Guide pratique • Planning rénovation • Maison

Planning de rénovation maison par étapes : quoi faire sur 3 mois, 1 an ou 5 ans ?

Vous voulez rénover une maison et vous ne savez pas quoi faire maintenant, dans 3 mois, dans 1 an ou sur 5 ans ? Cette page vous aide à construire un planning réaliste : les urgences à traiter, les travaux que vous pouvez repousser, les postes à coordonner et les points à verrouiller avant de signer vos devis.

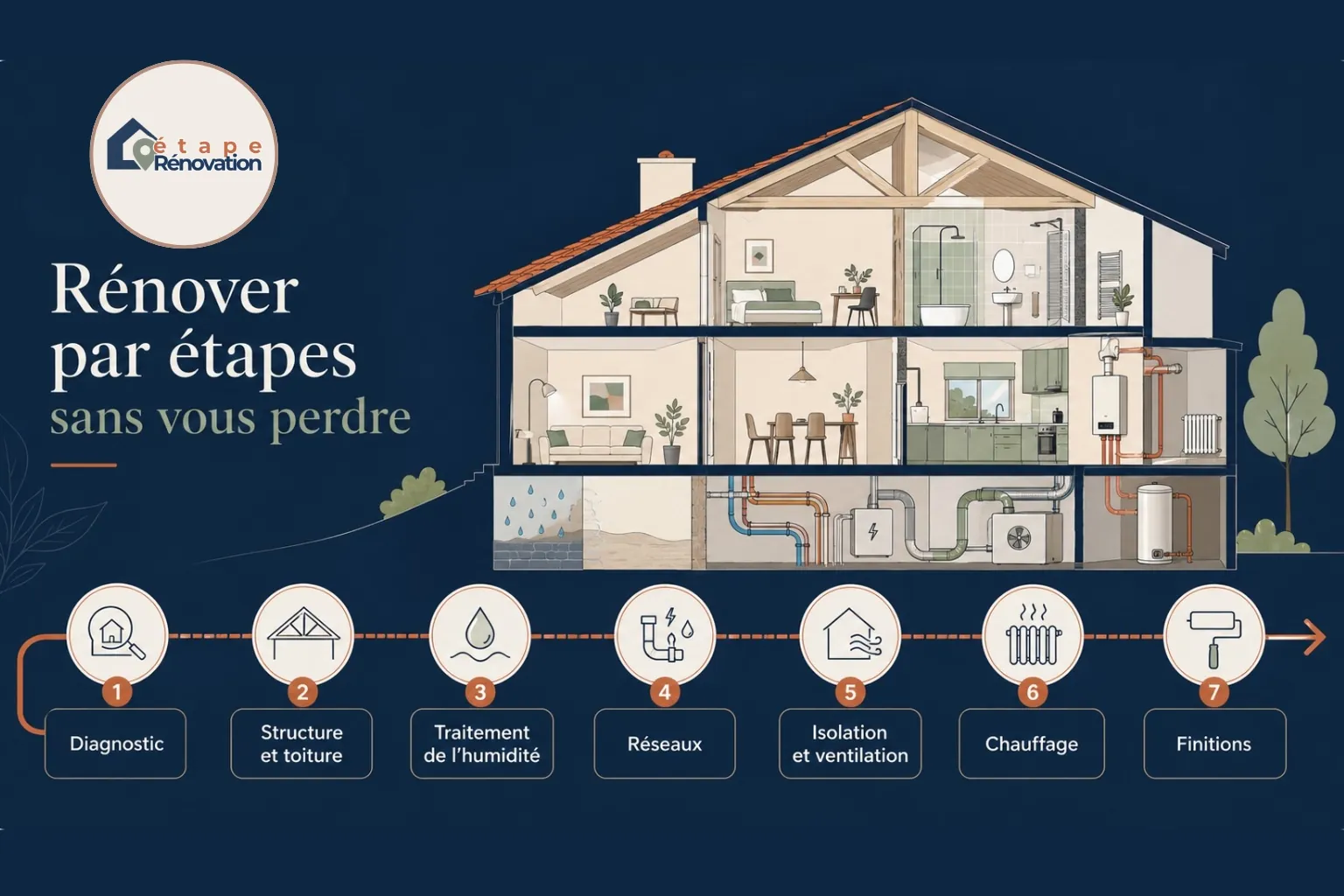

Maison en coupe montrant les grandes étapes d’une rénovation bien planifiée
Pour qui ?

Cette page vous concerne si vous devez organiser vos travaux dans le temps

Vous venez d’acheter une maison à rénover

Vous devez décider quoi faire avant d’emménager, quoi repousser et quels postes ne pas inverser.

Vous vivez déjà dans la maison

Vous devez phaser les travaux sans rendre le logement invivable ni refaire deux fois la même zone.

Vous voulez étaler faute de budget

Vous cherchez à avancer par étapes sans laisser un désordre actif dégrader le reste du chantier.

Vous visez une rénovation énergétique aidée

Vous devez synchroniser isolation, ventilation, chauffage, devis, audit et durée de validité du dossier.

Avant de signer vos devis, gardez une trame claire.

Téléchargez une checklist de planning pour vérifier les étapes à ne pas inverser, les postes à coordonner et les points à verrouiller avant le démarrage.

Voir le planning type sur 12 mois
À retenir

Planning rénovation maison : les 5 règles à retenir en 30 secondes

Avant de penser aux finitions, un bon planning sert surtout à éviter les inversions coûteuses : commencer trop vite, oublier une autorisation, dissocier des travaux liés ou repousser un désordre actif.

01 Le chantier commence avant les travaux

Diagnostics, autorisations, financement, assurances, devis comparables et commandes longues doivent être verrouillés avant la première démolition.

02 Le hors d’eau commande tout le reste

Une toiture, une façade ou une infiltration non traitée fragilise l’isolation, les doublages, les sols, la cuisine ou les peintures.

03 Les dossiers d’aide ont une durée de vie

Un chantier étalé sur 5 ans peut être pertinent, mais pas si vous perdez un financement majeur faute d’avoir respecté le calendrier du dossier.

04 Sans pilote, le planning est théorique

MOE, architecte, AMO, artisan coordinateur ou maître d’ouvrage très organisé : quelqu’un doit tenir le chronomètre.

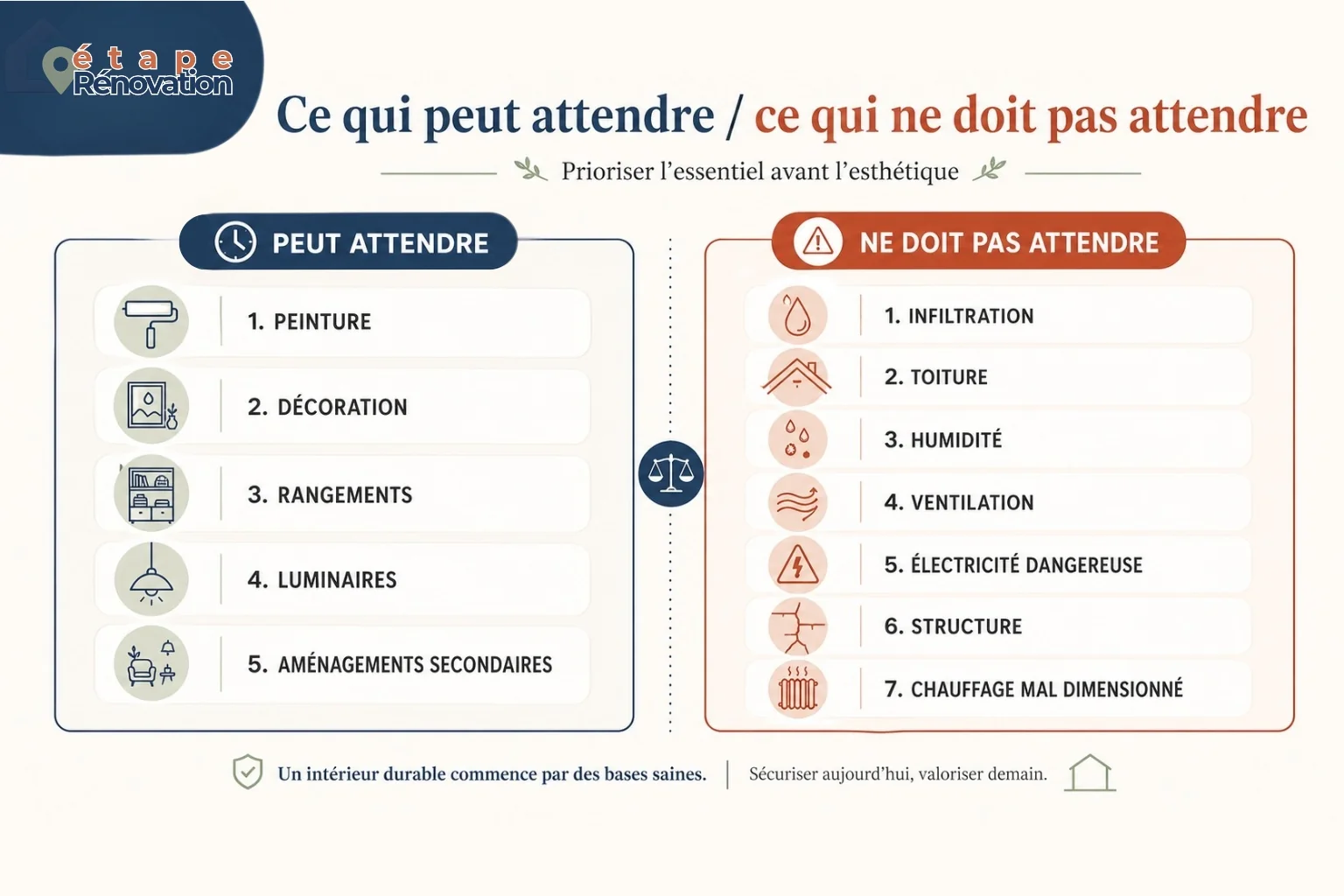

Comparatif entre les travaux qui peuvent attendre et ceux qui ne doivent pas attendre
Méthode

Pourquoi faire un planning de rénovation maison par étapes ?

Un planning de rénovation ne sert pas seulement à placer des travaux dans un calendrier. Il sert surtout à éviter les mauvais enchaînements : ceux qui font perdre du temps, du budget et parfois une partie des aides disponibles.

Un planning de rénovation ne sert pas seulement à placer des travaux dans un calendrier. Il sert à décider ce qui doit être fait maintenant, ce qui peut attendre et ce qui ne doit pas être séparé. C’est la différence entre une rénovation progressive maîtrisée et une suite de petits travaux qui finissent par se contredire.

Si vous cherchez d’abord à comprendre la logique générale du phasage, commencez par la page mère sur rénover une maison par étapes. Cette page complète ce guide avec une approche plus pratique : transformer les priorités techniques en calendrier concret, avec des repères à 3 mois, 12 mois, 3 ans et 5 ans.

Un bon planning répond à 3 questions
À faire maintenant

Les urgences, les diagnostics, les autorisations, le financement et les postes qui conditionnent le reste.

À repousser sans risque

Les finitions, certains aménagements ou travaux de confort qui ne dégradent pas le bâti.

À ne pas séparer

Les travaux liés entre eux : isolation, ventilation, chauffage, menuiseries, réseaux ou traitement de l’humidité.

Piège classique

Découper le chantier selon les envies visibles plutôt que selon la logique du bâtiment. Une cuisine neuve, une salle de bains refaite ou un beau sol perdent beaucoup de valeur si la toiture, l’humidité, la ventilation, les réseaux, les autorisations ou le financement n’ont pas été vérifiés avant.

Vécu terrain

Les erreurs les plus coûteuses viennent souvent d’un mauvais ordre. Un chantier mal phasé transforme une bonne dépense en dépense inutile, parce qu’il oblige à rouvrir ce qui vient d’être payé.

Vue d’ensemble

Planning rénovation maison : quoi prévoir selon votre horizon de temps ?

Le bon calendrier dépend de l’état initial de la maison. Mais la logique reste souvent la même : diagnostiquer, autoriser, protéger, coordonner, améliorer, puis finaliser. Cette approche est encore plus importante lorsque l’isolation, la ventilation, le chauffage et le plan de financement sont concernés.

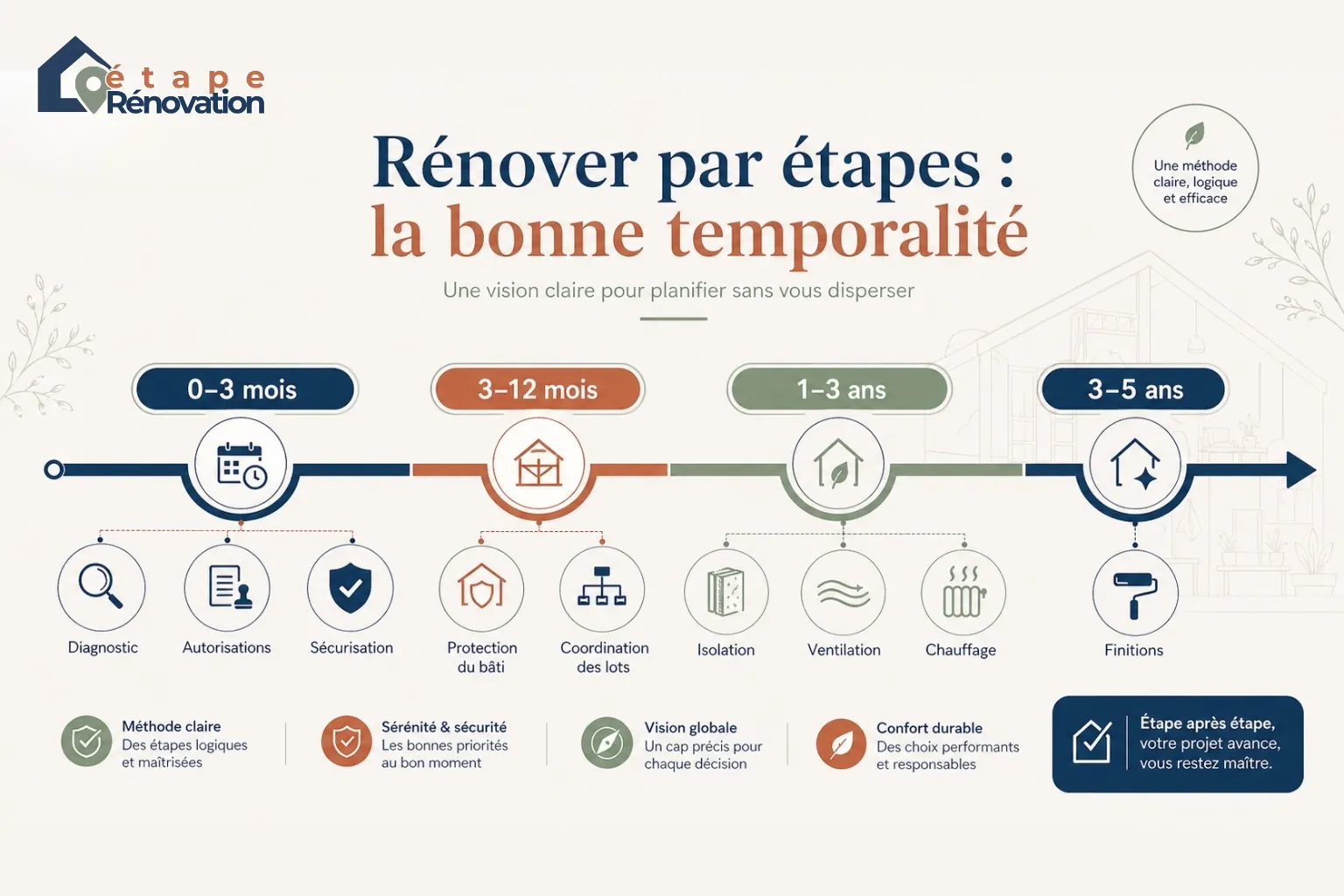

Frise montrant les horizons de rénovation sur 3 mois, 1 an, 3 ans et 5 ans

HorizonObjectif principalÀ privilégierIntervenant cléÀ éviter
0 à 3 moisDiagnostiquer, autoriser, sécuriserDiagnostics, devis, DP/PC, financement, assurances, commandes longues, urgences eau/électricitéMaître d’ouvrage, AMO, mairie, diagnostiqueur, entreprisesSigner trop vite ou commander avant validation
3 à 12 moisSécuriser l’enveloppe et les interfacesToiture, humidité, structure, réseaux, isolation, ventilation, chauffageMOE, architecte, artisans techniques, bureau d’études si besoinIsoler sans ventiler ou changer le chauffage trop tôt
1 à 3 ansAméliorer et compléterPièces techniques, confort d’été, menuiseries restantes, façades, aménagementsMOE/AMO si multi-lots, entreprises, conseiller énergieMultiplier les gestes isolés sans cohérence globale
3 à 5 ansFinaliser sans perdre le capFinitions, extérieurs, rangements, confort secondaire, optimisation restanteMaître d’ouvrage, entreprises de finition, conseiller énergieLaisser dossiers, devis ou interfaces devenir obsolètes
Horizon 0 à 3 mois
Objectif principal

Diagnostiquer, autoriser, sécuriser

À privilégier

Diagnostics, devis, DP/PC, financement, assurances, commandes longues, urgences eau/électricité.

Intervenant clé

Maître d’ouvrage, AMO, mairie, diagnostiqueur, entreprises.

À éviter

Signer trop vite ou commander avant validation.

Horizon 3 à 12 mois
Objectif principal

Sécuriser l’enveloppe et les interfaces

À privilégier

Toiture, humidité, structure, réseaux, isolation, ventilation, chauffage.

Intervenant clé

MOE, architecte, artisans techniques, bureau d’études si besoin.

À éviter

Isoler sans ventiler ou changer le chauffage trop tôt.

Horizon 1 à 3 ans
Objectif principal

Améliorer et compléter

À privilégier

Pièces techniques, confort d’été, menuiseries restantes, façades, aménagements.

Intervenant clé

MOE/AMO si multi-lots, entreprises, conseiller énergie.

À éviter

Multiplier les gestes isolés sans cohérence globale.

Horizon 3 à 5 ans
Objectif principal

Finaliser sans perdre le cap

À privilégier

Finitions, extérieurs, rangements, confort secondaire, optimisation restante.

Intervenant clé

Maître d’ouvrage, entreprises de finition, conseiller énergie.

À éviter

Laisser dossiers, devis ou interfaces devenir obsolètes.

Repère visuel

La frise de décision d’une rénovation bien phasée

Une rénovation bien phasée suit rarement les envies dans l’ordre où elles apparaissent. Elle suit plutôt une logique de décision : comprendre, autoriser, coordonner, améliorer, puis seulement finaliser.

Phase 0

Diagnostiquer

Bâti, humidité, toiture, structure, réseaux, audit énergétique, budget, devis.

0-3 mois

Autoriser

DP, permis, ABF, financement, assurances, recours, arbitrages et calendrier réaliste.

3-12 mois

Coordonner

Traiter ensemble enveloppe, air, réseaux, chauffage et interfaces techniques.

1-3 ans

Améliorer

Compléter les pièces, renforcer le confort et finir les postes non urgents mais utiles.

3-5 ans

Finaliser

Finitions, extérieurs, rangements, détails de confort et optimisation finale.

Le bon réflexe : ne passez pas à l’étape suivante si un désordre actif, une autorisation ou une interface technique n’est pas verrouillée.

Exemple concret

Exemple de planning rénovation maison sur 12 mois avec pilote, assurances et commandes longues

Ce planning type ne remplace pas une visite technique. Il donne une trame réaliste pour une maison à rénover avec plusieurs corps de métier, des démarches administratives et une logique de travaux coordonnés.

Sur mobile : lisez surtout Action principale et Décision à verrouiller.

PériodeAction principaleIntervenant cléAssurances / validationsDécision à verrouiller
Mois 1Diagnostics, état du bâti, budget initial, prioritésMaître d’ouvrage, diagnostiqueur, AMO, auditeur si besoinDiagnostics et premières attestations si consultation avancéeIdentifier les urgences : eau, structure, sécurité, humidité, réseaux
Mois 2Devis comparables, scénarios, PLU/ABF/financementMOE/AMO, entreprises, France Rénov’, Accompagnateur Rénov’Vérifier RGE et décennales adaptéesChoisir entre minimum vital, rénovation cohérente ou globale
Mois 3Dépôt DP/PC si nécessaire, arbitrages, consultation finaleMairie, architecte/MOE, maître d’ouvrage, entreprisesDO si concernée ; attestations décennales spécifiquesNe rien commander d’irréversible avant validation
Mois 4 à 5Préparation, protections, déposes, urgences et commandes longuesMOE, gros œuvre, couvreur, électricien, plombier, menuisierOuverture chantier, assurances à jour, planning signéSécuriser hors d’eau, accès, réseaux provisoires et zones habitées
Mois 6 à 8Isolation, ventilation, menuiseries, réseaux principauxMenuisier, plaquiste, électricien, plombier, isolation, ventilisteContrôle des interfaces, réservations, fiches techniquesCoordonner air, enveloppe, ponts thermiques et passages techniques
Mois 9 à 10Chauffage, pièces techniques, cuisine, salle de bains, solsChauffagiste, plombier, électricien, cuisiniste, carreleur, MOEGaranties, notices, réglages, conformité équipementsDimensionner le chauffage selon les besoins après travaux
Mois 11 à 12Finitions prioritaires, réception, réserves, réglagesMOE, maître d’ouvrage, entreprises, Accompagnateur Rénov’PV de réception, réserves, factures, attestations, dossier d’aideVérifier ce qui doit rester accessible avant finitions définitives
Période Mois 1
Action principale

Diagnostics, état du bâti, budget initial, priorités

Intervenant clé

Maître d’ouvrage, diagnostiqueur, AMO, auditeur si besoin.

Assurances / validations

Diagnostics et premières attestations si consultation avancée.

Décision à verrouiller

Identifier les urgences : eau, structure, sécurité, humidité, réseaux.

Période Mois 2
Action principale

Devis comparables, scénarios, PLU/ABF/financement

Intervenant clé

MOE/AMO, entreprises, France Rénov’, Accompagnateur Rénov’.

Assurances / validations

Vérifier RGE et décennales adaptées.

Décision à verrouiller

Choisir entre minimum vital, rénovation cohérente ou globale.

Période Mois 3
Action principale

Dépôt DP/PC si nécessaire, arbitrages, consultation finale

Intervenant clé

Mairie, architecte/MOE, maître d’ouvrage, entreprises.

Assurances / validations

DO si concernée ; attestations décennales spécifiques.

Décision à verrouiller

Ne rien commander d’irréversible avant validation.

Période Mois 4 à 5
Action principale

Préparation, protections, déposes, urgences et commandes longues

Intervenant clé

MOE, gros œuvre, couvreur, électricien, plombier, menuisier.

Assurances / validations

Ouverture chantier, assurances à jour, planning signé.

Décision à verrouiller

Sécuriser hors d’eau, accès, réseaux provisoires et zones habitées.

Période Mois 6 à 8
Action principale

Isolation, ventilation, menuiseries, réseaux principaux

Intervenant clé

Menuisier, plaquiste, électricien, plombier, isolation, ventiliste.

Assurances / validations

Contrôle des interfaces, réservations, fiches techniques.

Décision à verrouiller

Coordonner air, enveloppe, ponts thermiques et passages techniques.

Période Mois 9 à 10
Action principale

Chauffage, pièces techniques, cuisine, salle de bains, sols

Intervenant clé

Chauffagiste, plombier, électricien, cuisiniste, carreleur, MOE.

Assurances / validations

Garanties, notices, réglages, conformité équipements.

Décision à verrouiller

Dimensionner le chauffage selon les besoins après travaux.

Période Mois 11 à 12
Action principale

Finitions prioritaires, réception, réserves, réglages

Intervenant clé

MOE, maître d’ouvrage, entreprises, Accompagnateur Rénov’.

Assurances / validations

PV de réception, réserves, factures, attestations, dossier d’aide.

Décision à verrouiller

Vérifier ce qui doit rester accessible avant finitions définitives.

Vous voulez garder ce planning sous la main ?

Téléchargez une trame imprimable pour noter vos dates, devis, postes urgents, assurances, commandes à long délai, arbitrages et travaux repoussés.

Voir le planning type sur 12 mois
Planning par étapes

Les 4 grandes phases pour planifier une rénovation de maison

Une rénovation réussie ne consiste pas seulement à empiler des travaux dans un calendrier. Elle avance par phases : d’abord sécuriser, puis protéger la maison, ensuite étaler intelligemment les postes restants, et enfin terminer sans perdre le cap technique, financier et administratif.

Ce sommaire vous permet d’aller directement à l’horizon qui correspond à votre situation : projet urgent, chantier sur 12 mois, rénovation progressive ou travaux étalés sur plusieurs années.

Repère simple

Plus le planning est long, plus la vision globale devient importante. Ce que vous repoussez aujourd’hui ne doit pas obliger à casser demain ce que vous venez de payer.

Phase 1

Phase 1 (0-3 mois) : verrouiller le chantier avant qu’il ne vous échappe

Les trois premiers mois conditionnent souvent la réussite du chantier. À ce stade, l’objectif n’est pas de tout casser, mais de comprendre ce que la maison autorise, ce que la mairie accepte, ce que le budget permet, ce que les dispositifs de financement imposent et ce que le bâtiment commande vraiment.

Avant de démarrer

Ce qu’il faut verrouiller avant de démarrer

En phase 0 à 3 mois, vous devez croiser cinq réalités : l’état du bâti, les autorisations, les devis, le financement et la logistique. Une maison avec toiture incertaine, odeur d’humidité, charpente douteuse ou tableau électrique dépassé ne se planifie pas comme une maison saine où l’on change seulement les sols.

01

Risques actifs

Fuite, infiltration, charpente humide, fissure évolutive, électricité dangereuse, évacuation défectueuse.

02

Contraintes administratives

PLU, déclaration préalable, permis, ABF, façade, toiture, menuiseries, délai de recours.

03

Scénarios budgétaires et financement

Minimum vital, rénovation cohérente, rénovation idéale, dispositifs mobilisables, marge d’imprévus et phasage possible.

04

Devis, assurances et pilote

Même périmètre, mêmes postes, mêmes exclusions, attestations décennales, DO si concernée, rôle de la MOE ou AMO.

05

Commandes à long délai

Menuiseries, PAC, couverture spécifique, matériaux ABF, équipements techniques et créneaux d’artisans.

Repère terrain

Le chantier qui dérape commence souvent par “on verra plus tard”. Ventilation, évacuations, enduit extérieur, réseaux : une fois les doublages, les sols ou la cuisine posés, “plus tard” veut souvent dire “casser ce qui vient d’être payé”.

Vous avez déjà des devis ou un planning provisoire ?

Avant de signer, téléchargez la checklist des étapes à ne pas inverser pour vérifier que votre planning ne vous oblige pas à rouvrir une façade, un mur, un plafond ou un réseau.

Voir le planning type sur 12 mois
Phase 2

Phase 2 (Mois 3-12) : sécuriser l’enveloppe ou voir l’investissement se dégrader

Entre 3 et 12 mois, le chantier peut vraiment démarrer. Cette période doit servir à traiter les postes qui protègent la maison, stabilisent les supports et préparent les futures finitions. Si le hors d’eau, l’humidité, les réseaux ou l’air intérieur sont mal gérés, tout ce qui vient après repose sur une base fragile.

Objectif de la phase

Sécuriser ce qui protège la maison avant de rendre les finitions visibles

Cette phase n’est pas seulement une période de travaux. C’est le moment où vous verrouillez les interfaces : eau, structure, réseaux, isolation, ventilation et chauffage. Si ces éléments sont mal coordonnés, le chantier peut avancer en apparence tout en créant des reprises coûteuses.

01

Hors d’eau

Toiture, zinguerie, infiltrations, points d’eau, façades exposées, soubassements.

02

Supports et structure

Fissures, planchers, murs porteurs, humidité, anciennes réparations, état des matériaux.

03

Réseaux

Électricité, plomberie, évacuations, chauffage, emplacement des pièces techniques.

04

Enveloppe et air

Isolation, menuiseries, ventilation, gestion des ponts thermiques et renouvellement d’air.

Chauffage

Ne choisissez pas le chauffage comme si la maison allait rester dans son état actuel si vous prévoyez d’isoler ensuite. Après isolation, les besoins baissent. Un équipement choisi trop tôt peut devenir trop puissant, mal régulé ou incohérent avec le niveau final.

Point critique

L’isolation et la ventilation doivent être pensées ensemble. Une maison mieux isolée mais mal ventilée peut devenir plus humide, moins saine et plus sensible aux moisissures.

Exemple concret

Si vous refaites la cuisine avant de traiter l’humidité en bas de mur, vous risquez de devoir déposer une partie de ce qui vient d’être installé. Le confort visible ne doit jamais passer avant la santé du bâti.

Phase 3

Phase 3 (1-3 ans) : étaler les travaux sans transformer le chantier en puzzle

Sur 1 à 3 ans, vous avez plus de souplesse. C’est souvent le bon horizon pour une maison occupée, un budget progressif ou une rénovation financée étape par étape. Mais cette souplesse ne doit pas transformer le chantier en suite de décisions isolées.

Objectif de la phase

Avancer par étapes, sans perdre le scénario global

À ce stade, le risque n’est plus seulement technique. Il devient organisationnel : une pièce refaite trop tôt, une interface oubliée ou un poste repoussé sans trace écrite peut obliger à rouvrir ce qui semblait terminé.

Maison vide

Regrouper les travaux sales

Concentrez les travaux sales et techniques avant emménagement : dépose, réseaux, isolation, ventilation, pièces d’eau et sols techniques. Les finitions secondaires peuvent attendre.

Maison occupée

Travailler par zones habitables

Travaillez par zones habitables, mais gardez une vision globale. Ne refaites pas une pièce si le mur, le réseau ou l’isolation devront être ouverts dans un an.

Maison ancienne

Stabiliser avant d’embellir

Priorité au bâti : eau, toiture, murs, enduits, ventilation, matériaux compatibles. La finition vient après stabilisation des supports.

Rénovation énergétique

Garder une trajectoire cohérente

Coordonnez enveloppe, ventilation, menuiseries et chauffage. Les petits gestes isolés peuvent coûter plus cher qu’un scénario pensé dans le bon ordre.

Trace écrite

Sur cet horizon, conservez une trace écrite du scénario global : ce qui a été fait, ce qui reste à faire, pourquoi certaines décisions sont repoussées et quelles interfaces doivent être protégées en attendant.

Méthode simple

À chaque nouvelle étape, demandez-vous si ce poste dépend d’un autre, bloque un financement, impose une commande longue ou oblige à rouvrir un mur, un plafond, une façade ou un réseau.

Phase 4

Phase 4 (3-5 ans) : finir sans perdre les financements, les devis et la cohérence technique

Un planning sur 3 à 5 ans peut être pertinent si la maison est habitable et si les urgences sont traitées. C’est un bon format pour absorber le budget et améliorer le confort progressivement. Mais à cet horizon, le risque devient aussi financier, administratif et psychologique.

Risque principal

La fatigue du chantier peut faire perdre le cap

Les prix peuvent évoluer, les artisans modifier leurs tarifs, les dispositifs financiers changer et les devis devenir caducs. La motivation du foyer peut aussi s’éroder. C’est la fatigue du chantier : quand chaque nouvelle décision devient pénible, on choisit parfois le moins compliqué au lieu du plus cohérent.

01

Inflation et devis périmés

Un devis n’est pas une garantie éternelle. Sur 3 à 5 ans, prévoyez une actualisation avant chaque phase.

02

Règles et financements mouvants

Les critères techniques, les plafonds, les obligations d’accompagnement ou les délais de réalisation peuvent évoluer. Vérifiez les conditions au moment du dépôt, pas seulement au moment où vous imaginez le projet.

03

Normes et attentes de performance

Gardez une trajectoire cohérente, pas une addition de gestes isolés décidés au fil de l’eau.

04

Usure mentale du projet

Programmez des points de décision clairs : ce qui est terminé, ce qui reste prioritaire, ce qui peut vraiment attendre.

À repousser sans danger ?

Ce qui peut attendre sans mettre la maison en danger

Les peintures décoratives, rangements sur mesure, aménagements extérieurs non liés aux eaux pluviales, éclairages décoratifs, finitions secondaires et détails de confort peuvent souvent être repoussés.

À ne pas repousser

En revanche, ne repoussez pas une infiltration, une ventilation absente après isolation, une façade qui piège l’humidité ou un réseau dangereux.

Avant de lancer le chantier

Les points à verrouiller avant de planifier vos travaux

Avant de découper votre rénovation en phases de 3 mois, 1 an ou 5 ans, certains sujets doivent être clarifiés. Aides, autorisations, diagnostics, coordination et délais fournisseurs peuvent modifier complètement l’ordre du chantier.

Cette partie vous aide à vérifier les points qui bloquent souvent une rénovation pourtant bien pensée sur le papier. L’objectif n’est pas de tout complexifier, mais d’éviter les mauvaises surprises : dossier d’aide incompatible, devis signé trop tôt, matériau commandé avant validation, artisan disponible trop tard ou problème technique découvert après les finitions.

À retenir

Un planning réaliste ne commence pas par une date de début. Il commence par les contraintes qui peuvent empêcher le chantier d’avancer dans le bon ordre.

Aides 2026

La fenêtre d’opportunité des aides : étaler oui, perdre un financement global non

Un planning de rénovation sur 5 ans peut être pertinent pour absorber le budget. Mais en rénovation énergétique, il peut devenir risqué si vous visez une aide globale. Planifier, c’est aussi synchroniser le chantier avec la durée de validité du dossier, les dates de dépôt, les devis RGE, l’audit, l’accompagnement et la demande de paiement.

Selon France Rénov’, MaPrimeRénov’ pour une rénovation d’ampleur exige notamment un gain d’au moins 2 classes énergétiques, un accompagnement par Mon Accompagnateur Rénov’ et au moins deux gestes d’isolation. France Rénov’ précise aussi qu’une rénovation d’ampleur peut être réalisée en deux étapes si la durée totale des travaux ne dépasse pas 5 ans. Service-public.fr rappelle de son côté qu’après acceptation d’une demande, le délai pour réaliser les travaux est de 3 ans pour une rénovation d’ampleur, sauf cas de prolongation prévu.

Nuance importante

Deux délais peuvent se superposer : la possibilité de penser une rénovation d’ampleur en deux étapes, et le délai de réalisation des travaux après décision d’octroi. Avant de choisir un planning long, vérifiez donc la règle applicable à votre dossier précis avec France Rénov’ ou Mon Accompagnateur Rénov’.

Double frise reliant le calendrier des aides à la rénovation et le calendrier des travaux
Gestes séparés

Rénovation par étapes simples

Risque : les critères techniques, montants ou devis peuvent changer entre deux phases.

À faire : comparer le phasage par gestes avec un scénario plus global avant signature.

Parcours accompagné

Rénovation d’ampleur

Risque : ne pas atteindre le gain énergétique ou dépasser la fenêtre du dossier validé.

À faire : caler audit, devis RGE, commandes, travaux, réception et demande de paiement.

Projet long

Planning sur 3 à 5 ans

Risque : scénario cohérent techniquement, mais financement global perdu ou dossier à refaire.

À faire : construire deux scénarios : avec dispositifs mobilisables et sans dispositifs mobilisables.

Paradoxe du planning long

Étaler peut sembler plus prudent financièrement. Mais si votre scénario de financement impose de réaliser un bouquet de travaux dans une fenêtre donnée, dépasser cette fenêtre peut coûter plus cher que le phasage ne vous a fait économiser.

Coordination

Qui tient le chronomètre : vous, une MOE, une AMO ou un artisan coordinateur ?

Un planning de 12 mois avec plusieurs corps de métier n’existe pas seulement dans un tableau. Il existe parce que quelqu’un le pilote. Sans coordination, le chantier ralentit : l’électricien attend le plaquiste, le chauffagiste attend les réservations, les finitions attendent une décision technique.

Question centrale

Qui décide, relance et arbitre quand deux postes se croisent ?

Plus votre rénovation implique de lots techniques, plus le rôle de coordination devient stratégique. Le bon pilote ne sert pas seulement à “suivre le planning” : il évite les erreurs d’ordre, les attentes entre artisans et les décisions prises trop tard.

Avant de choisir
01

Vous pilotez seul

Possible pour un chantier simple. Vous devez alors tenir un tableau précis : devis, dates, commandes, dépendances, assurances, validations mairie et points de blocage.

02

AMO

L’assistant à maîtrise d’ouvrage vous aide à cadrer le besoin, comparer les devis, comprendre les risques et prendre les bonnes décisions.

03

MOE / architecte

Utile dès que le chantier devient multi-lots, technique, long, coûteux ou sensible. Le maître d’œuvre coordonne les entreprises, les interfaces et les réunions de chantier.

04

Artisan coordinateur

Certains groupements ou entreprises générales coordonnent plusieurs postes. Vérifiez alors clairement qui est responsable de quoi, et ce qui reste à votre charge.

Phrase à retenir

Plus il y a d’interfaces, moins le planning peut être improvisé. Un chantier avec toiture, menuiseries, isolation, VMC, chauffage, plomberie, électricité et finitions ne se pilote pas comme un simple rafraîchissement.

Administratif

Autorisations, ABF et recours : le planning invisible qui peut bloquer votre chantier

Dans une rénovation de maison, le premier retard ne vient pas toujours des artisans. Il vient souvent de l’administratif. Modifier une façade, changer des menuiseries visibles, refaire une toiture, créer une ouverture ou transformer l’aspect extérieur peut nécessiter une déclaration préalable ou un permis de construire.

Planning invisible

Selon Service-public.fr, une déclaration préalable peut permettre de commencer les travaux à la réception de la non-opposition ou à la fin du délai d’instruction applicable. Pour un permis de construire, le délai d’instruction varie généralement autour de 2 à 3 mois selon la nature du projet, le dossier complet, la commune et les cas particuliers.

Le site rappelle aussi que le délai de recours contentieux des tiers est de deux mois à compter du premier jour d’une période continue de deux mois d’affichage sur le terrain.

Frise administrative montrant les étapes avant de commencer certains travaux de rénovation
Déclaration préalable

Souvent 1 mois, parfois davantage

Le délai dépend du type de travaux, du secteur, du dossier complet et des notifications éventuelles.

Impact : à prévoir avant façade, toiture, fenêtres visibles ou changement d’aspect.

Permis de construire

Souvent 2 à 3 mois selon les cas

Le délai peut varier selon la nature du projet, les pièces demandées ou les contraintes locales.

Impact : à anticiper en cas d’extension, modification lourde ou transformation importante.

Zone protégée / ABF

Délai possiblement majoré

Matériaux, couleurs, menuiseries, couverture ou aspect extérieur peuvent être encadrés.

Impact : ne commandez pas d’éléments visibles avant validation.

Recours des tiers

2 mois d’affichage continu

Le recours doit être intégré avant les commandes lourdes ou irréversibles.

Impact : le chantier peut être techniquement prêt, mais juridiquement fragile.

À retenir

Si votre maison est en zone ABF ou dans un périmètre protégé, un planning de 3 mois uniquement basé sur les devis est souvent irréaliste. Vérifiez le PLU, les contraintes patrimoniales, les pièces demandées, la durée d’instruction et la purge des recours avant de promettre une date de démarrage.

Contrôles techniques

Avant le planning : les diagnostics qui évitent de rénover à l’aveugle

Dire “observez l’état du bâti” ne suffit pas. Avant de planifier une rénovation par étapes, il faut identifier les diagnostics qui peuvent fausser tout le calendrier : humidité active, bois fragilisés, toiture incertaine, réseaux dangereux, anciens enduits incompatibles, ventilation absente ou isolation déjà dégradée.

Avant de phaser les travaux

L’objectif n’est pas de tout diagnostiquer comme un bureau d’études, mais de repérer les points qui peuvent changer l’ordre du chantier. Une humidité active, une fuite en toiture, une charpente fragilisée ou un réseau dangereux doivent passer avant les finitions.

Maison en coupe avec les points à vérifier avant de planifier une rénovation

01

Humidité et matériaux

Vérifiez remontées capillaires, infiltrations, sels, enduits ciment sur murs anciens, peintures bloquantes et doublages fermés. Sur maison ancienne, le couple chaux/ciment doit être compris avant façade, enduit intérieur ou isolation.

02

Charpente, planchers et bois

Recherchez traces de mérule, insectes xylophages, bois ramolli, auréoles et défauts de ventilation des combles. Une charpente humide ou attaquée peut dicter l’ordre du chantier.

03

Toiture, zinguerie et eaux pluviales

Contrôlez tuiles, solins, gouttières, descentes, noues, débords et rejet des eaux au pied des murs. Tant que l’eau n’est pas maîtrisée, les finitions intérieures restent fragiles.

04

Réseaux et sécurité

Électricité, tableau, terre, volumes de salle de bains, plomberie, évacuations, chauffage existant et réservations doivent être vérifiés avant doublage, sols ou cuisine équipée.

05

Audit énergétique et financement

Pour une rénovation énergétique ambitieuse, l’audit et le plan de financement permettent de vérifier le gain attendu, les bouquets cohérents, les dispositifs mobilisables et le bon ordre isolation / ventilation / chauffage.

06

DTG ou regard global

Le Diagnostic Technique Global concerne surtout les copropriétés, mais l’idée reste utile pour une maison : établir une vision globale avant de décider poste par poste.

Phrase de chantier à garder en tête

Ne recouvrez jamais un symptôme que vous n’avez pas compris. Une trace noire, un mur froid, un bois humide ou un enduit qui cloque sont parfois les seuls signaux visibles d’un problème à traiter avant tout le reste.

Logistique

Commandes, lead time et chemin critique : le planning réel commence avec les délais fournisseurs

En rénovation, il ne suffit pas de décider que les menuiseries seront posées au mois 6. Il faut savoir quand elles doivent être mesurées, validées, commandées, fabriquées, livrées et posées. La même logique vaut pour une pompe à chaleur, certains isolants, des tuiles spécifiques ou des matériaux soumis à prescription patrimoniale.

01 Mesurer
02 Valider
03 Commander
04 Livrer
05 Poser
Schéma de flux montrant le chemin critique entre mesure, validation, commande, livraison et pose

Menuiseries extérieures

Mesurer, valider, commander

Fabrication, couleur, dimensions, ABF et pose liée au gros œuvre peuvent bloquer le chantier.

Action 0-3 mois : relevés, validation administrative, devis final et commande après accord.

Pompe à chaleur

Dimensionner au bon moment

Le chauffage dépend de l’isolation finale et de la disponibilité du matériel.

Action 0-3 mois : réserver le créneau après stabilisation du scénario énergétique.

Isolation / ventilation

Prévoir les interfaces

Réseaux, VMC, menuiseries et passages techniques doivent être pensés avant les doublages.

Action 0-3 mois : coordonner les réservations entre les corps de métier.

Toiture spécifique

Anticiper saison et matériaux

Matériaux imposés, météo, échafaudage et disponibilité du couvreur peuvent modifier le calendrier.

Action 0-3 mois : vérifier autorisations, saison de pose et matériau accepté.

Cuisine / salle de bains

Attendre les cotes finales

Les plans dépendent des réseaux, évacuations, ventilation et dimensions réelles après travaux.

Action 0-3 mois : ne pas valider les plans définitifs avant réseaux et cotes finales.

Chemin critique

Certains postes bloquent tous les autres. Si le hors d’eau prend deux mois de retard, le doublage, l’isolation, les sols, la cuisine et les peintures ne sont pas seulement décalés : ils peuvent devenir impossibles à lancer correctement.

Erreurs à éviter

Ce qu’il faut anticiper avant d’étaler vos travaux dans le temps

Étaler une rénovation peut être une bonne stratégie pour maîtriser le budget, continuer à vivre dans la maison ou avancer par priorités. Mais un chantier trop fragmenté peut aussi créer des erreurs coûteuses : travaux dissociés, pause dangereuse, budget trop serré ou finitions lancées avant les vrais points techniques.

Cette partie vous aide à vérifier les pièges les plus fréquents avant de repousser un poste, de signer un devis ou de mettre le chantier en pause. L’objectif est simple : avancer progressivement, sans abîmer ce qui vient d’être rénové.

À garder en tête

Étaler les travaux n’est pas le problème. Le risque apparaît quand vous repoussez un poste qui conditionne l’humidité, l’air, les réseaux, la structure ou les finitions déjà prévues.

Repères concrets

Durées et budgets réalistes selon le type de rénovation

Les durées ci-dessous sont des ordres d’idée. Elles dépendent de la surface, de l’état initial, du nombre d’entreprises, des autorisations, du plan de financement, du pilote choisi, des commandes de matériaux et de votre capacité à vivre ou non dans le logement pendant les travaux.

Important

Ces fourchettes sont des repères éditoriaux destinés à situer un ordre de grandeur. Elles peuvent varier fortement selon la région, la surface, l’accès au chantier, l’état du bâti, le niveau de finition, les contraintes techniques et les entreprises consultées.

1 à 3 mois

Rafraîchissement simple

250 à 750 €/m²

Vigilance : ne pas masquer un support humide ou fissuré.

3 à 8 mois

Rénovation partielle avec pièces techniques

700 à 1 500 €/m²

Vigilance : coordonner plomberie, électricité, ventilation, sols et cloisons.

6 à 18 mois

Rénovation énergétique coordonnée

Variable selon projet

Vigilance : penser isolation, ventilation, fenêtres et chauffage ensemble.

1 à 5 ans

Rénovation lourde de maison ancienne

1 200 à 3 000 €/m²

Vigilance : stabiliser eau, supports, réseaux et structure avant finitions.

Interfaces critiques

Les travaux à ne jamais dissocier dans un planning de rénovation

Le vrai danger d’un chantier étalé est de séparer des travaux qui auraient dû être pensés ensemble. Une rénovation réussie dépend souvent des interfaces entre les postes : fenêtre, isolant, VMC, chauffage, façade ou réseaux.

Principe clé

Un poste peut sembler indépendant, mais déclencher une chaîne de conséquences

Avant de repousser un lot, vérifiez toujours s’il conditionne l’air, l’humidité, les réseaux, le chauffage, les supports ou les finitions. C’est souvent à l’interface entre deux travaux que les erreurs coûtent le plus cher.

Schéma montrant les dépendances entre isolation, ventilation, chauffage, fenêtres, façade et réseaux

01

Isolation + ventilation

Isoler rend la maison plus étanche. Sans renouvellement d’air suffisant, l’humidité intérieure peut augmenter.

02

Isolation + chauffage

Le chauffage doit être dimensionné selon les besoins après travaux, pas selon la maison avant isolation.

03

Fenêtres + ventilation

Des menuiseries neuves limitent les infiltrations d’air parasites. Il faut donc vérifier les entrées d’air et l’extraction.

04

Façade + humidité

Sur maison ancienne, refaire une façade sans comprendre les remontées capillaires ou les enduits existants peut emprisonner l’humidité.

05

Électricité + cloisons

Refaire les finitions avant d’avoir prévu les circuits, prises, éclairages et réservations oblige souvent à rouvrir des murs neufs.

06

Salle de bains + ventilation

Une pièce d’eau rénovée sans extraction efficace peut produire condensation, joints noircis et peintures abîmées.

Vigilance

Comment éviter une pause de chantier dangereuse ?

Faire une pause dans une rénovation n’est pas un problème en soi. Ce qui pose problème, c’est d’arrêter le chantier quand la maison est vulnérable : ouverte à l’eau, mal ventilée, partiellement isolée, sans protection extérieure ou avec des réseaux provisoires.

La bonne question

La maison peut-elle rester dans cet état plusieurs semaines sans se dégrader ?

Avant de suspendre les travaux, ne regardez pas seulement ce qui est terminé. Regardez surtout ce qui reste exposé, provisoire, humide, ouvert ou inaccessible une fois le chantier mis en pause.

Pause acceptable

Une pause est plutôt acceptable si...

La maison est hors d’eau et hors d’air, les infiltrations sont traitées, les supports peuvent sécher, les réseaux provisoires sont sécurisés et les travaux restants sont surtout décoratifs ou secondaires.

Pause risquée

Une pause devient risquée si...

Un mur humide est doublé sans traitement, l’isolation est posée sans ventilation, la toiture reste incertaine, une façade exposée se dégrade ou les évacuations sont provisoires.

Conseil pratique

Avant de suspendre un chantier, faites une mini-réception intermédiaire : ce qui est terminé, provisoire, accessible, à surveiller et à ne pas recouvrir.

Budget

Quelle réserve garder quand on étale une rénovation ?

Plus un chantier est étalé, plus il doit intégrer une marge. Les prix, les devis, les priorités et l’état réel des supports peuvent évoluer. Une rénovation longue doit donc prévoir une réserve immédiate, une réserve d’actualisation et une réserve de décision.

Principe clé

La réserve ne sert pas seulement aux imprévus : elle sert aussi à garder le contrôle

Quand vous étalez les travaux, vous ne protégez pas seulement votre budget contre les surprises. Vous vous donnez aussi la possibilité de modifier l’ordre des priorités sans bloquer tout le chantier.

Niveau 1

Rénovation légère

10 % minimum

Utile pour les petites reprises, oublis de devis, ajustements de matériaux ou finitions imprévues.

Niveau 2

Rénovation intermédiaire

10 à 15 %

Plus prudent si vous touchez aux réseaux, pièces d’eau, menuiseries ou sols.

Niveau 3

Maison ancienne ou humide

15 à 20 %, parfois plus

À prévoir si toiture, humidité, structure, réseaux ou supports sont incertains.

Méthode budgétaire

Si votre planning dépend fortement du financement, construisez d’abord trois scénarios : minimum vital, chantier cohérent et rénovation idéale. Cela vous évite de tout bloquer si un dispositif, un devis ou un poste technique change.

Outil pratique

Mini-outil : quel planning de rénovation choisir pour votre maison ?

Répondez à ces quelques questions pour obtenir une première orientation. Le mini-diagnostic applique une logique hiérarchique : si un désordre actif existe, l’urgence technique passe avant le confort, le budget ou l’envie d’étaler.

Avant de commencer

Vous avez lu les grandes règles, mais votre cas dépend surtout de 3 critères : l’état du bâti, les contraintes administratives et votre capacité à coordonner les entreprises. Le mini-outil ci-dessous vous donne une première orientation.

À garder en tête

Cette page ne remplace pas un avis professionnel : elle donne une méthode de hiérarchisation. Elle ne remplace pas une visite technique, un avis de maître d’œuvre, un audit énergétique ou une vérification administrative auprès de votre mairie.

1. La maison présente-t-elle un désordre actif ?
2. Votre projet touche-t-il l’aspect extérieur ?
3. Le logement est-il occupé pendant les travaux ?
4. Votre budget est-il disponible en une fois ?
5. Touchez-vous à l’isolation, aux fenêtres ou au chauffage ?
6. Quand souhaitez-vous lancer les travaux lourds ou extérieurs ?
7. Qui coordonne les entreprises ?
Cas concrets

Trois exemples de planning selon votre situation

Le bon planning ne dépend pas seulement des travaux à faire. Il dépend aussi de votre situation : maison vide, logement occupé, projet locatif, budget disponible et niveau d’urgence technique.

Repère simple

Plus la maison est occupée ou contrainte, plus le planning doit protéger les usages

Une maison vide permet de concentrer les travaux lourds. Une maison habitée impose une logique par zones. Un logement locatif doit intégrer le DPE, la durée d’indisponibilité et la cohérence économique du projet.

Comparatif entre une maison vide, une maison occupée pendant les travaux et un projet locatif

Cas 1

Vous achetez une maison à rénover avant d’emménager

L’idéal est de concentrer les travaux salissants avant l’installation : démolition, réseaux, isolation, ventilation, chauffage, sols techniques et pièces d’eau. Les finitions secondaires peuvent attendre, mais pas les postes qui obligeraient à rouvrir les murs.

Cas 2

Vous vivez déjà dans la maison

Le planning doit limiter les zones inhabitables. Travaillez par zones, mais gardez une logique globale : ne refaites pas une chambre si les réseaux ou l’isolation du mur concerné doivent être repris dans un an.

Cas 3

Vous êtes bailleur et devez améliorer le logement

Le planning doit intégrer le DPE, la décence énergétique, les dispositifs mobilisables, la durée d’indisponibilité du logement et la cohérence des travaux. Une rénovation trop morcelée peut coûter plus cher qu’un scénario coordonné.

Méthode terrain

Comment cette grille de planning a été construite ?

Cette page repose sur une logique utilisée en rénovation globale : protéger d’abord le bâtiment, traiter ensuite les postes qui conditionnent les autres, puis seulement engager les finitions. L’objectif n’est pas de proposer un calendrier universel, mais une méthode de hiérarchisation adaptée à l’état réel de la maison.

Principe de lecture

Le bon ordre compte autant que le bon devis

Une rénovation réussie ne consiste pas seulement à choisir de bons matériaux ou de bonnes entreprises. Elle consiste surtout à éviter les inversions : fermer un mur trop tôt, isoler sans ventiler, refaire une pièce avant de comprendre l’humidité ou commander avant validation administrative.

Approche Étape Rénovation

Sur le terrain, les erreurs les plus coûteuses viennent rarement d’un seul mauvais choix. Elles viennent plutôt d’un mauvais ordre : chauffage changé trop tôt, ventilation oubliée, façade refaite sans comprendre l’humidité, financement perdu faute de calendrier ou finition posée sur un support instable.

01 Protéger le bâti

Eau, toiture, structure, humidité, sécurité.

02 Coordonner les postes

Réseaux, isolation, ventilation, chauffage, interfaces.

03 Finaliser au bon moment

Sols, peintures, rangements, finitions et confort.

Sources utiles

Repères officiels consultés pour cette page

Ces ressources permettent de vérifier les règles administratives, les aides, les délais, les garanties et les repères techniques à prendre en compte avant de construire votre planning.

À garder en tête

Les règles administratives, les délais, les critères techniques et les dispositifs financiers peuvent évoluer. Vérifiez toujours votre situation auprès de la mairie, de France Rénov’, de votre accompagnateur, de votre maître d’œuvre ou des organismes compétents avant de signer vos devis.

FAQ

Questions fréquentes sur le planning de rénovation d’une maison

Vous hésitez sur l’ordre des travaux, les aides, les autorisations ou les postes à repousser ? Voici les réponses aux questions les plus fréquentes avant de construire un planning réaliste.

Peut-on rénover une maison en plusieurs années ?

Oui, à condition de ne pas découper les travaux au hasard. Les finitions, certains aménagements et les travaux de confort peuvent souvent attendre. En revanche, toiture, humidité, ventilation, réseaux dangereux ou interfaces isolation/chauffage doivent être coordonnés dès le départ.

Un planning sur 5 ans est-il compatible avec MaPrimeRénov’ rénovation d’ampleur ?

Pas automatiquement. Une rénovation d’ampleur peut s’envisager en plusieurs étapes sous conditions, mais le dossier possède aussi ses propres délais de réalisation après acceptation. Avant d’étaler le chantier sur plusieurs années, vérifiez la fenêtre exacte avec France Rénov’ ou Mon Accompagnateur Rénov’.

Faut-il une MOE ou une AMO pour suivre un planning de rénovation ?

Ce n’est pas indispensable pour un chantier simple, mais cela devient fortement recommandé dès que plusieurs corps de métier interviennent : toiture, isolation, ventilation, chauffage, électricité, plomberie, menuiseries et finitions. Sans pilote, les interfaces sont plus difficiles à tenir.

Quels travaux faire en premier dans une maison à rénover ?

Commencez par diagnostiquer l’état du bâti, puis traitez les urgences : eau, toiture, structure, sécurité électrique, humidité active. Vérifiez ensuite les autorisations nécessaires, le financement possible, les réseaux, l’isolation, la ventilation, le chauffage et enfin les finitions.

Faut-il attendre l’autorisation d’urbanisme avant de commencer ?

Oui, dès que les travaux sont soumis à déclaration préalable ou permis de construire. Il faut aussi intégrer le délai d’instruction, les éventuelles demandes de pièces, les contraintes ABF ou patrimoniales et le délai de recours après affichage.

Que peut-on repousser dans une rénovation ?

Les peintures décoratives, rangements, aménagements extérieurs secondaires, éclairages décoratifs et certaines finitions peuvent souvent être repoussés. Ce qui ne doit pas être repoussé, ce sont les désordres actifs et les postes qui conditionnent la santé du bâtiment.

Faut-il changer les fenêtres avant ou après l’isolation ?

Les fenêtres doivent être pensées avec l’isolation et la ventilation. Les changer seules peut améliorer le confort, mais si la ventilation n’est pas adaptée, la maison peut devenir plus humide. Le bon ordre dépend de l’état des menuiseries, du type d’isolation prévu et du niveau d’étanchéité recherché.

Peut-on changer le chauffage avant d’isoler ?

Ce n’est généralement pas le meilleur ordre. Si vous isolez ensuite, les besoins de chauffage baissent et l’équipement choisi au départ peut devenir surdimensionné. Il vaut mieux raisonner d’abord sur l’enveloppe, la ventilation et les besoins réels de la maison.

Combien de marge prévoir pour les imprévus ?

Pour une rénovation légère, gardez au moins 10 % de marge. Pour une maison ancienne, humide, très dégradée ou avec réseaux incertains, prévoyez plutôt 15 à 20 %, parfois davantage si la toiture, les supports ou les fondations sont mal connus.

Pourquoi les commandes de matériaux peuvent-elles bloquer le planning ?

Certains éléments ont des délais longs : menuiseries sur mesure, pompe à chaleur, matériaux spécifiques, couverture imposée en zone protégée ou équipements techniques. Si ces commandes ne sont pas lancées assez tôt, le second œuvre peut être bloqué même si les artisans sont disponibles.
