Guide pratique • Rénovation appartement • Phasage technique

Ordre des travaux en rénovation d’appartement : les étapes à respecter pour éviter les erreurs

Un chantier d’appartement ne pardonne pas l’improvisation. Réseaux, copropriété, ventilation, supports, sols et finitions : le bon ordre évite de casser ce qui vient d’être terminé et limite les reprises coûteuses.

Ici, pas de planning magique semaine par semaine : vous allez surtout comprendre ce qui doit absolument passer avant quoi avant de fermer, peindre, carreler, poser un sol ou commander une cuisine.

Mis à jour le 5 mai 2026Temps de lecture : 11 à 13 minRédigé par Clément Tauvron
Note terrain : commencez par le moins sexy : règlement de copropriété, réseaux, ventilation, évacuations et supports. La crédence attendra ; une colonne de chute mal anticipée, non.
01
Diagnostic d’abordNe cassez rien avant d’avoir compris l’existant.
02
Copropriété ensuiteValidez ce qui touche à l’immeuble.
03
Invisible avant visibleRéseaux et supports avant finitions.
04
Réception à la finTests, réserves, preuves et garanties.
Ordre express

Dans quel ordre faire les travaux de rénovation d’un appartement ?

Réponse rapide : dans un appartement, l’ordre le plus sûr est : diagnostic, copropriété, préparation des devis, autorisations, dépose, reprises techniques, réseaux, isolation, ventilation, chauffage, supports, sols, équipements, finitions, nettoyage et réception.

  1. Définir le niveau de rénovation : rafraîchissement, rénovation partielle, rénovation complète ou rénovation lourde.
  2. Vérifier les contraintes : règlement de copropriété, murs porteurs, gaines techniques, colonnes de chute, ventilation collective, chauffage collectif et accès chantier.
  3. Préparer les devis : plans, métrés, photos, état existant, choix prioritaires, contraintes d’accès et scénario technique.
  4. Obtenir les autorisations nécessaires : copropriété, urbanisme, bailleur si vous êtes locataire, façade ou parties communes.
  5. Déposer et curer : retirer anciens revêtements, meubles, sanitaires, cloisons non porteuses et éléments à remplacer.
  6. Traiter les supports et reprises lourdes : planchers, humidité, murs, plafonds, structure, planéité, fissures ou anciennes fuites.
  7. Passer les réseaux : électricité, plomberie, évacuations, ventilation, chauffage, attentes cuisine et salle de bain.
  8. Coordonner isolation, menuiseries et ventilation : éviter de rendre l’appartement plus étanche sans renouvellement d’air suffisant.
  9. Fermer les supports : doublages, cloisons, faux plafonds, coffrages, enduits, ragréage ou préparation des sols.
  10. Poser les équipements et finitions : sols, peinture, cuisine, salle de bain, luminaires, plinthes, portes et rangements.
  11. Réceptionner les travaux : réserves, tests, factures, garanties, notices, attestations et photos finales.

La règle des 3 couches : avant de valider une finition, demandez-vous toujours si un élément technique doit encore passer derrière, dessous ou au-dessus.

  • Derrière : électricité, plomberie, isolation, ventilation, renforts muraux.
  • Dessous : ragréage, évacuations, sous-couche acoustique, reprise de plancher.
  • Au-dessus : faux plafond, spots, VMC, alimentation de hotte, éclairage.

Image simple : rénover un appartement, c’est comme habiller quelqu’un pour l’hiver. On ne met pas le manteau avant le pull, ni les chaussures avant les chaussettes. En travaux, les réseaux, les supports et la ventilation sont les “couches de base”. La peinture, le sol et la décoration arrivent seulement quand tout ce qui est caché est validé.

La règle est brutale, mais elle sauve des chantiers : on ne fait pas joli tant que l’invisible n’est pas validé. Pas de peinture avant les essais électriques. Pas de parquet sur un support douteux. Pas de cuisine avant les attentes plomberie. Pas de chauffage choisi au hasard alors que l’isolation, les fenêtres et la ventilation n’ont pas encore été tranchées.

Outil interactif

Mini-simulateur : quel ordre de travaux suivre dans votre appartement ?

Cochez votre situation pour obtenir un ordre de chantier indicatif. Ce résultat ne remplace pas une visite technique, mais il aide à repérer les décisions à prendre avant de fermer les cloisons, commander une cuisine ou poser un sol.

Résultat indicatif

Votre ordre conseillé apparaîtra ici

Lancez le simulateur pour obtenir une séquence adaptée à votre cas : appartement vide ou occupé, rénovation légère ou complète, contraintes de copropriété, ventilation, pièces d’eau et sols.

Méthode

Ordre des travaux ou planning de rénovation : quelle différence ?

L’ordre des travaux répond à une question technique : qu’est-ce qui doit être fait avant quoi pour éviter les reprises ? Le planning répond ensuite à une question pratique : quand chaque artisan intervient, combien de temps cela prend et comment gérer les délais ?

Ici, on parle donc de dépendances : pourquoi l’électricité se décide avant les finitions, pourquoi la ventilation se pense avec les fenêtres, pourquoi une évacuation conditionne une salle de bain, ou pourquoi un sol ne se choisit pas sans regarder le support et l’acoustique.

Image simple : l’ordre des travaux, c’est la recette. Le planning, c’est l’heure à laquelle chaque personne entre en cuisine. Si la recette est mauvaise, même un planning parfait ne sauvera pas le plat : vous risquez de faire revenir le plombier après le carreleur, ou l’électricien après le peintre.

  • Reprises inutiles : casser un doublage neuf pour passer une gaine oubliée.
  • Conflits entre métiers : plombier, électricien, plaquiste et cuisiniste travaillent sur des bases différentes.
  • Blocages administratifs : une autorisation de copropriété arrive trop tard.
  • Erreurs techniques : fenêtres neuves sans ventilation ou sol inadapté sur plancher ancien.

Position terrain : dans les devis, demandez explicitement qui rebouche les saignées, qui fait les reprises après passage des gaines et qui coordonne les essais avant peinture. Ce sont souvent ces interfaces invisibles qui créent les avenants.

Avant devis

Avant les devis : les vérifications qui changent tout

Avant les devis, l’état existant doit être cadré pour comparer des périmètres réellement équivalents.

Un bon ordre de travaux commence avant le premier devis. Si vous demandez des prix sans avoir clarifié l’état de l’appartement, les artisans répondront avec des hypothèses différentes : devis incomparables, oublis, options cachées et avenants en cours de chantier.

1. Identifier le type de rénovation

Type de rénovationTravaux fréquentsNiveau de vigilanceOrdre prioritaire
RafraîchissementPeinture, sols souples, luminaires, petits équipementsModéréProtéger, préparer les supports, finir pièce par pièce.
Rénovation partielleCuisine, salle de bain, sol, électricité partielleÉlevéValider réseaux, évacuations et ventilation avant les finitions.
Rénovation complèteDépose, réseaux, sols, murs, pièces humides, chauffageTrès élevéDépose → supports → réseaux → fermeture → équipements → finitions.
Rénovation lourdeRedistribution, mur porteur, reprises structurelles, plancherCritiqueÉtude technique, autorisations, structure, puis second œuvre.

Image simple : tous les chantiers ne jouent pas dans la même catégorie. Repeindre un salon, c’est comme changer une chemise. Déplacer une salle de bain ou ouvrir un mur, c’est comme modifier l’ossature d’un sac à dos : il faut vérifier les sangles, les coutures et le poids avant de tout charger.

2. Relever l’état existant

Avant de contacter les entreprises, prenez des photos et notez les points qui peuvent modifier l’ordre du chantier :

  • année approximative de l’immeuble et nature du plancher : béton, bois, mixte ou ancien plancher rénové ;
  • état du tableau électrique, nombre de prises et circuits spécialisés existants ;
  • présence ou absence de VMC, ventilation collective, grilles d’entrée d’air ou ventilation naturelle ;
  • type de chauffage : collectif, individuel gaz, radiateurs électriques, plancher chauffant ou système existant ;
  • état des fenêtres, coffres de volets, joints, entrées d’air et contraintes d’aspect extérieur ;
  • emplacement des arrivées d’eau, évacuations, colonnes de chute et compteurs accessibles ;
  • signes d’humidité, moisissures, condensation, odeurs persistantes ou anciennes traces de fuite ;
  • contraintes d’accès : étage, ascenseur, stationnement, largeur des escaliers, protection des parties communes.

Cette préparation est détaillée dans la page préparer votre appartement avant devis. Elle permet d’obtenir des chiffrages plus cohérents.

3. Séparer les envies des prérequis

Une erreur fréquente consiste à commencer par ce qui se voit : cuisine, sol, peinture, décoration. Distinguez d’abord :

  • les prérequis : sécurité électrique, plomberie, ventilation, humidité, supports, autorisations ;
  • les choix structurants : implantation cuisine, salle de bain, cloisonnement, chauffage, revêtement de sol ;
  • les finitions : peinture, luminaires, poignées, crédence, décoration, mobilier.
Copropriété

Copropriété : les contraintes à vérifier avant de lancer les travaux

Façade, conduits, sols et parties communes doivent être vérifiés avant toute commande sensible.

Dans un appartement, vous intervenez dans un immeuble avec des voisins, des parties communes, des réseaux collectifs et parfois un règlement précis sur les sols, les fenêtres, les conduits ou les horaires de travaux.

Travaux souvent libres, mais jamais sans limites

Un copropriétaire peut en principe réaliser des travaux dans ses parties privatives. Cette liberté s’arrête dès que le projet touche aux parties communes, à l’aspect extérieur, à la structure, aux conduits, aux réseaux collectifs ou aux droits des autres copropriétaires.

Note de l’auteur : sur un chantier d’appartement, je ne commence pas par choisir le parquet. Je commence par relancer le syndic jusqu’à obtenir les règles écrites : sols, fenêtres, conduits, horaires, ascenseur, gravats, parties communes. Sans ça, vous avancez avec un bandeau sur les yeux.

Image simple : votre appartement est comme une pièce dans un grand puzzle. Vous pouvez repeindre votre morceau, mais si vous modifiez le bord du puzzle, la façade, les conduits, les sols ou un mur porteur, cela peut toucher les autres pièces. C’est pour cela que la copropriété doit être vérifiée avant le chantier.

Travaux envisagésPoint de vigilanceÀ vérifier avant chantier
Changer les fenêtresAspect extérieur, harmonie de façade, entrées d’airRèglement, syndic, autorisation éventuelle et urbanisme.
Déplacer une pièce d’eauPente, colonne de chute, acoustique, risque de fuiteFaisabilité plomberie et impact sur réseau collectif.
Ouvrir ou modifier un murMur porteur, structure, parties communesÉtude structure si doute et accord adapté.
Installer une climatisation ou une PAC air/airUnité extérieure, façade, bruit, règlementAccord avant achat du matériel.
Modifier une ventilation ou un conduitVMC collective, fumées, sécurité collectiveNe jamais condamner, percer ou raccorder sans validation.
Changer les solsAcoustique, sous-couche, poids, voisin du dessousSolution compatible avec le support et le règlement.

À retenir : un accord oral ne suffit pas toujours. Certains travaux doivent être votés ou validés formellement, surtout s’ils touchent à l’aspect extérieur, à une partie commune, à un conduit ou à un élément structurel.

Questions à poser au syndic avant de signer les devis

Avant de valider un ordre de travaux, envoyez une liste courte au syndic. L’objectif n’est pas de tout déléguer, mais d’éviter de découvrir trop tard qu’un sol, une fenêtre, une gaine ou un conduit pose problème.

  • Le règlement impose-t-il une performance acoustique minimale pour les sols ?
  • Les fenêtres doivent-elles respecter un matériau, une teinte, un dessin ou un type d’entrée d’air ?
  • La ventilation est-elle individuelle, collective, naturelle, simple flux ou hygroréglable ?
  • Peut-on raccorder une hotte, une VMC, une climatisation ou une PAC sur les conduits existants ?
  • Le déplacement d’une cuisine ou d’une salle de bain peut-il impacter les colonnes de chute ?
  • Des travaux de façade, ventilation, chauffage collectif ou isolation sont-ils votés ou prévus ?
  • Quels horaires de bruit, règles d’évacuation des gravats et protections des parties communes sont exigés ?
  • Une autorisation d’assemblée générale est-elle nécessaire pour une partie du projet ?

Réseaux communs : le vrai sujet technique en appartement

Une cuisine ou une salle de bain peut sembler facile à déplacer sur plan, mais devenir compliquée si la colonne de chute est éloignée, si la pente d’évacuation est insuffisante ou si une gaine technique ne peut pas être modifiée. Repérez colonnes, compteurs, conduits, ventilation collective et chauffage collectif avant de valider l’implantation.

En rénovation énergétique, vérifiez aussi les travaux déjà votés ou prévus par la copropriété : fenêtres homogènes, chauffage collectif, ventilation, façade ou isolation extérieure peuvent modifier l’ordre réel de votre chantier.

Phasage technique

Dépendances critiques : ce qui doit passer avant quoi

Les réseaux cachés doivent être validés avant la fermeture des cloisons, doublages et faux plafonds.

L’objectif n’est pas de fabriquer ici un calendrier semaine par semaine. C’est le rôle du planning. Ici, il faut surtout comprendre les dépendances techniques qui empêchent de fermer, de commander ou de finir trop tôt.

Dépendance critiqueÀ faire avantCe que cela évite
CuisineValider plomberie, évacuations, électricité, hotte, sol et côtes définitives.Meubles mal ajustés, crédence décalée, prises oubliées, fileurs visibles.
Salle de bainValider pente, étanchéité, ventilation, arrivées d’eau et évacuations.Mauvaises odeurs, fuite cachée, coffrage imprévu, carrelage repris.
Cloisons et doublagesPasser gaines, renforts, isolant, réservations et trappes d’accès.Plaques ouvertes après coup, boîtier perdu, meuble impossible à fixer.
FenêtresVérifier copropriété, entrées d’air, ventilation, VMC hygroréglable et aspect extérieur.Condensation, refus de copropriété, menuiserie non conforme.
SolsContrôler support, planéité, flèche, poids, acoustique et niveaux finis.Parquet qui bouge, carrelage fissuré, portes à reprendre, pont acoustique.
Faux plafondPrévoir accès VMC, compteur, nourrices, vannes, boîtes de dérivation et trappes de visite.Plafond à rouvrir, entretien impossible, conflit avec syndic ou maintenance.
PeintureTester eau, électricité, ventilation, supports secs et reprises terminées.Reprises visibles, cloques, fissures, retouches multiples.

Étape 1 — Diagnostic, conception et arbitrages

Avant de casser, on arrête de travailler “à l’instinct”. Vous devez savoir ce qui reste, ce qui disparaît, ce qui bouge et ce qui peut bloquer : visite technique, métrés, plans, contraintes de copropriété, budget, niveau de rénovation et préparation des devis. C’est à ce moment-là que le chantier se gagne ou se perd.

Étape 2 — Autorisations, copropriété et logistique

Fenêtres, climatisation, mur porteur, conduit collectif ou façade : ce sont les sujets qui peuvent faire dérailler un chantier si vous les découvrez après coup. Avant de commander quoi que ce soit, validez les règles de copropriété, les autorisations et la logistique. Prévenez aussi les voisins : un chantier mal annoncé devient vite un chantier sous tension.

Étape 3 — Dépose, curage et protection

La dépose retire ce qui doit disparaître : anciens sols, meubles, sanitaires, faïence, cuisine, portes, cloisons non porteuses ou doublages abîmés. Elle révèle aussi les surprises : fuite ancienne, gaine mal placée, mur irrégulier ou support fissuré.

Étape 4 — Structure, supports et reprises lourdes

Ouverture, renfort, reprise de sol, modification de cloisonnement ou correction d’humidité passent avant les réseaux et les finitions. En appartement ancien, vérifiez les charges, les hauteurs disponibles, les seuils et les portes avant d’ajouter un complexe de sol lourd.

Image simple : le support, c’est la table sur laquelle vous posez tout le repas. Si la table est bancale, vous pouvez acheter les plus belles assiettes du monde, elles finiront par bouger, vibrer ou se fissurer. En rénovation, un sol, un mur ou un plafond doit être stable avant de recevoir les finitions.

Étape 5 — Électricité, plomberie et réseaux cachés

Tout ce qui doit disparaître dans les murs, les sols, les plafonds ou derrière les meubles se décide maintenant. Après, ce sera trop tard ou trop cher. L’électricien ne travaille pas sur une vague idée de “prises en plus” : il lui faut un vrai plan d’usage avec lit, canapé, bureau, télévision, cuisine, radiateurs, éclairages et circuits spécialisés.

Le plombier valide arrivées, évacuations, pentes et diamètres. Une salle de bain éloignée de la colonne peut imposer un coffrage, réduire la pente ou rendre le projet peu fiable.

Image simple : les réseaux sont les veines de l’appartement. Si vous fermez les murs avant de vérifier par où passent l’eau, l’électricité et l’air, vous risquez de devoir “réopérer” le logement une fois les finitions terminées.

Étape 6 — Ventilation, VMC hygroréglable, isolation et menuiseries

C’est l’une des erreurs les plus classiques : on change les fenêtres, on isole, on rend l’appartement plus étanche, puis on découvre condensation, odeurs ou air vicié. Avant de fermer l’enveloppe, vérifiez les entrées d’air, les bouches d’extraction, le type de VMC, les coffres de volets, les contraintes de façade et la circulation de l’air entre les pièces.

Si vous visez une performance thermique de haut niveau, par exemple une rénovation très performante ou un objectif proche d’un label type BBC Rénovation, assurez l’étanchéité à l’air avant de poser l’isolant et de fermer les plaques : jointoiements, membranes, mastics, passages de gaines et raccords périphériques doivent être traités au bon moment. Après fermeture des doublages, certaines corrections deviennent coûteuses ou impossibles sans rouvrir.

Vérifiez aussi si votre ventilation est une VMC hygroréglable de type A ou de type B. En appartement, ce point est important lors d’un changement de fenêtres : si votre VMC est hygroréglable, vos entrées d’air sur menuiseries doivent impérativement être compatibles avec le certificat de l’extracteur et le système prévu. Une entrée d’air mal choisie peut déséquilibrer le renouvellement d’air, même si la fenêtre est performante.

Image simple : une fenêtre neuve, c’est comme fermer une veste coupe-vent. Vous avez moins froid, mais si vous ne laissez aucune respiration au vêtement, l’humidité reste piégée à l’intérieur. Dans un appartement, les entrées d’air et la VMC jouent ce rôle : elles permettent au logement de respirer sans perdre le bénéfice du confort.

Étape 7 — Chauffage et eau chaude

Le chauffage se décide après l’analyse des besoins. Évitez de dimensionner un système sur un appartement qui sera ensuite isolé, ou de conserver des émetteurs mal placés alors que le plan intérieur change.

Étape 8 — Cloisons, doublages, plafonds et passage des gaines

Ici, il n’y a pas de place pour le flou. Le plaquiste et l’électricien doivent se coordonner précisément. Si chacun avance dans son coin, vous obtenez des boîtiers mal placés, des gaines oubliées, des plaques rouvertes et un planning qui explose.

  1. Pose de l’ossature : rails, montants, réservations et implantation des cloisons.
  2. Passage des gaines : électricité, réseaux faibles, attentes de hotte, boîtiers et points lumineux.
  3. Renforts et contrôles : meubles hauts, radiateurs, parois de douche, trappes et accès techniques.
  4. Trappes de visite : accès VMC, compteur, nourrices, vannes, boîtes de dérivation et éléments d’entretien.
  5. Pose de l’isolant : notamment acoustique dans les cloisons de distribution sensibles.
  6. Fermeture des plaques : uniquement après validation des réservations et photos de contrôle.

Conflit de phasage à éviter : une trappe de visite ne se décide pas après peinture. Elle doit être prévue avant la fermeture des faux plafonds, coffrages ou doublages. Une bouche de VMC, une gaine technique, un compteur, une nourrice ou une vanne inaccessible peut obliger à rouvrir une zone déjà terminée.

Image simple : une trappe de visite, c’est comme une fermeture éclair sur une valise. Vous espérez ne pas l’ouvrir souvent, mais le jour où vous devez accéder à l’intérieur, elle vous évite de déchirer toute la valise.

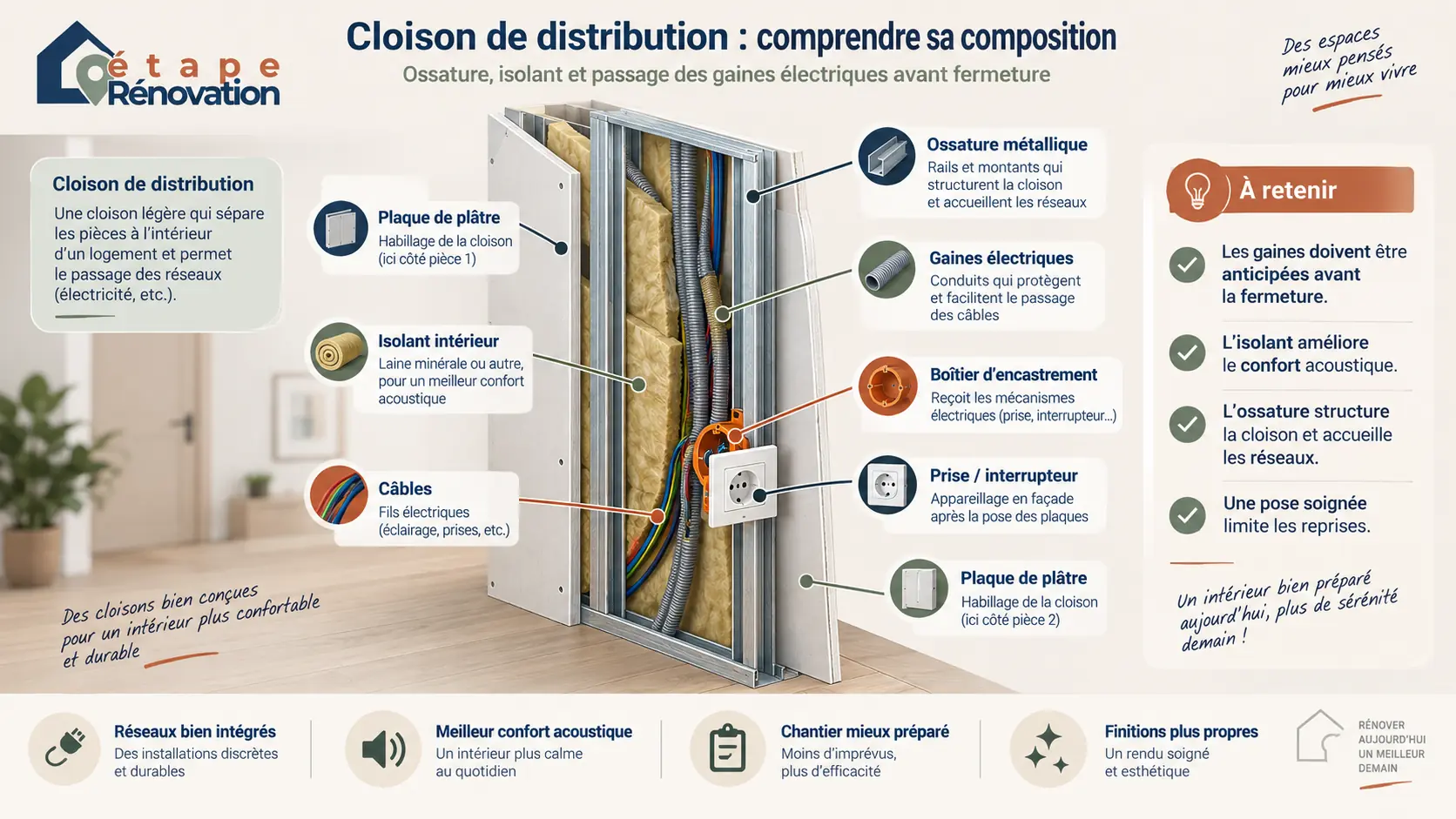

Schéma de coupe d’une cloison de distribution avec ossature, isolant et passage des gaines électriques

Sortez votre smartphone et mitraillez vos murs avant que le plaquiste ne visse la première plaque. Photographiez les gaines, évacuations, renforts, attentes et trappes prévues. Ces photos peuvent vous éviter de percer dans un câble, de chercher une attente de hotte, de condamner un accès technique ou de casser une plaque pour retrouver un boîtier oublié.

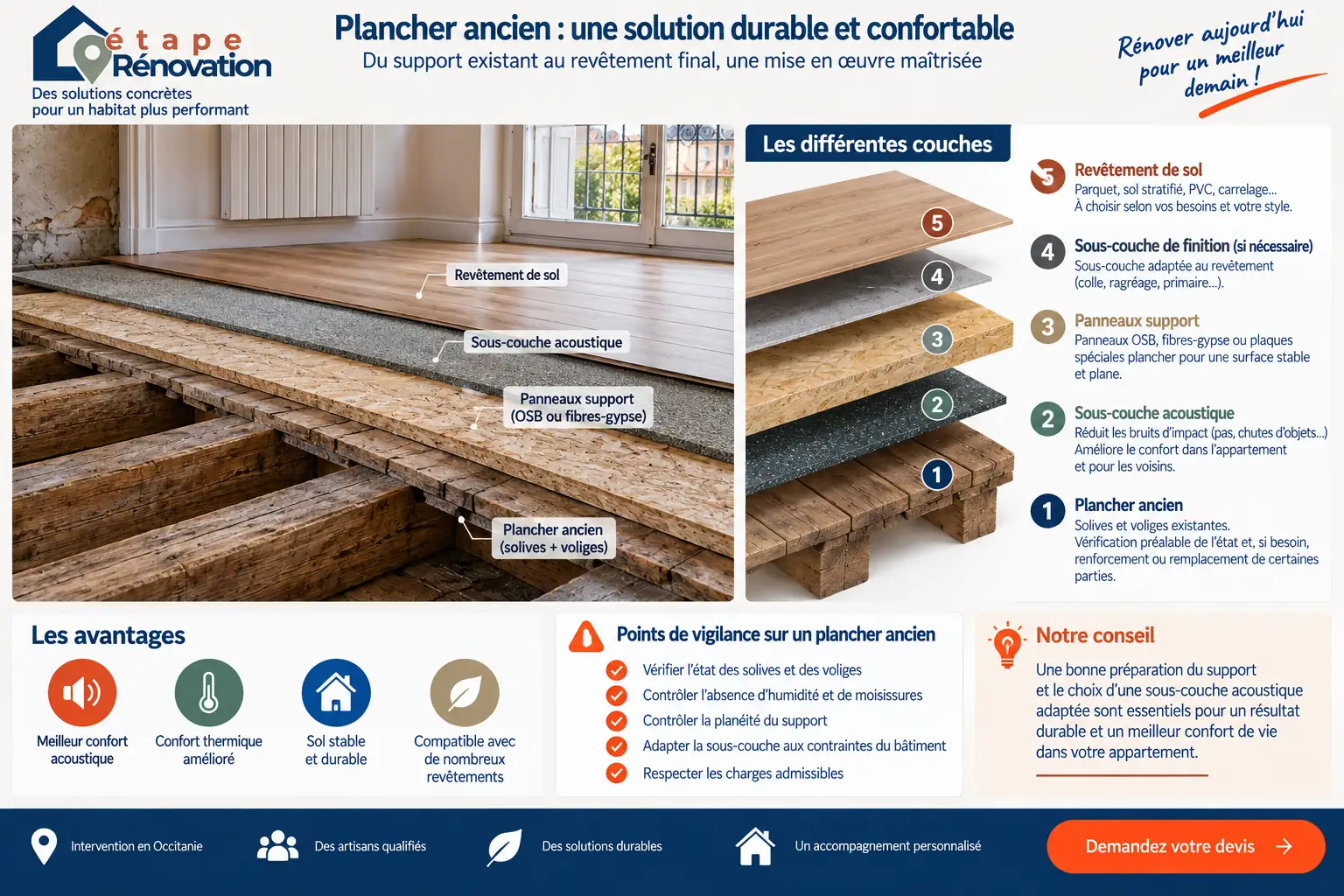

Étape 9 — Sols, ragréage et revêtements

Un sol neuf ne rattrape pas un mauvais support. Il le révèle. Avant de poser parquet, carrelage, vinyle ou béton ciré, vérifiez la planéité, l’humidité, la flèche, le poids admissible, les seuils, les portes et l’acoustique. Sinon, vous risquez un sol beau le premier mois, puis bruyant, fissuré ou instable ensuite.

Image simple : poser un sol neuf sur un support déformé, c’est comme poser une vitre sur un coussin mou. Au début, tout semble propre. Mais dès que l’ensemble bouge, la finition travaille, se fissure ou se décolle.

RevêtementPoint de vigilanceCondition à valider avant pose
CarrelageSupport stable, planéité, étanchéité en pièce humideLe support doit accepter le poids et les mouvements éventuels.
Parquet contrecolléHumidité, sous-couche acoustique, dilatationSous-couche, jeux périphériques et seuils doivent être prévus.
Sol vinyle ou PVCSupport très lisse, défauts visiblesLe ragréage doit être propre, sec et compatible avec la pose prévue.
Béton ciré ou résineSupport, humidité, temps de séchage, technicitéL’applicateur doit valider le support avant engagement définitif.

Anecdote de chantier : j’ai déjà vu un parquet haut de gamme posé trop tôt, puis protégé “vite fait” pendant les finitions. Une trace, un choc, une goutte de peinture : sur un chêne massif à plus de 100 €/m², ce n’est plus une petite maladresse, c’est une ligne de budget qui pleure.

Étape 10 — Peinture, cuisine, salle de bain et finitions

Les finitions arrivent quand le chantier a été contrôlé, pas quand on en a marre de voir de la poussière. Avant peinture, cuisine ou salle de bain finale, testez les réseaux, vérifiez que les supports sont secs, que les réservations sont au bon endroit, que les côtes sont fiables et que les trappes de visite restent accessibles. Une belle finition posée sur une erreur technique reste une erreur technique.

Exemple terrain : une cuisine ne devrait jamais être commandée uniquement sur un plan d’avant-chantier si les murs, sols ou doublages doivent encore bouger. Attendez une prise de côtes fiable pour éviter fileurs visibles, meubles à reprendre ou crédence mal alignée.

Étape 11 — Réception, réserves et dossier de fin de travaux

À la réception, testez prises, éclairage, écoulements, joints, ventilation, portes, sols, plinthes, trappes de visite et équipements. Récupérez factures, notices, garanties, attestations et photos finales.

Si le chantier vise une performance thermique élevée, vérifiez aussi les points liés à l’étanchéité à l’air : raccords périphériques, passages de gaines, menuiseries, coffres de volets, trappes et percements. Le test d’infiltrométrie éventuel ne se prépare pas le dernier jour : il dépend surtout de décisions prises avant la fermeture des doublages et des plafonds.

Interfaces chantier

Les conflits de phasage à anticiper avant de signer

Le sol, l’acoustique et les seuils se décident à partir du support réel, pas uniquement du revêtement final.

Une bonne page sur l’ordre des travaux ne doit pas seulement lister les étapes. Elle doit repérer les endroits où deux décisions se bloquent entre elles. C’est souvent là que naissent les surcoûts.

Conflit de phasagePourquoi c’est sensibleDécision à prendre avant
Sol neuf sur plancher ancienPoids, acoustique, niveau fini, flèche, portes à recouper, seuilsVérifier support, charge, sous-couche, ragréage et hauteur disponible.
Fenêtres neuves sans ventilation adaptéeAppartement plus étanche, condensation possible, air intérieur dégradéPrévoir entrées d’air compatibles avec la VMC, extraction, détalonnage des portes.
VMC hygroréglable mal prise en compteLes entrées d’air doivent être cohérentes avec le type A ou B et le certificat du systèmeIdentifier le type de VMC avant commande des fenêtres ou grilles d’entrée d’air.
Salle de bain déplacée loin de la colonnePente insuffisante, coffrage, bruit, bouchage, mauvaises odeursValider la faisabilité avec un plombier avant de figer le plan.
Cuisine commandée avant reprisesCôtes modifiées par doublage, ragréage, sol ou plomberieFaire une prise de côtes définitive après les travaux qui changent les dimensions.
Isolation intérieure après plan électriquePrises mal placées, radiateurs à déplacer, épaisseurs oubliéesDécider de l’isolation avant le plan électrique final.
Faux plafond fermé sans trappe de visiteVMC, compteur, nourrice, vanne ou boîte de dérivation deviennent inaccessiblesPlacer les trappes avant fermeture et vérifier leur accès réel après finition.
Peinture avant essais techniquesFuite, gaine oubliée, réservation absente, reprise visibleTester eau, électricité, ventilation et équipements avant finition.

Un doute sur votre plan de réseaux ? Faites vérifier l’implantation avant fermeture des cloisons. Une gaine oubliée ou une attente mal placée coûte beaucoup plus cher une fois les plaques, les bandes et la peinture terminées. En rénovation, le “on verra au moment de poser” est souvent le premier poste de dépense imprévu.

Sol, cloison et acoustique : l’interface à ne pas rater

En appartement, l’ordre des travaux est parfois dicté par le voisin du dessous autant que par le budget. Un parquet posé sans sous-couche adaptée, une cloison montée sans bande résiliente ou un revêtement plus dur que l’ancien sol peuvent transmettre davantage les bruits d’impact.

Point critique : ne raisonnez pas seulement “revêtement de sol”. Raisonnez “complexe complet” : support existant, ragréage, sous-couche acoustique, cloison, plinthe, seuil, porte et règlement de copropriété.

Pour un parquet ou un sol flottant en appartement, demandez une sous-couche acoustique documentée. Une cible courante consiste à viser au minimum ΔLw ≥ 17 dB, et plutôt ΔLw 19 à 20 dB lorsque le règlement de copropriété, le voisinage ou la nature du plancher l’exigent. Le chiffre doit figurer sur une fiche technique, pas seulement dans une promesse commerciale.

Image simple : la sous-couche acoustique fonctionne comme un tapis épais sous une enceinte. Si le tapis est bien posé, il absorbe une partie des vibrations. Mais si un élément rigide touche directement le sol ou le mur, le bruit retrouve un chemin, comme une vibration qui passe par un tuyau.

Le détail qui ruine parfois l’investissement : les ponts acoustiques. Si les plinthes, seuils ou cloisons recréent un contact rigide avec le plancher, la sous-couche peut perdre une partie de son intérêt. La désolidarisation doit donc être pensée avant la pose, pas corrigée après.

  • Avant les cloisons : vérifier bande résiliente, désolidarisation et passages de gaines.
  • Avant le parquet : valider sous-couche, seuils, jeux périphériques et règlement de copropriété.
  • Avant les plinthes : éviter un pont rigide qui court-circuite l’effet acoustique recherché.
  • Avant réception : contrôler portes, seuils, bruits d’impact et points durs visibles.

Vernis d’expert : si vous remplacez une moquette par du parquet, demandez explicitement au devis la nature de la sous-couche acoustique, son épaisseur, sa performance ΔLw, sa compatibilité avec le support et le traitement prévu aux seuils.

DPE & confort

Quel ordre pour améliorer le confort et le DPE d’un appartement ?

En rénovation énergétique, fenêtres, ventilation, isolation et chauffage doivent être pensés dans le bon ordre.

En rénovation énergétique, ne commencez pas par acheter un équipement parce qu’il est à la mode ou parce qu’une aide existe. Commencez par comprendre pourquoi l’appartement consomme, pourquoi il est inconfortable et quels postes sont réellement accessibles dans votre copropriété.

La logique à retenir

  1. Comprendre les pertes : murs froids, fenêtres faibles, ponts thermiques, plafond, plancher, ventilation, chauffage.
  2. Traiter l’enveloppe quand c’est possible : isolation intérieure ciblée, fenêtres, coffres de volets, étanchéité à l’air maîtrisée.
  3. Assurer la ventilation : entrées d’air, extraction, VMC, détalonnage des portes et circulation de l’air.
  4. Adapter le chauffage : puissance, régulation, émetteurs, programmation et eau chaude.

Image simple : améliorer le DPE, ce n’est pas juste changer le radiateur. C’est comme vouloir chauffer une pièce avec la fenêtre entrouverte, une porte qui laisse passer l’air et une VMC mal réglée. Avant de changer la machine, il faut comprendre où part la chaleur et comment l’air circule.

Erreur à éviter : remplacer le chauffage sans regarder l’isolation, les fenêtres, la ventilation et la régulation. Vous risquez de payer un nouvel équipement pour compenser des défauts qui auraient dû être traités avant.

DPE 2026 : ce qu’il faut garder en tête

Depuis le 1er janvier 2026, le coefficient de conversion de l’électricité dans le DPE est abaissé à 1,9. Certains appartements chauffés à l’électricité peuvent donc voir leur lecture évoluer. Mais attention : le DPE ne dépend pas seulement du chauffage. Il dépend aussi des consommations, de l’énergie utilisée, des émissions de CO2, de la ventilation et du niveau réel de performance du logement.

Formule simplifiée à retenir :

Ep = Σ (Ci × fi)

Ep représente l’énergie primaire, Ci la consommation finale de l’usage considéré et fi le coefficient de conversion de l’énergie utilisée. L’intérêt ici n’est pas de faire le calcul vous-même, mais de comprendre qu’un changement d’énergie, d’isolation ou de ventilation peut modifier la lecture globale.

Fenêtres, ventilation et chauffage : le trio à coordonner

Des fenêtres plus étanches peuvent améliorer le confort, mais elles peuvent aussi déséquilibrer l’air intérieur si la ventilation n’est pas adaptée. Avant de remplacer les menuiseries, vérifiez les entrées d’air, les bouches d’extraction, le type de VMC et le détalonnage des portes.

Même logique pour l’isolation intérieure : elle change l’épaisseur des murs, l’emplacement des prises, les radiateurs, les plinthes, les appuis de fenêtres et parfois les meubles. Elle doit donc être décidée avant le plan électrique final.

Cuisine et salle de bain : pensées tôt, posées tard

Cuisine et salle de bain concentrent plomberie, électricité, ventilation, étanchéité, meubles, revêtements et éclairage. Elles doivent être conçues tôt, mais installées seulement lorsque les réseaux, les supports et les côtes définitives sont validés.

PièceÀ décider tôtÀ poser tard
CuisineImplantation, évacuation, arrivées d’eau, prises spécialisées, hotteMeubles, crédence, raccordements, joints et finitions après côtes définitives.
Salle de bainDouche, vasque, WC, lave-linge, ventilation, évacuations, étanchéitéRevêtements, meubles, robinetterie, miroir, luminaires et joints après essais.

Aides : ne construisez pas votre budget sur une promesse

MaPrimeRénov’, MaPrimeRénov’ Copropriété, CEE, éco-PTZ, aides locales ou accompagnement France Rénov’ peuvent être étudiés selon votre logement, vos revenus, votre statut et les travaux prévus. Mais le budget doit rester prudent : une aide se vérifie avant signature, elle ne se devine pas.

Cas pratiques

Quel ordre suivre selon votre situation ?

L’ordre de chantier varie selon que l’appartement est vide, occupé, contraint par le budget ou par la copropriété.

Les étapes restent les mêmes, mais les priorités changent selon votre contexte : appartement vide, logement occupé, budget limité, objectif DPE ou copropriété sensible. Le tableau ci-dessous permet de décider plus vite.

Votre situationOrdre prioritaireÀ ne surtout pas fairePage utile ensuite
Appartement vide avant emménagementDiagnostic → copropriété → dépose → réseaux → supports → sols → équipements → finitions.Commander cuisine, sol ou meubles avant les côtes définitives.Planning rénovation appartement
Appartement occupé pendant les travauxZone refuge → fonctions vitales → travaux par zones → poussière maîtrisée → finitions progressives.Tout ouvrir en même temps sans solution pour dormir, se laver ou cuisiner.Rénover en y vivant
Budget limitéSécurité → ventilation → réseaux → humidité → supports → finitions simples.Mettre tout le budget dans la décoration si les réseaux restent fragiles.Préparer avant devis
Objectif confort ou DPEDiagnostic → ventilation → enveloppe → étanchéité à l’air → chauffage → régulation.Changer le chauffage sans traiter les pertes, l’air intérieur ou la régulation.Guide rénovation appartement
Copropriété ancienne ou sensibleRèglement → syndic → autorisations → réseaux communs → acoustique → travaux privatifs.Toucher conduits, façade, sol ou mur porteur sur simple accord oral.Choisir un artisan

Lecture rapide : si vous hésitez entre deux ordres, choisissez celui qui sécurise d’abord les éléments invisibles : copropriété, réseaux, ventilation, supports, étanchéité, acoustique. Les finitions peuvent attendre ; une gaine oubliée ou un sol incompatible coûtent beaucoup plus cher à corriger.

À éviter

Les erreurs fréquentes dans l’ordre des travaux

ErreurPourquoi c’est risquéMeilleur réflexe
Commencer par la peintureLes réseaux, fissures, doublages ou supports peuvent obliger à reprendre.Peindre après les travaux techniques et la préparation complète des supports.
Commander la cuisine trop tôtLes côtes réelles peuvent changer après doublage, sol ou plomberie.Valider les dimensions après les reprises importantes.
Changer les fenêtres sans regarder la ventilationRisque de condensation ou d’air intérieur dégradé.Associer menuiseries, entrées d’air, type de VMC, extraction et détalonnage des portes.
Choisir une entrée d’air sans vérifier la VMC hygroréglableUne entrée d’air non compatible peut déséquilibrer le système.Identifier type A ou B et vérifier la compatibilité avec le certificat du système.
Poser un sol sans vérifier le supportPoids, niveau, acoustique, flèche, fissures ou désordres possibles.Vérifier plancher, ragréage, sous-couche et charges admissibles.
Déplacer une salle de bain sans vérifier la penteÉvacuation difficile, mauvaises odeurs, risques de bouchage.Faire valider la faisabilité par un plombier avant devis définitif.
Fermer un faux plafond sans trappe de visiteAccès impossible à la VMC, aux vannes, compteurs ou boîtes de dérivation.Prévoir les trappes avant fermeture, puis vérifier leur accès en fin de chantier.
Oublier l’étanchéité à l’air avant fermetureMembranes, mastics, passages de gaines et raccords deviennent difficiles à reprendre.Traiter l’étanchéité avant isolation, plaques et doublages si une performance élevée est visée.
Oublier la copropriétéBlocage, demande de remise en état, conflit avec syndic ou voisins.Lire le règlement et demander les autorisations avant chantier.
Choisir les artisans sans scénario clairDevis incomparables, trous dans le périmètre, responsabilités floues.Préparer un descriptif précis avant consultation.

Bref : si vous n’avez pas de trappe de visite, vous n’avez pas une rénovation finie. Vous avez une bombe à retardement.

Le vrai signal d’alerte : si un artisan propose de commencer vite sans vérifier copropriété, réseaux, supports, ventilation et coordination des autres corps de métier, le chantier risque de dépendre de décisions prises trop tard.

Planning & artisans

Planning, artisans et pages à lire ensuite

Une fois l’ordre technique fixé, le planning transforme les dépendances en dates, responsabilités et commandes.

L’ordre des travaux explique les dépendances techniques. Le planning transforme ces dépendances en dates, séquences, commandes, responsabilités et marges d’imprévu. Pour organiser concrètement les semaines de chantier, utilisez la page : planning rénovation appartement.

Quel artisan intervient à quel moment ?

Si plusieurs entreprises interviennent séparément, anticipez les interfaces. Si vous passez par une entreprise générale, vérifiez quand même que chaque poste est détaillé.

MétierMoment d’interventionPoint à clarifier au devis
DéposeDébut de chantier, après sécurisationProtection, évacuation, gravats, parties communes.
Maçon / plaquisteAprès dépose, puis en coordination avec les réseauxCloisons, doublages, supports, trappes d’accès, bandes résilientes.
ÉlectricienDans l’ossature, avant fermeture des plaquesPlan de prises, tableau, circuits spécialisés, conformité.
PlombierAvant cuisine, salle de bain et finitionsPentes, évacuations, arrivées, tests d’étanchéité.
VentilationAvant menuiseries définitives, doublages et fermeture des plafondsType de VMC, entrées d’air compatibles, accès et trappes de visite.
MenuisierSelon fenêtres, portes et rangementsDimensions finales, copropriété, entrées d’air, délais de fabrication.
Solier / carreleurAprès supports prêtsRagréage, sous-couche acoustique, étanchéité.
PeintreAprès travaux techniques et préparationNombre de passes, état attendu, protection, reprises.
CuisinisteAprès réseaux et supports validésCôtes définitives, attentes, électroménager, crédence.

Pour éviter les mauvaises surprises, consultez aussi choisir un artisan pour une rénovation d’appartement.

Pages à lire selon votre situation

Si vous restez dans le logement pendant le chantier, lisez rénover un appartement en y vivant. Si vous consultez des entreprises, commencez par préparer l’appartement avant devis. Pour replacer ce sujet dans une stratégie complète, revenez à la page mère rénovation appartement.

Checklist

Checklist interactive avant travaux : êtes-vous prêt à lancer le chantier ?

La checklist permet de verrouiller les points critiques avant de demander ou signer les devis.

Cochez les points déjà validés. La barre de progression vous aide à savoir si vous êtes encore au stade “idée de travaux” ou si votre projet commence à être suffisamment cadré pour consulter des entreprises.

0 / 16 points validés

Verdict : commencez par valider les points critiques : copropriété, murs porteurs, réseaux, ventilation, évacuations et supports. Ce sont eux qui conditionnent l’ordre réel du chantier.

Document gratuit à préparer avant signature

Ne signez rien sans cette Grille d’Audit Technique — 14 points critiques pour le syndic et vos artisans

Recevez une grille simple pour vérifier les points qui bloquent le plus souvent un chantier d’appartement : copropriété, syndic, réseaux, ventilation, sols, acoustique, pièces humides, artisans et réception.

La grille inclut aussi les questions à poser au syndic et les points à faire préciser dans les devis avant de lancer les travaux.

Questions fréquentes

FAQ — Ordre des travaux en rénovation d’appartement

Dans quel ordre faut-il rénover un appartement ?

Commencez par le diagnostic, les contraintes de copropriété, les devis et les autorisations. Ensuite viennent la dépose, les reprises techniques, les réseaux, l’isolation, la ventilation, le chauffage, les supports, les sols, les équipements, les finitions et la réception.

Quelle différence entre ordre des travaux et planning de rénovation ?

L’ordre des travaux explique les dépendances techniques : ce qui doit passer avant quoi. Le planning transforme ensuite cette logique en calendrier, avec dates, délais, commandes et interventions d’artisans.

Faut-il refaire l’électricité avant ou après les cloisons ?

L’électricité doit être prévue avant la fermeture des cloisons, doublages ou faux plafonds. En pratique, l’électricien intervient souvent une fois l’ossature posée, avant la fermeture complète des plaques.

Faut-il faire la salle de bain ou la cuisine en premier ?

Cela dépend de votre occupation du logement. Techniquement, les deux doivent être pensées tôt, car elles concentrent plomberie, électricité et ventilation. Leur pose finale arrive après validation des réseaux et supports.

Peut-on changer l’ordre des travaux si le budget est limité ?

Oui, mais il faut conserver la logique technique. Vous pouvez phaser le chantier, mais évitez de terminer une zone si vous savez qu’un réseau, une isolation ou une évacuation devra être repris plus tard.

Quels travaux d’appartement nécessitent l’accord de la copropriété ?

Les travaux qui touchent aux parties communes, à l’aspect extérieur, à un mur porteur, à certains conduits, à des réseaux collectifs ou à des équipements visibles peuvent nécessiter une autorisation. Le règlement de copropriété et le syndic doivent être consultés avant le chantier.

Quel ordre suivre pour améliorer le DPE d’un appartement ?

Commencez par comprendre les pertes et les défauts du logement. Traitez ensuite l’enveloppe quand c’est possible, les fenêtres si elles sont faibles, la ventilation, puis le chauffage, la régulation et les émissions de CO2.

Comment éviter les retards sur un chantier d’appartement ?

Anticipez les autorisations, les commandes longues, les accès, les protections des parties communes, les horaires de bruit, les temps de séchage et les dépendances entre artisans.
