Faut-il un maître d’œuvre ou un architecte pour rénover une maison par étapes ?

Rénover par étapes donne l’impression de reprendre le contrôle : on avance selon son budget, on étale les priorités, on évite parfois un gros chantier impossible à financer d’un seul coup. Mais dès que plusieurs travaux se croisent, une question revient vite : faut-il piloter seul, faire appel à un maître d’œuvre, ou consulter un architecte ?

Lecture complète : 15 à 18 min Parcours prioritaire : 5 min Publié le 27 avril 2026
Photographie sur le vif d'une propriétaire et d'un maître d'œuvre discutant des travaux au milieu d'un salon en pleine rénovation avec murs à nu et plaques de plâtre.
Réponse rapide

Le bon choix dépend moins du budget que du niveau de risque du chantier

Vous n’avez pas forcément besoin d’un maître d’œuvre ou d’un architecte pour tous les travaux. Si vous refaites une pièce, changez quelques revêtements ou remplacez un équipement sans toucher à la structure, aux réseaux ni à l’enveloppe du bâtiment, vous pouvez souvent piloter seul avec de bons devis et un calendrier clair.

En revanche, dès que la rénovation se fait par étapes avec plusieurs corps d’état, le vrai danger n’est pas seulement de payer trop cher. C’est de faire les choses dans le mauvais ordre : isoler avant de traiter l’humidité, refaire les finitions avant les réseaux, changer les fenêtres sans prévoir la ventilation, ou engager des artisans sans savoir qui coordonne quoi.

01 Vous pouvez souvent piloter seul

Travaux simples, peu d’entreprises, pas de structure, pas de permis complexe, planning court.

02 Le maître d’œuvre devient utile

Plusieurs lots, chantier habité, budget serré, phasage long, besoin d’arbitrer les priorités.

03 L’architecte devient pertinent ou obligatoire

Transformation lourde, extension, modification de façade, seuil de surface, enjeu architectural ou autorisation d’urbanisme.

Parcours prioritaire

Vous êtes pressé ? Lisez d’abord ces 4 blocs

Idée centrale

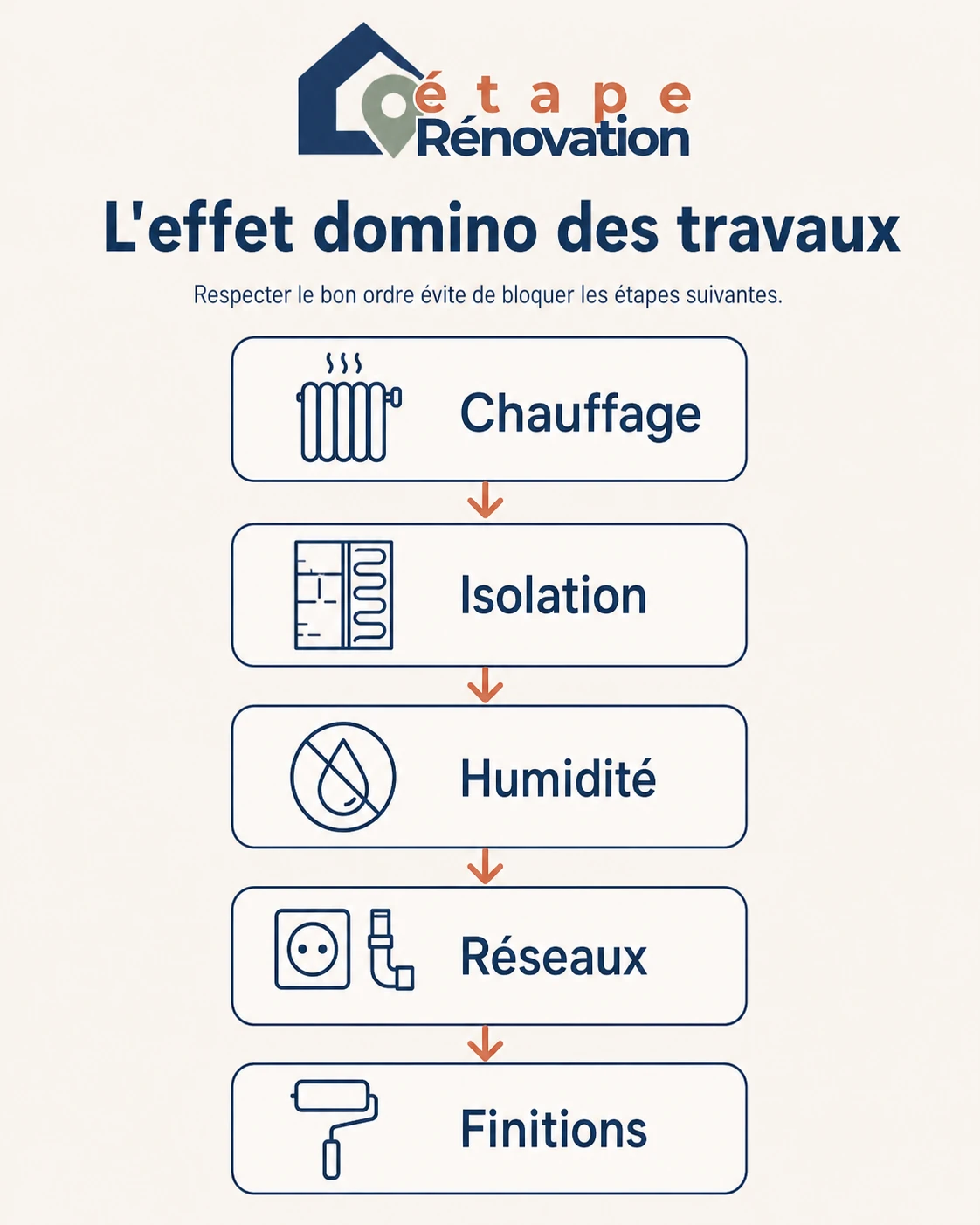

Dans une rénovation par étapes, le problème n’est pas seulement de “trouver des artisans”

À retenir

Plus votre chantier est découpé dans le temps, plus il faut quelqu’un pour garder la vision d’ensemble. Sinon, chaque lot avance dans son coin et les erreurs de phasage arrivent vite.

Beaucoup de propriétaires pensent que le plus difficile est de trouver une bonne entreprise. C’est important, évidemment. Mais dans une rénovation par étapes, le vrai sujet est plus large : qui garde la vision d’ensemble quand les travaux sont découpés sur plusieurs mois ou plusieurs années ?

Une maison ne se rénove pas comme une addition de petits chantiers indépendants. Le chauffage dépend de l’isolation. L’isolation dépend parfois de l’humidité. Les fenêtres dépendent de la ventilation. La plomberie et l’électricité doivent passer avant certains doublages. Les sols et les peintures doivent attendre que les supports soient stables.

La question à se poser

Ce n’est pas : “Est-ce que je peux gérer quelques devis ?” C’est plutôt : “Est-ce que je suis capable de décider le bon ordre, de vérifier les interfaces entre les lots et de réceptionner les travaux sans me faire piéger par la fatigue ou l’urgence ?”

C’est là que le maître d’œuvre ou l’architecte peut devenir utile. Pas forcément pour tout prendre en main, mais pour éviter les décisions qui coûtent cher parce qu’elles arrivent trop tôt, trop tard ou sans coordination.

Aide à la décision

Maître d’œuvre, architecte ou pilotage seul : la matrice simple

Cette matrice ne remplace pas un conseil professionnel, mais elle permet de situer votre niveau de risque avant de choisir entre pilotage seul, maître d’œuvre ou architecte.

À retenir

Si votre chantier touche à plusieurs fonctions vitales, le pilotage seul devient plus risqué.

Souvent suffisant Pertinent / utile Risqué / déconseillé
Matrice simple pour choisir entre pilotage seul, maître d’œuvre ou architecte selon le type de rénovation.
SituationPilotage seulMaître d’œuvreArchitecte
Rafraîchissement simple Peinture, sols, mobilier, petites reprises Souvent suffisant si les devis sont clairs Rarement nécessaire Pas indispensable sauf enjeu esthétique fort
Rénovation technique Électricité, plomberie, chauffage, cloisons Possible si vous êtes très disponible Pertinent pour l’ordre, les interfaces et le suivi Utile si redistribution importante des volumes
Maison ancienne sensible Humidité, murs anciens, isolation intérieure Risque élevé si le diagnostic est fragile Très utile avec compétences bâti ancien Pertinent si transformation globale ou façade
Transformation lourde Extension, surélévation, modification forte de façade Déconseillé Utile pour coordination et entreprises Souvent pertinent parfois obligatoire selon le cas
Rénovation énergétique d’ampleur Travaux coordonnés, audit, aides, performance Possible mais administratif et technique Utile pour traduire l’audit en chantier cohérent Pertinent si travaux lourds ou reconfiguration
Maison occupée pendant les travaux Chantier habité, pièces à garder utilisables Possible si chantier léger Très utile pour phaser sans bloquer le quotidien Utile si le projet modifie les usages et volumes
Pilotage seul

Quand peut-on rénover par étapes sans maître d’œuvre ?

À retenir

Piloter seul reste cohérent si les travaux sont simples, courts, peu imbriqués et sans enjeu technique majeur. Dès que les lots se croisent, il faut au minimum une méthode écrite.

Piloter seul n’est pas une erreur en soi. C’est même cohérent si vous avez un chantier simple, un budget limité et une bonne capacité d’organisation.

Peu de corps d’état

Un peintre, un solier, un menuisier ou un électricien sur une intervention clairement délimitée. Le risque d’interface reste faible.

Travaux indépendants

Le chantier ne dépend pas d’une intervention précédente incertaine. Par exemple, refaire une chambre saine sans déplacer les réseaux.

Méthode simple si vous pilotez seul

Avant de signer, transformez votre chantier en liste vérifiable. Ce n’est pas spectaculaire, mais c’est souvent ce qui évite les mauvaises surprises.

  1. Classez les travaux Faites une liste par zone et par fonction : sécurité, réseaux, enveloppe, confort, finitions.
  2. Comparez les postes importants Demandez au moins deux devis comparables pour les postes qui pèsent vraiment dans le budget.
  3. Vérifiez les entreprises Contrôlez les assurances et les qualifications avant de signer, pas une fois le chantier lancé.
  4. Refusez les devis trop flous Évitez les lignes du type “rénovation complète” sans quantités, marques, surfaces ou limites.
  5. Gardez une marge Prévoyez une réserve de budget et de temps pour absorber les surprises sans décider dans l’urgence.
Comprendre les rôles

Maître d’œuvre, architecte, AMO, artisan : qui fait quoi ?

Avant de déléguer une partie de votre rénovation, il faut savoir qui décide, qui conseille, qui pilote et qui réalise réellement les travaux.

À retenir

Vous êtes le maître d’ouvrage. Le maître d’œuvre vous aide à piloter. L’architecte peut concevoir et piloter. L’artisan réalise son lot. Ne mélangez pas ces responsabilités.

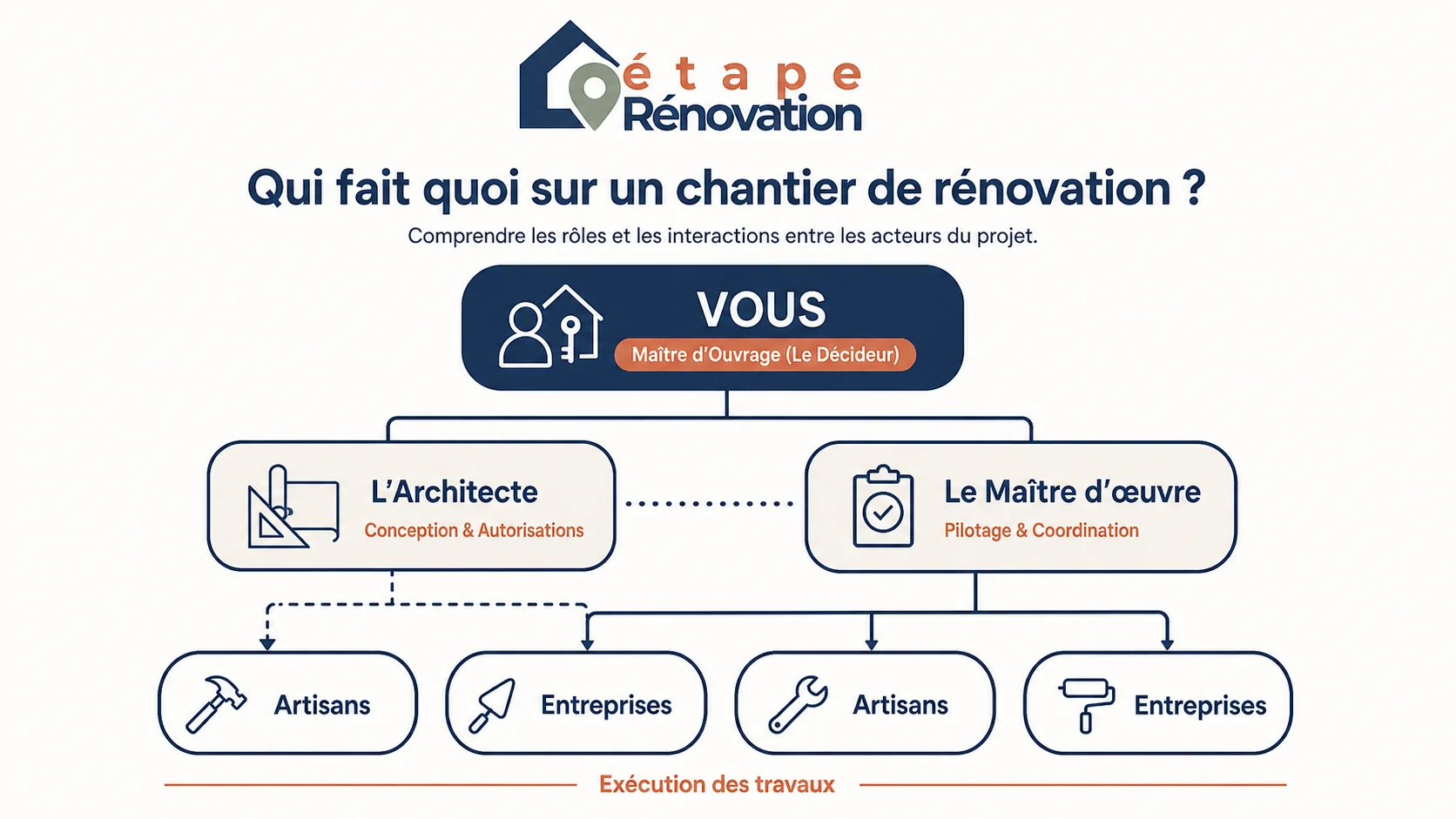

Organigramme d'un chantier : le maître d'ouvrage (vous) décide, le maître d'œuvre et l'architecte pilotent et conçoivent, les artisans exécutent les travaux.
Vous Décideur

Le maître d’ouvrage

C’est la personne qui commande les travaux, définit le besoin, signe les devis et finance le chantier. Dans une maison individuelle, c’est généralement le propriétaire.

Même accompagné, vous restez décideur. Le professionnel vous aide à cadrer, vérifier et arbitrer, mais il ne remplace pas votre accord.

Pilotage Coordonne

Le maître d’œuvre

Il peut concevoir, organiser, consulter les entreprises, analyser les devis, suivre le chantier et vous assister à la réception selon la mission prévue au contrat.

Il ne réalise pas les travaux lui-même. Il coordonne les entreprises et défend la cohérence du projet.

Conception Projette

L’architecte

Il peut assurer une mission de maîtrise d’œuvre, mais il apporte aussi une vision architecturale : volumes, lumière, usages, intégration au bâti, autorisations, cohérence d’ensemble.

Dans certains cas, son intervention est obligatoire pour déposer un permis de construire.

Conseil Cadre

L’AMO

L’assistant à maîtrise d’ouvrage vous aide à définir le besoin, comprendre les devis, structurer le projet ou choisir une stratégie.

Il accompagne la décision, mais ne prend pas forcément en charge la conception ni la direction du chantier.

Réalisation Exécute

Les artisans et entreprises

Ils exécutent les travaux : maçonnerie, électricité, plomberie, isolation, menuiserie, peinture, chauffage, ventilation.

Une bonne entreprise peut conseiller, mais elle défend d’abord son lot. Elle ne coordonne pas toujours la logique globale du chantier.

Énergie Accompagne

Mon Accompagnateur Rénov’

Il accompagne certains parcours de rénovation énergétique, notamment sur les aspects technique, administratif, financier et social.

Son rôle ne doit pas être confondu automatiquement avec une mission complète de maîtrise d’œuvre.

Point de vigilance

Maître d’œuvre indépendant ou entreprise tous corps d’état : ne confondez pas les rôles

À retenir

Un maître d’œuvre indépendant vous aide à choisir et coordonner les entreprises. Une entreprise tous corps d’état vend les travaux. Ce n’est pas la même neutralité, ni le même contrat.

C’est une confusion très fréquente. Une entreprise peut vous dire : “Ne vous inquiétez pas, on gère tout.” Cela peut être vrai sur le plan pratique, mais cela ne veut pas dire que vous avez signé une mission de maîtrise d’œuvre indépendante.

Regard extérieur

Un maître d’œuvre indépendant

  • ne réalise pas les travaux lui-même ;
  • vous aide à consulter plusieurs entreprises ;
  • analyse les devis avec une position extérieure ;
  • coordonne les lots selon sa mission ;
  • vous assiste à la réception si c’est prévu au contrat.
Vente des travaux

Une entreprise tous corps d’état

  • vend un ensemble de travaux ;
  • peut intervenir avec ses salariés ou sous-traitants ;
  • défend aussi sa marge et son organisation interne ;
  • peut être très pratique, mais n’est pas neutre ;
  • relève d’un autre cadre contractuel.
Risque principal

Le vrai risque : être juge et partie

Si celui qui vend les travaux est aussi celui qui “contrôle” les travaux, il peut y avoir un conflit d’intérêts. Cela ne veut pas dire que l’entreprise est mauvaise. Cela veut dire que vous devez savoir ce que vous achetez : un chantier clé en main, une mission de coordination, ou une vraie maîtrise d’œuvre indépendante.

Avant de signer

Si vous signez un devis unique avec une entreprise qui gère plusieurs lots, vous êtes souvent plus proche d’une logique d’entreprise générale ou de contractant général que d’une maîtrise d’œuvre indépendante.

Limites de prestation Sous-traitants Garanties Assurances Réception
Point réglementaire

Quand l’architecte devient-il obligatoire ?

L’architecte n’est pas obligatoire pour tous les travaux. Le sujet devient sensible dès que votre rénovation par étapes touche à l’urbanisme, à une extension, à une transformation forte ou à un seuil de surface à vérifier.

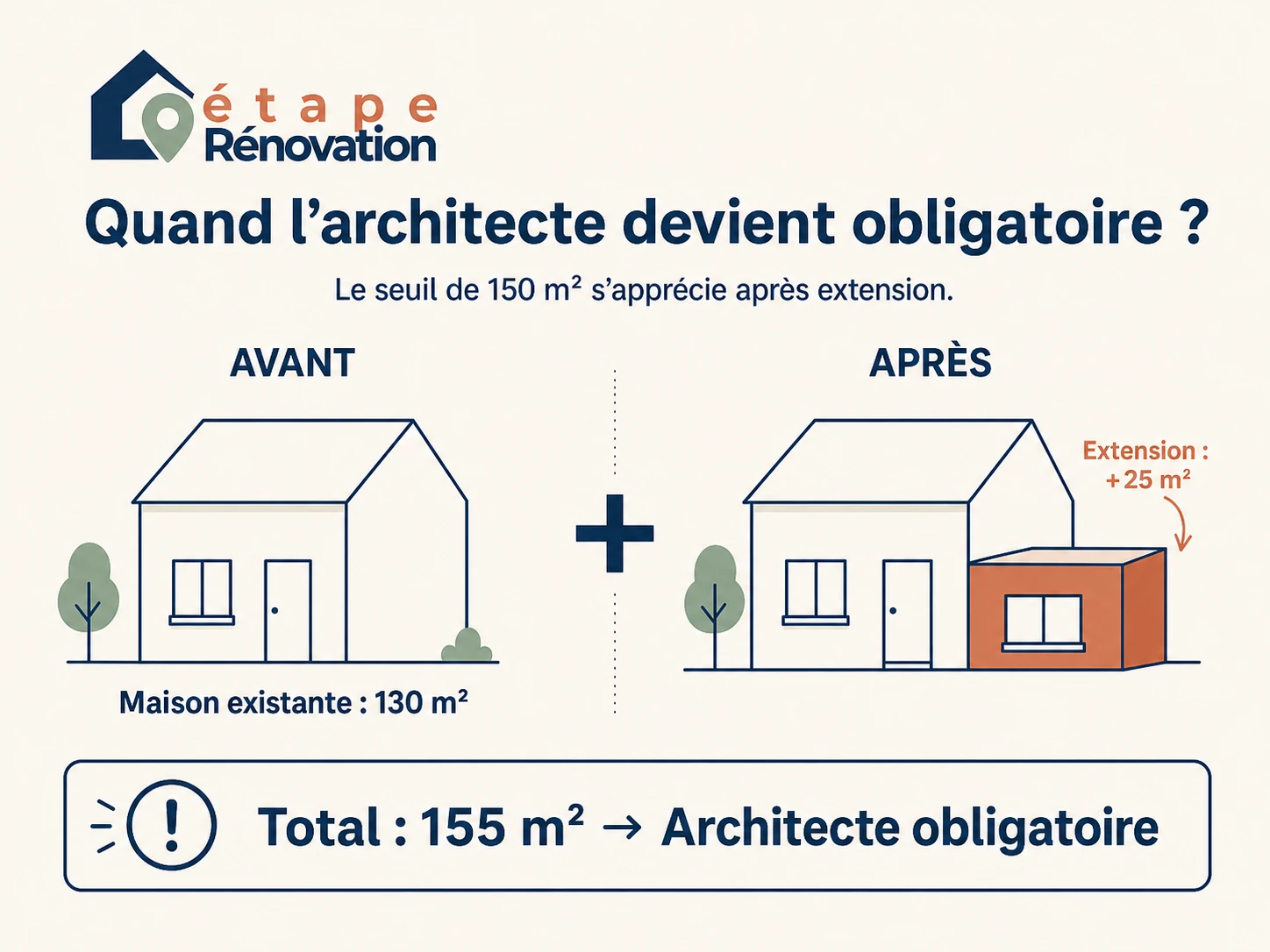

Schéma explicatif du calcul de surface : Maison existante (130m²) + Extension (25m²) = 155m², rendant le recours à l'architecte obligatoire car supérieur à 150m².
À retenir

L’architecte n’est pas obligatoire pour tous les travaux. Il devient surtout un sujet dès qu’il y a permis de construire, extension, transformation forte ou seuil de surface à vérifier.

Pour une rénovation par étapes, l’architecte n’est pas obligatoire dès que vous changez une cuisine ou que vous refaites une salle de bain. En revanche, il peut le devenir lorsque le projet nécessite un permis de construire et que certains seuils ou situations sont atteints.

Seuil sensible

Le seuil de 150 m² est un repère important, mais pas le seul point à vérifier

Pour une maison individuelle, l’obligation de recourir à un architecte dépend notamment de la surface de plancher existante ou finale, de l’agrandissement projeté et du type d’autorisation d’urbanisme. Une maison déjà au-dessus de 150 m² ou qui dépasse ce seuil après travaux peut vous faire entrer dans un cadre plus contraint.

Radar urbanisme

Les situations à vérifier avant de signer vos devis

Plus vous cochez de cases, plus il faut clarifier le cadre réglementaire avant de construire votre planning de travaux.

  • une extension ou une surélévation ;
  • une modification importante de façade ou de toiture ;
  • un changement de destination ou d’usage ;
  • une demande de permis de construire ;
  • une maison dont la surface de plancher est proche ou supérieure à 150 m² ;
  • une zone protégée, un secteur ABF ou une règle locale particulière.
Déclaration préalable : nuance importante

Pour des travaux relevant uniquement d’une déclaration préalable, le recours à un architecte n’est généralement pas obligatoire. En revanche, un avis d’architecte peut rester très utile si le projet touche à une façade visible, une maison ancienne, un secteur protégé ou une transformation sensible.

Réflexe terrain

Avant de lancer une rénovation par étapes, appelez le service urbanisme de votre mairie. Demandez clairement : “Mon projet nécessite-t-il une déclaration préalable, un permis de construire, et le recours à un architecte ?” Cette vérification évite de bâtir un planning complet sur une hypothèse fausse.

Rénovation énergétique

Mon Accompagnateur Rénov’ n’est pas automatiquement votre maître d’œuvre

À retenir

Mon Accompagnateur Rénov’ peut aider sur le parcours énergétique, administratif et financier. Mais il ne remplace pas toujours un suivi de chantier complet.

Dans les rénovations énergétiques d’ampleur, vous pouvez être accompagné par Mon Accompagnateur Rénov’. C’est un interlocuteur important pour structurer le parcours, comprendre les scénarios de travaux, monter certains dossiers et sécuriser la cohérence énergétique.

Mais attention : cet accompagnement ne remplace pas forcément une mission complète de maîtrise d’œuvre. Selon le professionnel et le contrat, il peut vous aider à comprendre le projet, sans pour autant suivre chaque réunion de chantier, contrôler chaque interface ou gérer la coordination détaillée des artisans.

Parcours énergétique

Ce que l’accompagnement peut apporter

  • lecture du projet énergétique ;
  • appui administratif et financier ;
  • analyse des scénarios de travaux ;
  • cohérence avec les aides mobilisables ;
  • vision globale sur la performance visée.
Pilotage chantier

Ce qu’il faut vérifier

  • qui consulte les entreprises ;
  • qui compare les devis ligne par ligne ;
  • qui coordonne les interventions ;
  • qui vérifie l’exécution sur site ;
  • qui vous assiste à la réception des travaux.
La phrase à clarifier

“Vous m’accompagnez sur le dossier énergétique, ou vous assurez aussi une vraie mission de suivi, coordination et réception de chantier ?”

Devis Planning Réunions Contrôle Réception

Si votre rénovation énergétique est découpée sur plusieurs années, la question n’est pas seulement “quelles aides puis-je obtenir ?”. Elle devient : “comment éviter que l’étape 1 bloque ou dégrade l’étape 2 ?”

Missions possibles

Mission complète ou mission ponctuelle : vous n’êtes pas obligé de tout déléguer

L’accompagnement peut se doser. Pour une rénovation par étapes, le bon choix consiste souvent à acheter de la méthode au moment où le risque est le plus fort.

À retenir

En rénovation par étapes, la meilleure mission n’est pas toujours la plus grosse. Une visite conseil, un phasage ou une analyse de devis peuvent déjà éviter une erreur majeure.

Faire appel à un maître d’œuvre ou à un architecte ne signifie pas forcément signer une mission complète. Pour une rénovation par étapes, une mission ciblée peut parfois suffire à sécuriser les décisions les plus risquées.

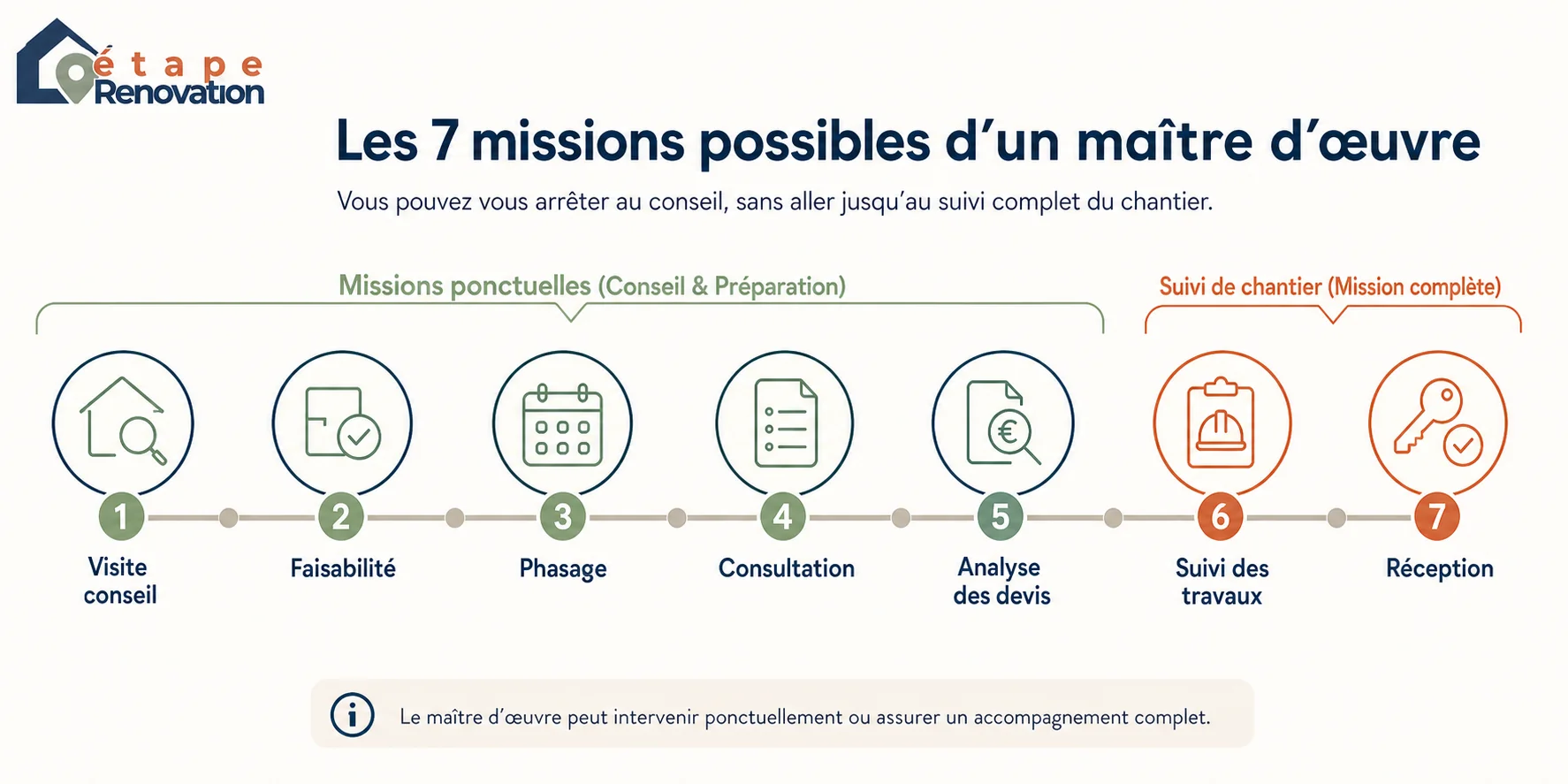

Frise chronologique des 7 étapes d'accompagnement : de la mission ponctuelle de conseil au suivi complet de chantier.
1
Premier regard

Visite conseil

Utile avant d’acheter, avant de signer des devis ou avant de décider l’ordre des travaux. Le professionnel vous aide à repérer les incohérences, les urgences et les points à étudier.

2
Choix de scénario

Étude de faisabilité

Pertinente si vous hésitez entre plusieurs scénarios : extension ou réorganisation intérieure, isolation intérieure ou extérieure, rénovation légère ou rénovation globale.

4
Mise en concurrence

Consultation des entreprises

Le professionnel prépare un descriptif plus clair, consulte des entreprises et vous aide à obtenir des devis comparables au lieu de trois offres impossibles à lire.

5
Contrôle avant signature

Analyse des devis

Il vérifie les oublis, les incohérences, les postes sous-évalués, les limites floues, les assurances et les interfaces entre les lots.

6
Pendant les travaux

Suivi de chantier

Il organise les réunions, vérifie l’avancement, suit les points bloquants, aide à gérer les changements et garde le fil du planning.

7
Fin de mission

Assistance à la réception

Il vous aide à formuler les réserves, vérifier les finitions, constater les écarts et éviter de valider trop vite un chantier incomplet.

Arbitrage utile

La mission la plus rentable n’est pas toujours la plus longue

Dans beaucoup de rénovations par étapes, une bonne visite conseil suivie d’un phasage sérieux peut éviter une erreur majeure. Le but n’est pas de “payer un pilote” par principe, mais d’acheter de la lucidité au bon moment.

Ce que ça sécurise

Ce qu’un bon maître d’œuvre ou architecte peut vraiment éviter

L’intérêt n’est pas seulement esthétique. Un bon accompagnement protège l’ordre logique du chantier, les interfaces entre artisans et les décisions qui coûtent cher quand elles sont prises trop vite.

À retenir

Un bon accompagnement sert surtout à éviter les reprises, les devis incomparables, les conflits entre lots et les mauvaises décisions prises sous fatigue.

Avant signature Pendant chantier Réception
01 Reprise coûteuse

Refaire deux fois

Exemple classique : refaire les peintures ou les sols avant de reprendre une ventilation, une fuite, un réseau électrique ou un support humide.

02 Comparaison faussée

Comparer de faux devis

Trois devis peuvent afficher trois prix différents parce qu’ils ne comprennent pas les mêmes prestations. Sans descriptif commun, la comparaison devient trompeuse.

03 Interface oubliée

Créer un conflit entre lots

Le plaquiste attend l’électricien. Le chauffagiste a besoin d’une réservation. Le menuisier modifie une entrée d’air. Sans coordination, chacun avance selon son périmètre.

04 Étape bloquée

Bloquer une étape future

Une décision provisoire peut empêcher une rénovation plus ambitieuse ensuite : mauvaise réservation, mauvais emplacement, doublage trop tôt, équipement mal dimensionné.

05 Cadre oublié

Sous-estimer les autorisations

Fenêtres, façade, toiture, extension, changement d’usage ou zone protégée peuvent nécessiter une vérification avant de signer les devis.

06 Validation trop rapide

Réceptionner trop vite

En fin de chantier, la fatigue pousse parfois à accepter des finitions incomplètes. L’assistance à réception aide à lister les réserves avant paiement final.

Budget et arbitrage

Combien coûte un maître d’œuvre ou un architecte ?

Le prix ne se lit jamais seul. Il dépend surtout du niveau de mission, du risque du chantier, des livrables attendus et de ce que le professionnel prend réellement en responsabilité.

À retenir

Les honoraires sont libres. Les missions ponctuelles se raisonnent souvent au forfait. Les missions complètes sont souvent au forfait ou au pourcentage, avec des repères de marché autour de 10 à 15 % selon complexité.

Les honoraires varient selon le professionnel, la région, la complexité du projet, le montant des travaux et le niveau de mission. Il n’existe pas de barème officiel imposé : la rémunération se négocie selon le périmètre, les livrables et le niveau de responsabilité.

Point économique souvent oublié

Pourquoi un petit chantier intéresse rarement un maître d’œuvre en mission complète ?

Sur un chantier de 20 000 € de travaux, une mission complète à 12 % représenterait environ 2 400 € d’honoraires. Pour un professionnel qui doit se déplacer, consulter les entreprises, suivre le chantier, gérer les comptes rendus et vous assister à la réception, ce n’est pas toujours rentable. C’est pour cette raison que la mission ponctuelle — visite conseil, phasage, analyse de devis — est souvent plus réaliste sur une rénovation par étapes.

01 Forfait ciblé

Mission ponctuelle

Elle peut être pertinente si vous voulez seulement vérifier une stratégie, hiérarchiser les travaux, comparer des devis ou sécuriser une réception.

À demander au forfait, avec livrable clair : compte rendu, phasage, avis sur devis, liste de points de vigilance.

02 Phase précise

Mission partielle

Elle peut couvrir une phase précise : conception, autorisation, consultation des entreprises, ou suivi d’un lot sensible.

Utile si vous gardez une partie du pilotage mais souhaitez sécuriser les décisions techniques.

03 Forfait ou %

Mission complète

Elle accompagne le projet de la conception à la réception. Elle devient plus logique quand le chantier est long, complexe, multi-lots ou difficile à habiter.

Souvent au forfait ou au pourcentage du montant des travaux. Le pourcentage doit être lu avec la mission exacte.

Choisir le bon format

Quel type de mission demander selon votre besoin ?

Exemples de besoins, missions adaptées, modes de chiffrage fréquents et livrables à demander.
BesoinMission adaptéeMode de chiffrage fréquentLivrable à demander
Avis avant devisVisite conseilForfaitCompte rendu, priorités, alertes techniques
Comparer 3 devisAnalyse ponctuelleForfaitTableau comparatif, oublis, limites, questions aux entreprises
Projet complexeMission partielleForfait ou pourcentageScénario, plans, phasage, descriptif, estimation
Chantier multi-lotsMission complètePourcentage ou forfait détailléPlanning, consultation, comptes rendus, suivi, réception
Le bon raisonnement

Ne vous demandez pas seulement : “Combien coûte le maître d’œuvre ?” Demandez aussi : “Combien me coûterait une erreur de phasage, un devis incomplet, une reprise de finition, un retard de chantier ou une isolation mal pensée ?”

Contrat et limites

Ce qu’il faut cadrer avant de signer une mission de maîtrise d’œuvre

Avant de signer, le plus important n’est pas seulement le prix. C’est de savoir précisément ce que le professionnel fait, ce qu’il ne fait pas, à quel moment il intervient et quels livrables vous recevez.

À retenir

“Suivi de chantier” ne veut rien dire tant que le nombre de visites, les livrables, les responsabilités et les limites ne sont pas écrits.

Le piège, c’est de croire qu’un professionnel “s’occupe du chantier” sans préciser ce que cela veut dire. Une mission doit être écrite, limitée, compréhensible et rattachée à des livrables concrets.

Clauses à verrouiller

À vérifier dans la proposition

Chaque ligne doit être compréhensible avant signature. Si une clause reste vague, demandez une reformulation écrite.

  • 01
    Périmètre exact : conseil, plans, autorisations, consultation, suivi, réception.
  • 02
    Nombre de visites prévues : visites ponctuelles ou suivi régulier.
  • 03
    Livrables : compte rendu, planning, descriptif, analyse de devis, procès-verbal de réception.
  • 04
    Responsabilités : qui consulte, qui signe les devis, qui valide les paiements.
  • 05
    Limites de mission : ce qui est inclus, exclu, facturé en supplément.
  • 06
    Assurances : responsabilité civile professionnelle, décennale si concernée par la mission.
  • 07
    Gestion des imprévus : avenants, travaux supplémentaires, arbitrages en cours de chantier.
  • 08
    Réception : présence ou non du professionnel, aide à la rédaction des réserves.
Point à clarifier

Attention au flou

“Suivi de chantier” ne veut pas toujours dire présence hebdomadaire, contrôle technique complet, vérification de tous les détails ou garantie que les entreprises ne feront aucune erreur. Demandez ce qui est concrètement prévu.

Signaux d’alerte

Comment repérer un maître d’œuvre ou un architecte qui risque de vous lâcher ?

Un bon accompagnement peut sécuriser votre rénovation. Un mauvais accompagnement peut ajouter une couche de flou, de retard et de frustration.

À retenir

Fuyez le flou. Un professionnel sérieux sait expliquer sa mission, ses limites, ses assurances, son mode de rémunération et sa méthode de suivi.

Mission écrite Assurances Paiement Neutralité Suivi réel
RF-01 Flou contractuel

Il promet de “tout gérer” sans contrat détaillé

Si la mission tient en trois lignes, méfiance. Vous devez savoir ce qui est inclus, ce qui ne l’est pas, combien de visites sont prévues et ce que vous recevez comme livrable.

RF-02 Preuve manquante

Il refuse de fournir ses assurances

Responsabilité civile professionnelle, décennale si elle est nécessaire à la mission, activités couvertes, dates de validité : tout doit être vérifiable avant signature.

RF-03 Risque financier

Il demande un acompte disproportionné

Un acompte peut exister, mais une demande massive dès la signature, sans livrable immédiat clair, doit vous alerter. Le paiement doit suivre une logique de mission et d’avancement.

RF-04 Mauvais format

Il n’aime pas les petits chantiers par étapes

Certains professionnels sont excellents sur les gros projets, mais peu adaptés aux rénovations progressives. Demandez s’il accepte vraiment les phases, les pauses et les arbitrages budgétaires.

RF-05 Neutralité fragile

Il pousse toujours vers les mêmes artisans

Avoir un réseau est utile. Mais s’il refuse toute comparaison ou ne justifie jamais ses choix, vous perdez une partie de la neutralité attendue.

RF-06 Terrain minimisé

Il minimise les sujets sales

Humidité, poussière, retards, accès chantier, stockage, vie dans le logement, déchets, imprévus : un vrai professionnel parle aussi de ce qui dérange.

Phrase d’alerte

La phrase qui doit vous faire ralentir

“Ne vous inquiétez pas, on verra ça pendant le chantier.” En rénovation, ce qui n’est pas cadré avant finit souvent en supplément, en retard ou en conflit.

Cas concrets

Trois scénarios pour savoir quoi faire

Tous les projets de rénovation par étapes ne demandent pas le même niveau d’accompagnement. L’enjeu n’est pas de déléguer “par principe”, mais de choisir le bon niveau d’appui selon la complexité réelle du chantier.

À retenir

Une rénovation pièce par pièce peut rester pilotable. Une maison habitée avec plusieurs lots mérite un appui. Une transformation lourde doit faire entrer l’architecte très tôt dans la réflexion.

Chantier simple : Pots de peinture et sol en cours de pose propre.
Scénario 1 Pilotage seul possible

Vous refaites une maison pièce par pièce

Vous commencez par les chambres, puis la cuisine, puis le séjour. Les réseaux sont globalement sains, la maison ne présente pas d’humidité inquiétante et vous ne touchez pas à la structure.

Décision probable

Vous pouvez piloter seul, mais un avis ponctuel peut aider à valider l’ordre des postes et éviter de refaire des finitions trop tôt.

Chantier en site occupé : Une bâche de protection zippée sépare la zone de travaux du salon.
Scénario 2 Maître d’œuvre utile

Vous vivez dedans et plusieurs lots se croisent

Électricité, plomberie, salle d’eau, chauffage, ventilation, sols et peinture doivent être étalés sans bloquer la vie quotidienne.

Décision probable

Un maître d’œuvre peut être très utile, au minimum pour un phasage et quelques points de contrôle.

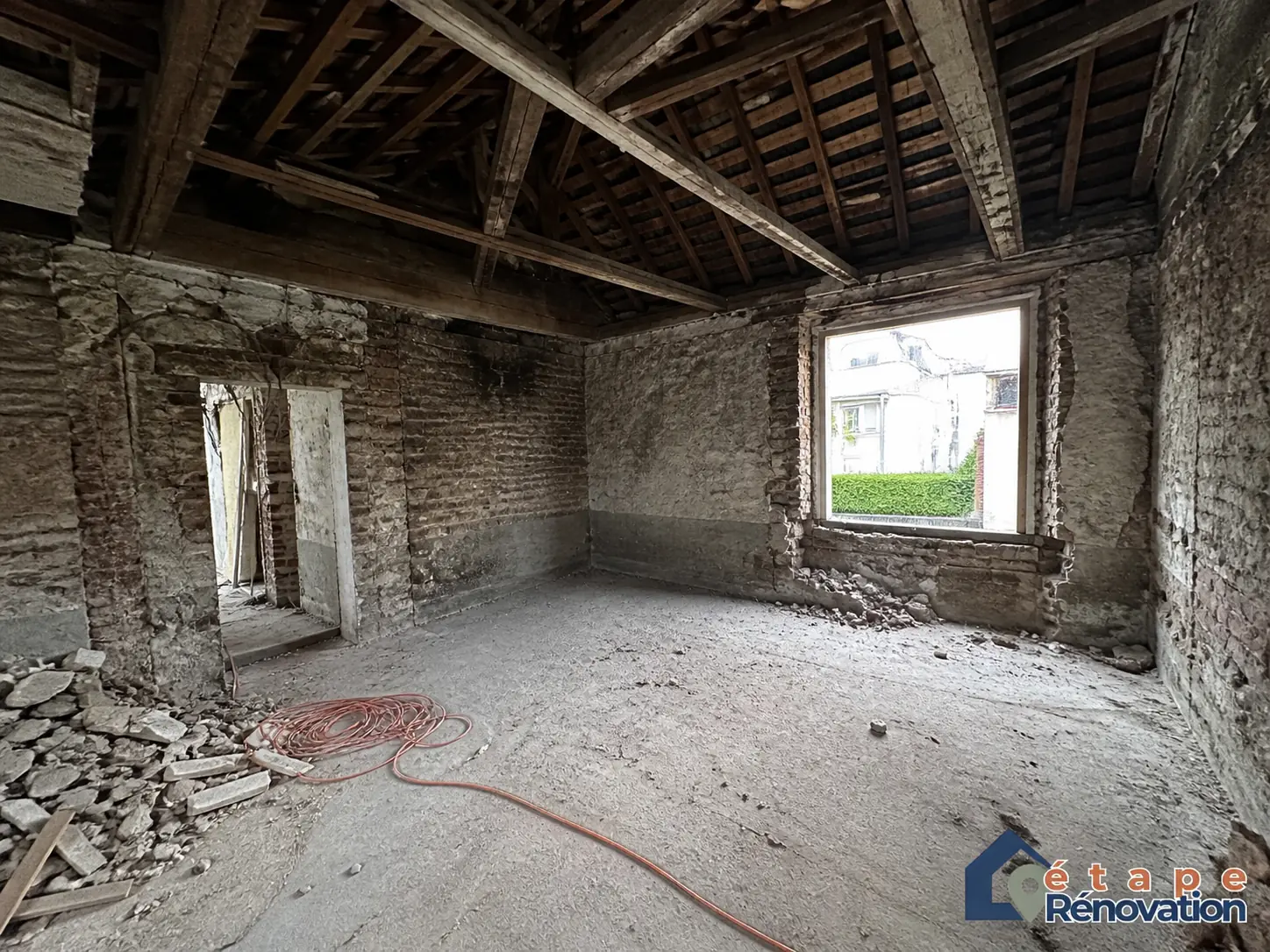

Transformation lourde : Charpente à nu et travaux de gros œuvre.
Scénario 3 Architecte recommandé

Vous transformez fortement la maison

Extension, façade, ouverture, redistribution des volumes, modification de toiture ou changement important de l’aspect extérieur.

Décision probable

Consultez un architecte tôt, notamment pour vérifier l’autorisation, la conception, les contraintes locales et l’obligation éventuelle.

Mini-diagnostic interactif

Ai-je besoin d’un maître d’œuvre ou d’un architecte ?

Cochez les situations qui vous concernent. Le résultat vous donne un premier niveau d’alerte, sans remplacer un avis professionnel.

01

Cochez les contraintes réelles du chantier.

02

L’outil identifie votre niveau de risque.

03

Vous obtenez des actions concrètes à vérifier.

Votre chantier présente-t-il ces risques ? Chaque case cochée augmente le niveau d’alerte ou déclenche une vérification spécifique.
Résultat en attente

Votre résultat apparaîtra ici

Cochez les situations qui correspondent à votre projet, puis lancez le diagnostic.

Avant de signer

Les questions à poser à un maître d’œuvre ou à un architecte

Ces questions permettent de vérifier si le professionnel sait vraiment cadrer une rénovation par étapes : phasage, devis, visites, assurances, paiements, imprévus et limites de mission.

À retenir

Les bonnes questions ne servent pas à piéger le professionnel. Elles servent à vérifier qu’il sait cadrer une rénovation réelle, avec ses retards, ses surprises et ses arbitrages.

Bonne pratique

Posez ces questions avant de signer, puis demandez que les réponses importantes soient reprises dans la proposition écrite : mission, visites, livrables, assurances et limites.

01 Quelle expérience avez-vous sur les rénovations par étapes ?

Une rénovation phasée n’a pas la même logique qu’un chantier global vide. Demandez des exemples de projets étalés dans le temps, habités ou réalisés avec budget progressif.

02 Pouvez-vous m’aider seulement sur le phasage ?

Certains professionnels acceptent des missions ponctuelles. Cela peut suffire si votre principal besoin est de savoir quoi faire maintenant, quoi reporter et quoi ne pas dissocier.

03 Intervenez-vous sur l’analyse des devis ?

C’est un point clé. Un bon regard extérieur peut repérer des postes oubliés, des quantités floues, des marques absentes ou des limites de prestation dangereuses.

04 Combien de visites de chantier sont prévues ?

Une mission avec deux visites et une mission avec réunion régulière ne sécurisent pas le chantier de la même façon. Le nombre de passages doit être clair.

05 Qui valide les situations de paiement ?

Sur un chantier suivi, le professionnel peut donner un avis avant paiement selon l’avancement constaté. C’est un point à préciser dès le départ.

06 Êtes-vous assuré pour cette mission ?

Demandez les attestations d’assurance adaptées à la mission proposée. Vérifiez les dates, les activités couvertes et la cohérence avec votre chantier.

07 Que se passe-t-il en cas de travaux supplémentaires ?

Les rénovations réservent souvent des surprises. La méthode d’avenant, de validation et de chiffrage doit être prévue avant les problèmes.

Un professionnel fiable ne doit pas être gêné par ces questions. Au contraire, elles l’aident à cadrer une mission plus propre, plus claire et plus sécurisante pour vous.

Erreurs fréquentes

Les erreurs à éviter quand on hésite à se faire accompagner

Dans une rénovation par étapes, les erreurs ne viennent pas toujours d’un mauvais artisan. Elles viennent souvent d’un mauvais timing, d’un pilotage flou ou d’une décision prise trop tard.

À retenir

Le plus coûteux n’est pas toujours de payer un conseil. C’est parfois d’attendre que le chantier soit déjà bloqué, conflictuel ou techniquement mal engagé.

Carte des pièges à éviter

Chaque erreur ci-dessous peut sembler “petite” sur le moment. En réalité, elle peut entraîner des retards, des reprises, des tensions ou des surcoûts.

01 Timing

Attendre que le chantier dérape

Faire intervenir un professionnel après trois mauvais devis, deux retards et une erreur technique coûte souvent plus cher que de demander un avis au départ.

02 Rôle

Confondre artisan sérieux et pilote global

Un artisan peut être excellent dans son métier sans avoir la responsabilité de coordonner toute la rénovation.

03 Budget

Choisir uniquement au prix

Le devis le moins cher peut simplement oublier des postes, sous-estimer la préparation ou exclure des travaux indispensables.

04 Contrat

Signer une mission floue

“Accompagnement travaux” ne suffit pas. Il faut savoir ce qui est livré, quand, comment et avec quelle limite.

05 Administratif

Oublier les autorisations

Les travaux extérieurs, les extensions et certaines modifications peuvent imposer une démarche préalable. Vérifiez avant de commander.

06 Réception

Réceptionner sans méthode

La réception est un moment clé. C’est là qu’il faut noter les réserves, pas trois semaines après quand tout le monde considère le chantier terminé.

Synthèse

Alors, faut-il un maître d’œuvre ou un architecte ?

Le bon choix ne dépend pas seulement de votre budget. Il dépend surtout du niveau de complexité, du nombre d’intervenants, du risque technique et de ce que vous êtes capable de piloter sans vous épuiser.

Verdict final

Choisissez le bon niveau d’accompagnement

La vraie question n’est pas “faut-il déléguer ou non ?”. C’est plutôt : quel niveau d’aide faut-il au bon moment pour éviter les mauvaises décisions ?

01 Pilotage seul possible

Chantier simple, court, peu technique

Si votre rénovation est simple, courte, avec peu d’intervenants et sans enjeu technique majeur, vous pouvez souvent piloter seul. Votre priorité doit être de bien comparer les devis, vérifier les assurances, garder un planning réaliste et ne pas lancer les finitions trop tôt.

02 Accompagnement conseillé

Plusieurs lots, phasage, maison occupée

Si votre rénovation est découpée en plusieurs étapes, avec plusieurs corps d’état, des réseaux, de l’isolation, de l’humidité, une maison occupée ou des autorisations, l’accompagnement devient beaucoup plus utile. Pas forcément en mission complète, mais au moins pour cadrer le phasage, les devis et les points de contrôle.

03 Architecte à consulter tôt

Volumes, façade, extension, permis

Si le projet touche aux volumes, à la façade, à l’extension, à la structure, au permis de construire ou à une surface proche du seuil réglementaire, consultez un architecte tôt. Même si son intervention n’est pas toujours obligatoire, elle peut éviter de construire votre projet sur une mauvaise hypothèse.

Le bon accompagnement n’est pas une dépense de confort. C’est une protection contre les décisions prises trop vite, les devis incomplets, les travaux faits dans le mauvais ordre et les reprises qui auraient pu être évitées.

Checklist gratuite

Avant de signer, vérifiez les 10 points clés du contrat de votre maître d’œuvre

Mission floue, visites non précisées, assurance absente, acompte disproportionné, livrables vagues : ce sont souvent ces détails qui transforment une rénovation par étapes en chantier compliqué.

01 Contrat

Les points à vérifier dans la proposition avant de signer.

02 Questions

Les questions à poser à un maître d’œuvre ou à un architecte.

03 Red flags

Les signaux d’alerte qui doivent vous faire ralentir.

04 Rôles

La différence entre MOE, architecte, AMO et entreprise tous corps d’état.

Recevoir la checklist

Entrez votre email pour télécharger immédiatement la checklist PDF premium.

FAQ

Questions fréquentes sur le maître d’œuvre et l’architecte en rénovation par étapes

Les réponses ci-dessous servent à clarifier les rôles, les coûts, les limites de mission et les bons réflexes avant de signer.

Besoin réel Rôle de chacun Budget Contrat Devis Mission ponctuelle
01 Faut-il forcément un maître d’œuvre pour rénover une maison par étapes ?

Non. Si les travaux sont simples, indépendants et faciles à suivre, vous pouvez piloter seul. En revanche, dès que plusieurs métiers se croisent, que le chantier dure longtemps ou que les décisions techniques sont liées entre elles, un accompagnement peut éviter des erreurs coûteuses.

02 Quelle différence entre un maître d’œuvre et un architecte ?

Le maître d’œuvre organise, coordonne et suit les travaux selon la mission prévue au contrat. L’architecte peut aussi assurer une mission de maîtrise d’œuvre, mais il apporte en plus une compétence de conception architecturale et peut être obligatoire dans certains cas, notamment pour certains permis de construire et seuils de surface.

03 Quelle différence entre un maître d’œuvre et une entreprise tous corps d’état ?

Un maître d’œuvre indépendant ne réalise pas les travaux et conseille le maître d’ouvrage dans la consultation, la coordination et le suivi. Une entreprise tous corps d’état ou un contractant général vend et réalise un ensemble de travaux, directement ou avec ses sous-traitants. Les responsabilités, la neutralité et les contrats ne sont donc pas les mêmes.

04 Un architecte coûte-t-il forcément plus cher qu’un maître d’œuvre ?

Pas forcément. Tout dépend de la mission. Une mission ponctuelle d’architecte peut être moins coûteuse qu’un suivi complet par un maître d’œuvre. Le bon comparatif doit porter sur le périmètre exact, les livrables, le nombre de visites et les responsabilités prévues.

05 Combien coûtent les honoraires d’un maître d’œuvre ou d’un architecte ?

Les honoraires sont libres et dépendent du projet. Une mission ponctuelle se facture souvent au forfait. Une mission complète peut être calculée au forfait ou au pourcentage du montant des travaux, avec des repères fréquemment observés autour de 10 à 15 % selon la complexité, sans que cela constitue un barème officiel.

06 Puis-je demander seulement une aide pour comparer les devis ?

Oui. C’est même une mission très utile si vous hésitez entre plusieurs entreprises. Le professionnel peut repérer les oublis, les postes flous, les incohérences de quantité, les matériaux non précisés ou les limites dangereuses.

07 Qui signe les devis si j’ai un maître d’œuvre ?

Dans beaucoup de cas, c’est vous, maître d’ouvrage, qui signez directement avec les entreprises. Le maître d’œuvre vous conseille, compare, coordonne et suit selon son contrat, mais il ne signe pas automatiquement à votre place.

08 Que faire si je n’ai pas le budget pour une mission complète ?

Demandez une mission ponctuelle : visite conseil, phasage, étude de faisabilité, analyse des devis ou assistance à réception. En rénovation par étapes, un bon avis au bon moment peut déjà éviter une grosse erreur.

Sources utiles

Repères officiels consultés pour cette page

Les règles d’urbanisme, d’assurance, d’aides et de contrats peuvent évoluer. Vérifiez toujours votre situation auprès de votre mairie, de France Rénov’, d’un architecte, d’un maître d’œuvre assuré ou d’un juriste spécialisé avant de signer des devis importants.

À garder en tête : une source officielle donne un cadre général. Votre cas peut dépendre de votre commune, de votre surface, de la nature exacte des travaux, du contrat signé et des assurances réellement couvertes.
