Rénover une maison en vivant dedans : comment phaser les travaux sans s’épuiser ni se tromper
Vivre dans une maison pendant les travaux demande plus qu’un bon ordre de chantier. Il faut préserver un vrai quotidien. Dormir, se laver, manger, travailler, respirer un air correct et récupérer. Cette page vous aide à organiser les travaux sans transformer votre rénovation en épreuve permanente.
Pour rénover une maison en vivant dedans, commencez par créer une zone refuge propre, chauffée, ventilée et fermable. Regroupez ensuite les interventions les plus salissantes. Sécurisez les réseaux indispensables, eau, électricité, chauffage, ventilation, puis finissez une chambre et une salle d’eau avant d’attaquer les pièces de vie. Le vrai risque n’est pas seulement le désordre : c’est la fatigue qui pousse à accepter de mauvaises solutions.

Poussière partout, douche coupée, disputes, fatigue, impression de ne plus contrôler ? Commencez par le protocole d’urgence : 5 actions pour reprendre la main en moins d’une heure.
Cette page est faite pour vous si vous devez vivre dans la maison pendant les travaux
Rénover en restant sur place ne concerne pas seulement l’ordre des travaux. Cela touche votre rythme de vie, votre fatigue, votre budget et votre capacité à garder un logement vraiment habitable.
Vous venez d’acheter une maison à rénover
Vous n’avez pas forcément le budget pour louer ailleurs pendant plusieurs mois. Il faut donc rendre la maison habitable avant de viser la maison idéale.
Vous habitez déjà sur place
Vous voulez améliorer le logement sans perdre votre quotidien : sommeil, repas, hygiène, travail, enfants, animaux, rangement.
Vous étalez les travaux par budget
Vous devez choisir ce qui se fait maintenant, ce qui peut attendre, et ce qu’il ne faut surtout pas dissocier.
Vous rénovez avec des contraintes familiales
Enfants, télétravail, personne fragile, horaires décalés : le chantier doit être pensé comme une organisation de vie.
Si la maison reste occupée, votre priorité n’est pas de tout faire vite. Votre priorité est de garder un quotidien minimal : dormir, se laver, manger, respirer et récupérer.
Verdict en 30 secondes : peut-on vivre dans la maison pendant les travaux ?
Si vous êtes pressé, commencez ici. Ce tableau donne un premier niveau de lecture. Il ne remplace pas une visite technique, mais il aide à voir si le projet semble tenable ou non.
Plus vous perdez de fonctions essentielles en même temps, douche, cuisine, chauffage, sommeil, air sain, plus l’occupation devient risquée.
| Situation | Verdict | Ce qu’il faut absolument prévoir |
|---|---|---|
| Travaux légers | Possible en vivant dedans | Une zone refuge, des protections et des phases courtes. |
| Salle de bain unique | Possible avec solution douche | Une solution douche claire avant la dépose. |
| Cuisine + salle de bain coupées | À éviter | Une vraie solution provisoire ou un relogement court. |
| Humidité + enfants | Prudence forte | Comprendre la cause, limiter les poussières, protéger la santé. |
| Réseaux + poussière | Relogement court conseillé | Confinement, coupures planifiées, solution de repli. |
Vivre dedans reste possible dans beaucoup de cas. Mais dès que plusieurs fonctions vitales tombent en même temps, le relogement temporaire devient souvent plus rationnel.
Le plan en 5 décisions avant de lancer les travaux
Avant de parler peinture, carrelage ou décoration, verrouillez ces 5 décisions. Elles évitent la plupart des chantiers qui débordent sur la vie quotidienne.
Quelle pièce reste inviolable ?
Une chambre, un bureau ou un salon temporaire doit rester propre, fermé et interdit au stockage.
Quelle fonction ne tombe jamais ?
Douche, WC, cuisine, chauffage ou couchage : au moins trois fonctions vitales doivent rester accessibles.
Où sortent les gravats ?
Définissez le trajet, le stockage, la fréquence d’évacuation et le nettoyage des passages.
Quand quitte-t-on la maison ?
Prévoir 2 à 4 nuits hors logement peut parfois éviter deux mois de fatigue accumulée.
Quel budget de confort ?
Protections, repas, laverie, stockage, hôtel, salle de sport : ce budget évite de subir chaque imprévu.
Notez ces réponses avant de signer les devis. Si une entreprise ne peut pas expliquer comment elle protège votre quotidien, le chantier risque d’être plus lourd à vivre que prévu.
Vous êtes pressé ? Lisez d’abord ces 4 sections
Cette page est volontairement complète. Si vous êtes sur mobile, au milieu d’un achat immobilier ou déjà dans les travaux, commencez par les passages qui changent vraiment votre organisation.
- 01 Le protocole d’urgence Si vous êtes déjà en crise dans les travaux
- 02 La règle des 3 fonctions vitales Pour garder un quotidien minimalement vivable
- 03 Quand il vaut mieux ne pas vivre dedans Les situations où le relogement devient plus rationnel
- 04 Le mini-outil de compatibilité Pour tester si votre chantier peut rester habité
Vous êtes déjà dans les travaux et vous craquez ? Reprenez le contrôle en 1 heure
Si la maison est déjà ouverte, que la poussière envahit les pièces, que la douche est coupée ou que le moral tombe, ne cherchez pas tout de suite la solution parfaite. L’objectif est d’abord de stopper l’hémorragie logistique.
Ne pas tout régler. Juste recréer une zone vivable, une solution d’hygiène, un repas simple et une possibilité de repli pour éviter les mauvaises décisions sous fatigue.
Bloquer une zone verte
Choisissez une pièce. Sortez les outils, fermez la porte, posez une serviette ou un bas de porte, interdisez le passage. Même imparfaite, cette pièce devient votre base de récupération.
Évacuer 3 sacs
Ne rangez pas toute la maison. Sortez seulement trois sacs : gravats, déchets, cartons inutiles. Le but est de libérer les passages et de faire baisser la sensation d’envahissement.
Réparer l’hygiène du soir
Décidez maintenant où vous vous douchez ce soir : proche, salle de sport, hôtel, location courte, douche provisoire, travail. Une solution moyenne vaut mieux qu’une nouvelle soirée à subir.
Créer un repas simple
Frigo accessible, micro-ondes, plaque mobile, point d’eau, bassine, couverts, poubelle. Si rien n’est prêt, assumez un repas extérieur et arrêtez de culpabiliser.
Décider d’une nuit de repli
Si vous êtes à bout, réservez une nuit hors logement. Parfois, 4 nuits ailleurs coûtent moins cher mentalement que 2 mois de chantier subi sans pause.
Ne prenez pas de décision définitive quand vous êtes épuisé
Quand vous êtes épuisé, ne signez rien, ne déposez rien, ne changez pas de matériau et ne renoncez pas à une ventilation, une reprise de support ou un diagnostic. L’urgence est de retrouver du calme, pas de prendre une décision définitive.
On ne rénove pas pareil une maison vide et une maison habitée
Dans une maison vide, on peut raisonner presque uniquement en logique technique : démolition, réseaux, isolation, cloisons, sols, finitions. Dans une maison habitée, il faut ajouter une deuxième logique : la continuité de vie.
Vous ne devez pas seulement vous demander : “Quel est le bon ordre des travaux ?” Vous devez aussi vous demander : “Où vais-je dormir ? Où vais-je manger ? Où les enfants pourront-ils être au calme ? Que se passe-t-il si la salle de bain est inutilisable pendant dix jours ?”
Le bon objectif n’est pas de vivre normalement
Pendant une rénovation, il est rarement possible de garder un confort parfait. Le bon objectif est plus réaliste : conserver un minimum stable. Une pièce propre, une zone de sommeil, une solution pour se laver, une solution pour manger, une ventilation correcte et des temps de récupération.

Sommeil, repas, télétravail, enfants, récupération. Aucun outil. Aucun gravat.
Passage, sas, protections au sol, changement de chaussures, nettoyage fréquent.
Démolition, poussière, bruit, coupures, accès limité, EPI si nécessaire.
Une maison habitée se pense comme un chantier en zones. Si tout devient zone rouge, vous ne vivez plus dans une maison : vous campez dans un chantier.
Pour replacer cette page dans une vision plus globale, vous pouvez d’abord lire le guide principal sur la rénovation d’une maison par étapes. Ici, l’angle est plus précis : comment phaser les travaux quand vous devez vivre au milieu du chantier.
Peut-on vraiment rénover une maison en vivant dedans ?
Oui, dans beaucoup de cas. Mais pas dans tous. Une rénovation légère, pièce par pièce, peut se vivre correctement si le chantier est bien cloisonné. Une rénovation lourde demande plus de prudence : reprise de réseaux, humidité importante, toiture, planchers, isolation globale ou présence possible d’amiante ou de plomb.
Plus le chantier touche aux fonctions vitales, eau, électricité, chauffage, cuisine, salle de bain, sommeil, plus il faut prévoir des phases courtes, protégées ou un relogement temporaire.
| Situation | Vivre dedans ? | Point de vigilance |
|---|---|---|
| Peinture, sols, petits aménagements | Souvent possible | Protéger la zone de nuit et ventiler après les travaux. |
| Rénovation d’une cuisine ou d’une salle de bain | Possible avec solution provisoire | Ne pas couper en même temps cuisine, douche et eau chaude. |
| Reprise électrique ou plomberie complète | Possible par zones | Planifier les coupures et garder des circuits fonctionnels. |
| Humidité, moisissures, murs dégradés | À évaluer avec prudence | Traiter la cause avant d’enfermer les murs ou d’isoler. |
| Suspicion d’amiante ou de plomb | Très déconseillé sans diagnostic | Ne pas poncer, percer ou démolir sans repérage adapté. |
| Rénovation lourde avec gros œuvre intérieur | Souvent difficile | Prévoir une solution de relogement temporaire sur les phases critiques. |
Quand plusieurs fonctions vitales tombent en même temps, la maison bascule vite
Si plusieurs postes vitaux sont touchés en même temps, électricité, eau, chauffage, cuisine, salle de bain, chambres, la maison peut vite devenir invivable. Dans ce cas, il vaut mieux prévoir une période courte de relogement que subir trois mois de fatigue permanente.
Vivre dedans est possible si le chantier reste séquencé. Dès que plusieurs fonctions vitales tombent ensemble, le relogement temporaire devient souvent plus rationnel.
Quand vaut-il mieux ne pas vivre dedans ?
Il existe des cas où “tenir coûte que coûte” n’est pas une bonne stratégie. Ce n’est pas un échec de quitter temporairement la maison. C’est parfois la décision la plus saine.
Le relogement temporaire n’est pas forcément un luxe. Dès que le chantier touche à la santé, au sommeil, à l’hygiène ou à la sécurité, il peut devenir la solution la plus rationnelle.
Amiante ou plomb non vérifiés
Si des travaux poussiéreux sont prévus dans un logement ancien sans repérage fiable, mieux vaut stopper avant démolition.
Salle d’eau unique + cuisine coupée
Si vous perdez en même temps l’hygiène et les repas, le quotidien se dégrade très vite.
Enfants ou personne fragile + poussière importante
Le sujet n’est plus seulement le confort. Il touche à la santé, au sommeil et à la sécurité.
Chauffage coupé en hiver
Une zone refuge froide ou humide fatigue vite et peut rendre la maison difficile à vivre en quelques jours.
Humidité ou moisissures actives
Avant d’occuper la maison au milieu des travaux, il faut comprendre la cause et sécuriser les pièces de vie.
Gros œuvre intérieur lourd
Reprise de planchers, murs ouverts, trémies, cloisons massivement déposées : le chantier dépasse le simple inconfort.
Aucune zone refuge possible
Si vous n’avez aucune pièce propre, fermable et vivable, le chantier envahira tout le foyer.
Quand la maison ne protège plus, il faut prévoir une solution de repli
Si vous perdez la sécurité, la santé ou plusieurs fonctions vitales à la fois, le relogement temporaire n’est pas du confort : c’est une mesure de protection.
La règle des 3 fonctions : le seuil à ne pas dépasser
Dans une maison habitée, la fatigue vient rarement d’un seul inconfort. Elle vient du cumul. Une cuisine provisoire se supporte. Une douche chez un proche se supporte. Une pièce froide se supporte quelques jours. Mais quand plusieurs fonctions vitales disparaissent en même temps, le chantier devient psychologiquement lourd.
Vous vous adaptez
Exemple : cuisine déposée, mais salle d’eau, chauffage et chambre restent fonctionnels. C’est inconfortable, mais généralement tenable avec une organisation simple.
Vous survivez
Exemple : cuisine déposée et salle de bain en travaux. Là, il faut une solution provisoire claire, des délais courts et une vraie zone refuge.
Vous craquez
Exemple : cuisine déposée, douche inutilisable et chauffage coupé. Ce scénario doit être interdit dans votre planning, sauf relogement temporaire.
Ne laissez jamais tomber 3 fonctions vitales en même temps
Ne planifiez jamais une phase où vous perdez en même temps 3 fonctions vitales parmi : dormir, se laver, manger, se chauffer, respirer un air sain, travailler au calme ou sécuriser les enfants.
Vous voulez un avis plus rapide sur votre cas ?
Si vous voyez déjà plusieurs contraintes chez vous, ne lisez pas toute la page d’un bloc. Faites le mini-outil maintenant : il vous donne un niveau de risque et un ordre de priorité.
Votre planning doit protéger au moins 3 choses en permanence : une chambre utilisable, une solution d’hygiène et une solution de repas.
Les points de non-retour : tant que la condition n’est pas remplie, on ne casse rien
En rénovation habitée, un bon conseil ne suffit pas. Il faut des verrous. Une dépose trop tôt peut transformer un retard de livraison en crise familiale. Voici les conditions de déclenchement à respecter avant de démonter un poste vital.
INTERDICTION de déposer la cuisine
Tant que vous n’avez pas physiquement en main une plaque mobile, un micro-ondes, un frigo fonctionnel, une rallonge sécurisée, une table stable, une solution de vaisselle et un point d’eau ou une bassine organisée.
INTERDICTION de casser la salle de bain unique
Tant que le receveur, la robinetterie, les évacuations, le revêtement principal, les accessoires indispensables et le créneau de pose ne sont pas confirmés.
INTERDICTION de couper le chauffage en hiver
Tant que vous n’avez pas une zone refuge chauffable, une durée de coupure écrite, une solution d’appoint sécurisée et aucun autre poste vital coupé en même temps.
INTERDICTION de poncer ou casser à l’aveugle
Tant que les risques plomb, amiante ou poussières dangereuses n’ont pas été écartés dans les logements anciens ou les supports suspects.
INTERDICTION de refermer un mur douteux
Tant que les traces d’humidité, odeurs, salpêtre, moisissures, fuites ou condensations ne sont pas comprises et traitées.
INTERDICTION d’ouvrir 3 zones à la fois
Tant qu’une zone refuge, un trajet propre, un espace de stockage et une sortie gravats ne sont pas réellement définis.
Une phase ne démarre pas parce qu’un artisan est disponible.
Elle démarre quand les conditions de survie sont réunies.
Les erreurs qui transforment une maison habitée en chantier invivable
La réalité est souvent plus brute qu’un planning : un WC démonté trop tôt, un matériau non livré, une protection absente, une poussière qui file dans les draps, et toute l’organisation s’effondre.
Dans une maison occupée, ce ne sont pas toujours les gros travaux qui font craquer. Ce sont les petits postes vitaux déposés trop vite, sans plan B déjà prêt.
L’erreur du vendredi soir
Le WC est démonté avant le week-end, mais le nouveau bâti-support n’est pas arrivé. Résultat : 48 heures à dépendre du voisin, d’un proche ou de la station-service du coin.
La cuisine “juste pour quelques jours”
L’ancienne cuisine est déposée, puis le plan de travail prend du retard. Le provisoire dure trois semaines. Les repas coûtent cher, la fatigue monte, et le salon devient une zone de vaisselle, cartons et poussière.
La poussière qui gagne la chambre
Une porte fermée sans bas de porte, sans polyane, sans sas et sans changement de chaussures ne suffit pas toujours. Les particules se déplacent par les vêtements, les cheveux, les animaux, les cartons et les courants d’air.
Le conseil que personne ne donne
Achetez un lot de sur-chaussures, prévoyez deux paillassons, un sec, un légèrement humide, et imposez un changement de chaussures entre zone rouge et zone verte. C’est un petit investissement, mais il peut sauver vos sols, vos draps et votre patience.
Dans une maison habitée, les vraies catastrophes viennent rarement d’un grand choix technique. Elles viennent d’un détail vital démonté trop tôt.
Créer une zone refuge avant de lancer le chantier
La zone refuge, c’est la partie de la maison qui ne doit pas devenir un chantier. Elle peut être une chambre, un bureau, un salon temporaire ou une pièce polyvalente. Son rôle est simple : vous permettre de fermer une porte, respirer, dormir, travailler ou poser les enfants sans voir les outils partout.
Une zone refuge n’est pas une pièce “un peu moins sale”. C’est une pièce protégée, fermée, nettoyée à part et interdite au stockage de chantier.
Elle doit être fermable
Une vraie porte vaut mieux qu’un simple rideau. Si la pièce communique avec une zone en travaux, ajoutez une protection au sol, un bas de porte et une règle stricte : pas d’outillage ni de stockage dans cette pièce.
Elle doit rester propre
La poussière de chantier se déplace par les chaussures, vêtements, cartons, sacs, animaux et courants d’air. La zone refuge doit être nettoyée à part, avec un matériel dédié si possible.
Elle doit être chauffée ou ventilée
Une pièce propre mais froide, humide ou mal ventilée ne joue pas son rôle. Elle doit rester confortable, surtout si vous y dormez ou si vous y travaillez.
Elle doit être psychologiquement neutre
Évitez d’y empiler des matériaux, devis, sacs de gravats ou cartons. Le cerveau a besoin d’un endroit qui ne rappelle pas le chantier en continu.

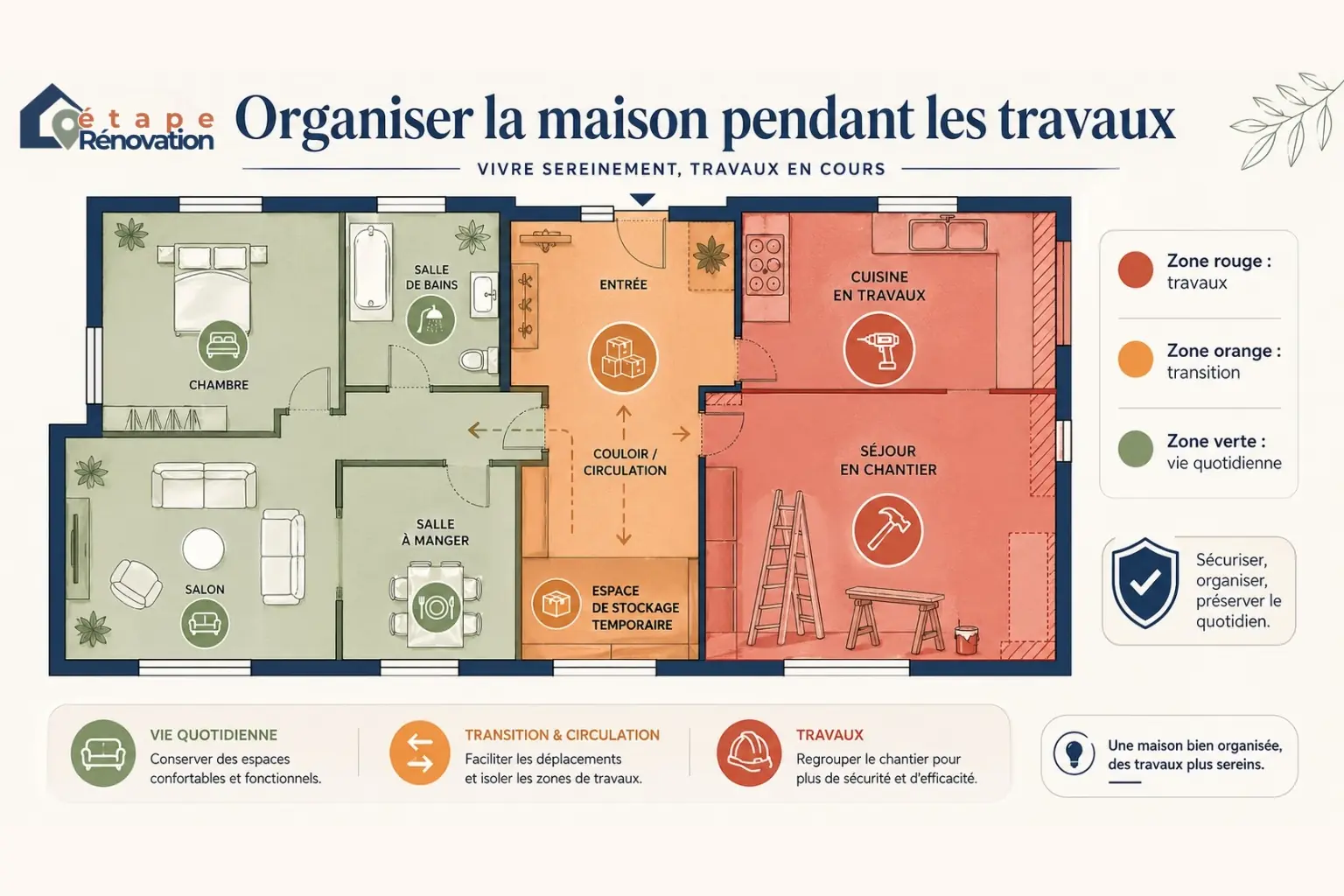

La maison en 3 zones
Le chantier devient beaucoup plus vivable quand tout le monde sait dans quelle zone il se trouve.
Bruit, poussière, accès limité, outils, protections et EPI si nécessaire.
Circulation, sas, stockage temporaire, changement de chaussures, passage contrôlé.
Sommeil, repas, télétravail, enfants, récupération. Aucun outil, aucun gravat.
Le détail qui tue : la zone refuge n’est pas un débarras
Beaucoup de chantiers deviennent invivables parce que la seule pièce “propre” finit par accueillir les cartons, les pots de peinture, les sacs d’enduit et les outils. À partir de là, vous n’avez plus d’espace mental neutre.
La règle est simple : aucun matériau, aucun outil, aucune poussière volontaire dans la zone verte.

Finissez une vraie zone refuge avant de salir le reste. Une pièce propre dès le départ vaut mieux qu’une belle pièce de vie promise dans trois mois.

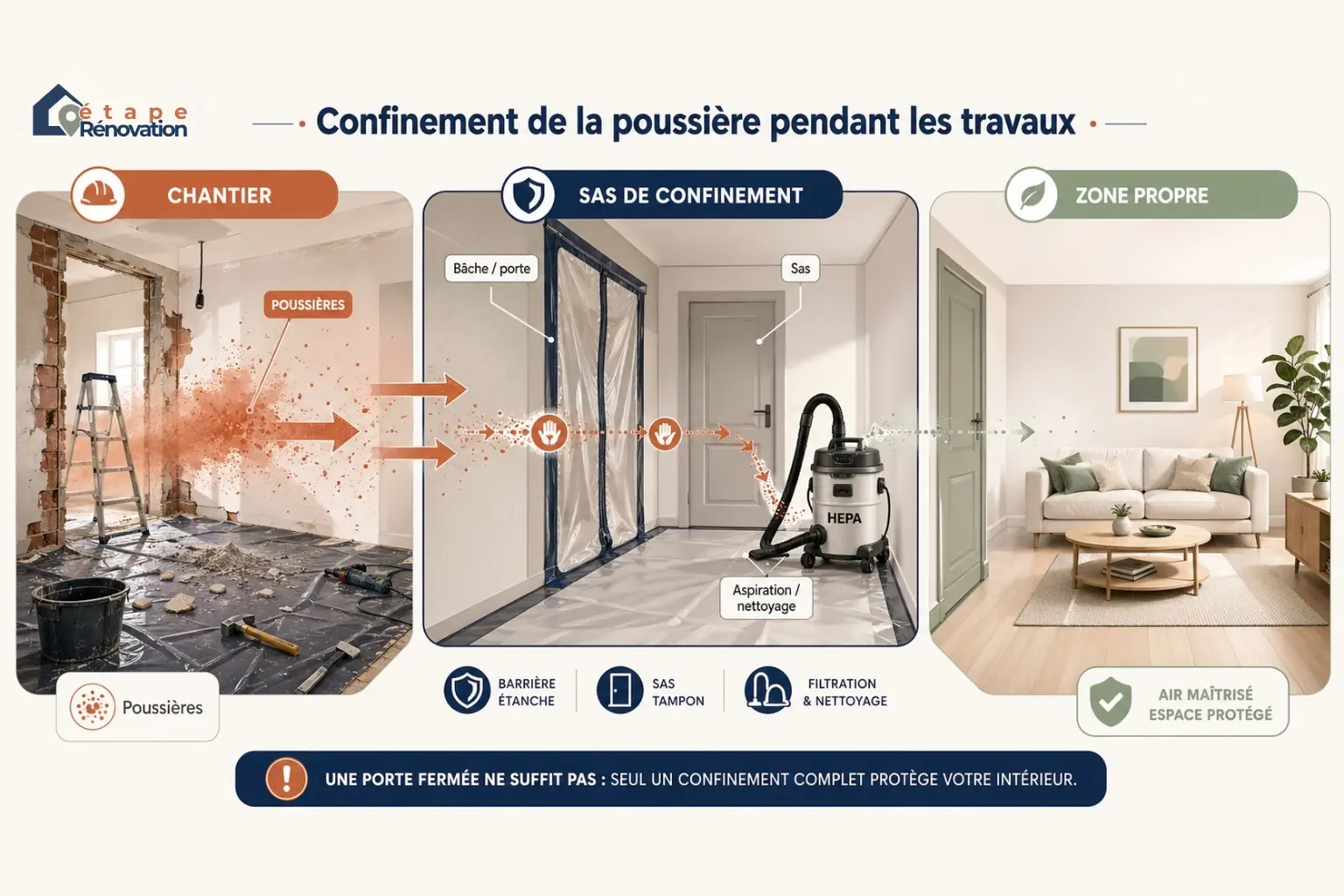

Polyane, porte zippée, sas : la zone refuge doit être protégée comme une vraie zone propre
Dire “on fera attention” ne suffit pas. Dans une maison habitée, il faut empêcher les poussières, les odeurs, les gravats et les allers-retours de contaminer les espaces de vie.

Créer une barrière physique
Utilisez un film polyane, une bâche zippée ou une fermeture provisoire entre la zone chantier et la zone de vie. Ce n’est pas du perfectionnisme : c’est ce qui empêche la poussière de traverser la maison.
Prévoir un sas d’entrée/sortie
Entre zone rouge et zone verte, prévoyez un petit espace tampon : chaussures de chantier, sur-chaussures, paillasson, sacs à déchets, lingettes ou chiffon humide.
Protéger les textiles
Matelas, canapés, rideaux, vêtements et jouets captent très vite les poussières fines. Fermez les placards, couvrez les tissus et évitez de stocker du linge propre près des zones de travaux.
Nettoyer avant la nuit
Les zones de passage doivent être traitées avant les heures de repos. Un passage balayé, aspiré ou lavé chaque soir évite de respirer le chantier pendant la nuit.
Le “sas” visuel qui change tout
La porte zippée en polyane coûte souvent autour de 15 à 20 €. C’est un détail très simple, mais c’est souvent le symbole du chantier bien géré. Vous créez une vraie séparation physique, avec un passage propre et maîtrisé.
La petite douleur de chantier qui rend fou
Pour fixer le polyane, évitez le ruban papier classique si la protection reste en place plusieurs jours. Il sèche vite, parfois en 48 heures, puis devient très pénible à retirer sur du PVC, du bois ou des surfaces fragiles.
Préférez plutôt un ruban de masquage longue durée orange ou bleu. Il tient mieux et laisse moins de traces. C’est un petit détail, mais il évite des marques indélébiles et beaucoup d’agacement en fin de chantier.
La zone verte n’est jamais une zone de passage
La zone verte n’est pas un raccourci pour les artisans, pas un stockage temporaire, pas un endroit où poser une caisse à outils “juste cinq minutes”. Une fois contaminée, elle ne joue plus son rôle de refuge.

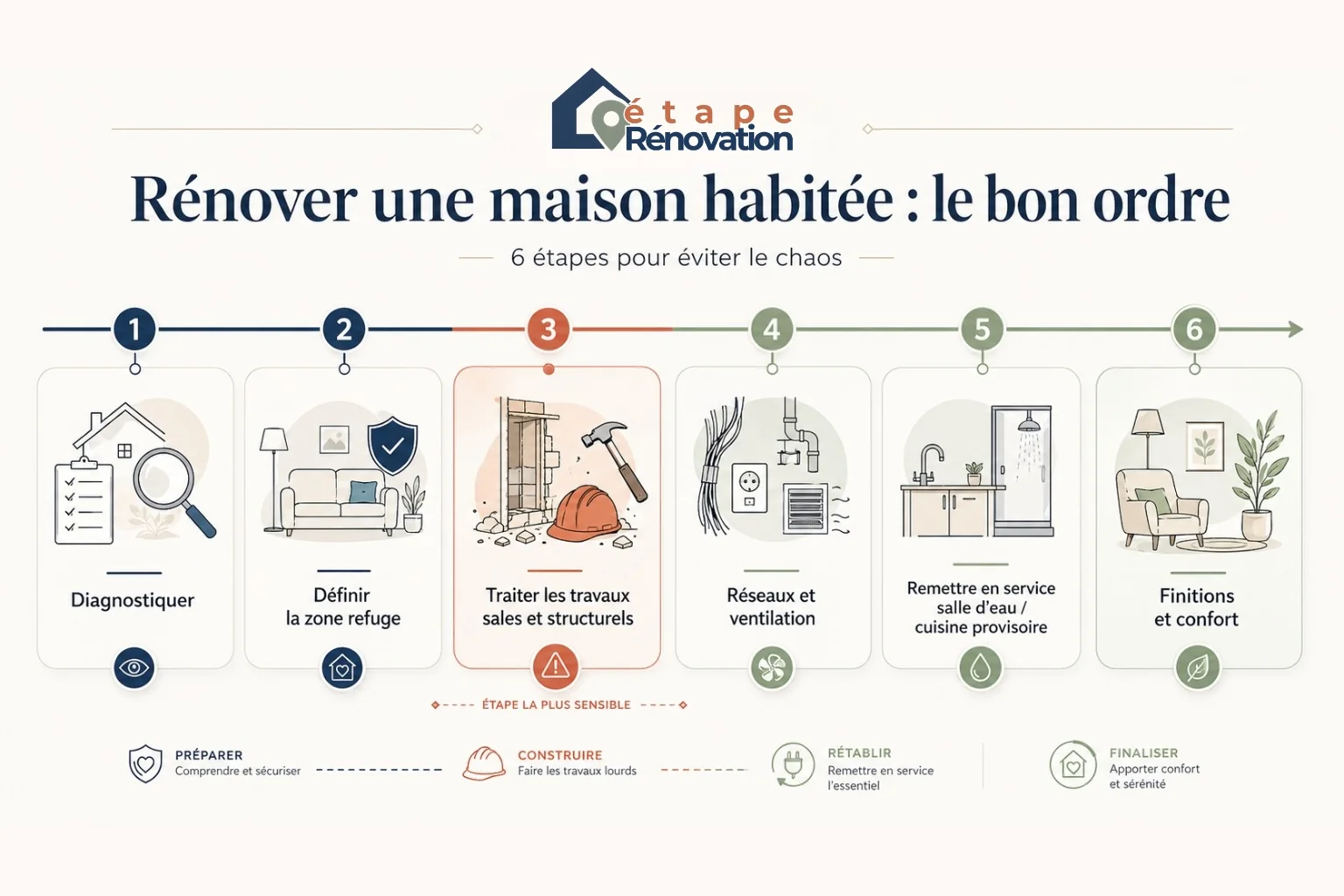

Dans quel ordre faire les travaux quand on vit dans la maison ?
L’ordre classique des travaux reste valable, mais il doit être adapté à la vie sur place. On ne commence pas toujours par la pièce la plus visible. On commence par ce qui permet de continuer à vivre : sécurité, réseaux, sommeil, hygiène, air respirable.

Diagnostiquer avant de casser
Avant toute démolition, vérifiez les risques : humidité, installation électrique, plomberie, chauffage, ventilation, présence possible d’amiante ou de plomb, autorisations d’urbanisme si vous touchez à l’aspect extérieur.
Installer la zone refuge
Une chambre ou un espace de vie doit être terminé, propre, fermé et utilisable avant que le chantier lourd démarre. C’est votre base arrière.
Regrouper les travaux sales
Démolition, ponçage, saignées, reprise de supports, évacuation de gravats : ces interventions doivent être concentrées dans le temps, pas dispersées pendant six mois.
Sécuriser les réseaux
Électricité, plomberie, chauffage, ventilation : ces postes conditionnent tout le reste. Les traiter trop tard peut obliger à rouvrir des murs ou des plafonds déjà finis.
Finir une salle d’eau utilisable
Si vous vivez dans la maison, une douche fonctionnelle vaut parfois plus qu’un beau salon. L’hygiène est un poste vital, pas une finition.
Prévoir une cuisine provisoire
Plaque mobile, micro-ondes, évier temporaire, point d’eau, petit frigo : une solution simple suffit, mais elle doit être pensée avant de déposer l’ancienne cuisine.
Terminer les chambres avant les pièces plaisir
Le sommeil est le premier facteur de résistance à un chantier long. Une chambre finie limite la fatigue, les tensions et les mauvaises décisions.
Finaliser les pièces de vie
Salon, décoration, menuiseries intérieures, rangements, finitions : ces postes deviennent plus faciles à gérer une fois les zones vitales stabilisées.
Pour replacer cet ordre habité dans un calendrier plus large, consultez aussi le planning de rénovation maison par étapes. Cette page-ci complète le sujet en ajoutant la contrainte la plus souvent oubliée : vivre dans le logement pendant le chantier.
En maison occupée, le bon ordre n’est pas seulement technique. Il doit protéger les fonctions vitales avant les finitions visibles.
Durées moyennes de pénibilité : combien de temps ça devient vraiment compliqué ?
Le stress d’une rénovation vient souvent du flou. “On en a pour quelques jours” peut vouloir dire trois jours comme trois semaines. Les repères ci-dessous ne remplacent pas un planning d’entreprise, mais ils vous aident à anticiper les phases difficiles.
Ces fourchettes sont des repères éditoriaux. Elles varient selon la surface, les entreprises, les délais de livraison, la région, l’état initial du logement, le niveau de finition et votre capacité à libérer les zones de travail.
| Poste | Période pénible fréquente | Impact sur le moral | Risque principal | Solution de survie |
|---|---|---|---|---|
| Salle de bain unique | 7 à 12 jours sans douche confortable | 5/5 tension forte dès J+4 | Hygiène, tensions, retards de carrelage ou receveur | Douche chez un proche, salle de sport, location courte, cabine provisoire selon faisabilité |
| Cuisine déposée | 10 à 21 jours selon livraison et pose | 4/5 burn-out logistique possible après J+10 | Repas extérieurs, fatigue, désordre permanent | Plaque mobile, micro-ondes, frigo, point d’eau, table dédiée |
| Saignées électriques / plomberie | 3 à 10 jours par zone | 4/5 pénible si les coupures sont floues | Poussière fine, coupures, murs ouverts | Regrouper les zones, protéger les passages, nettoyer chaque soir |
| Ponçage, enduits, supports | 2 à 7 jours très poussiéreux | 3/5 à 5/5 selon confinement | Air irrespirable, particules dans les textiles | Aspirateur chantier, bâches zippées, zone refuge fermée, filtration adaptée |
| Changement chauffage / ballon | 1 à 5 jours selon installation | 4/5 en hiver ou sans douche | Froid, absence d’eau chaude | Ne pas le faire en même temps que salle de bain ou cuisine |
| Isolation intérieure | 1 à 3 semaines selon pièces | 3/5 fatigue progressive | Pièces condamnées, poussière, humidité enfermée | Traiter humidité et ventilation avant fermeture |
Le détail qui tue : le mot “quelques jours” doit être traduit
Avant de signer, demandez toujours : “Combien de jours sans douche ? Combien de jours sans cuisine ? Combien de jours avec poussière active ? Combien de jours avec coupure d’eau ou d’électricité ?” Ce sont ces durées-là qui changent vraiment votre quotidien.
Vous commencez à voir plusieurs risques dans votre cas ?
Ne lisez pas toute la page si vous êtes déjà fatigué. Faites d’abord le mini-test : il vous donnera un niveau de risque et une marge financière de confort à prévoir.
Ne demandez pas seulement la durée totale du chantier. Demandez la durée de privation de chaque fonction vitale.
Poussière, ventilation et qualité de l’air : le point à ne pas sous-estimer
Dans une maison occupée, l’air intérieur devient un vrai poste de chantier : poussières, COV, humidité, ventilation et filtration doivent être anticipés.
Dans une maison occupée, la poussière n’est pas seulement un inconfort. Elle peut irriter les voies respiratoires, salir les zones propres et compliquer la vie des enfants, des personnes asthmatiques ou des personnes sensibles.
Les travaux peuvent aussi multiplier les émissions dans l’air intérieur : peintures, colles, revêtements, panneaux, poussières de ponçage, matériaux anciens, produits de nettoyage, humidité enfermée. C’est pourquoi la ventilation doit être pensée comme un poste du chantier, pas comme un détail de fin de rénovation.
Isoler physiquement la zone de travaux
Fermez les portes, protégez les passages, limitez les courants d’air entre zone chantier et zone refuge. Une protection symbolique ne suffit pas.
Nettoyer avant que les poussières migrent
Le nettoyage doit être intégré au planning. Attendre la fin totale du chantier revient souvent à vivre plusieurs semaines avec des dépôts qui se redéposent.
Aérer au bon moment
Aérez largement après les phases émissives, mais évitez de créer un courant d’air qui pousse les poussières vers les chambres.
Filtrer sérieusement, pas symboliquement
Si vous utilisez un purificateur dans une pièce refuge, évitez les gadgets. Visez au minimum une filtration HEPA 13 ou HEPA 14, avec un CADR adapté au volume de la pièce.
Repère simple : CADR ≈ volume de la pièce × 3 à 5 renouvellements par heure. Exemple : une pièce de 30 m² avec 2,5 m de hauteur fait environ 75 m³ ; il faut viser environ 225 à 375 m³/h pour une action réellement utile.
Choisir des produits peu émissifs
Pour peintures, colles, isolants ou revêtements, regardez l’étiquette “Émissions dans l’air intérieur”. La classe A+ correspond aux émissions les plus faibles, tandis que C indique des émissions plus fortes.
Ne pas enfermer l’humidité
Si une pièce présente des moisissures, une odeur de cave, des murs froids ou des bas de murs humides, traitez d’abord la cause. Isoler ou repeindre trop vite peut aggraver le problème.
HEPA, CADR, ISO 16000 : ce qu’il faut comprendre sans jargon
Filtre très fin, utile contre les particules en suspension quand il est adapté au volume de la pièce.
Capacité réelle du purificateur à nettoyer l’air. Plus la pièce est grande, plus le CADR doit être élevé.
Famille de normes utilisées pour mesurer et évaluer la qualité de l’air intérieur.
En clair : un petit purificateur décoratif peut être insuffisant pour une grande chambre. Un air intérieur sain mérite d’être pris au sérieux pendant les travaux.
Le détail qui tue : l’aspirateur domestique n’est pas un aspirateur de chantier
La poussière de plâtre colmate très vite les filtres d’un aspirateur classique. Résultat : perte d’aspiration, moteur qui chauffe, poussières rejetées dans l’air et appareil abîmé. Un aspirateur de chantier avec filtre adapté coûte souvent autour de 80 à 180 € selon les modèles.
“On fermera mieux après” peut créer une maison trop confinée
Améliorer l’isolation ou changer les fenêtres sans vérifier la ventilation peut réduire les entrées d’air parasites, mais aussi piéger davantage l’humidité et les polluants. Une maison rénovée doit être plus confortable, pas plus confinée.
Si votre maison présente déjà des signes d’humidité, commencez par lire le guide sur la rénovation d’une maison humide. Pour les problèmes de buée, moisissures et air stagnant, le sujet rejoint aussi la qualité de l’air intérieur et la ventilation en rénovation.
Poussière, COV et humidité ne sont pas des détails. Ce sont souvent eux qui rendent une maison occupée réellement invivable.
Hygrométrie et température : les deux seuils à surveiller pendant les travaux
Dans une maison ouverte, poussiéreuse, partiellement chauffée ou mal ventilée, l’humidité peut monter vite. Une humidité trop élevée fatigue les occupants, ralentit le séchage des enduits, des joints et des peintures, et peut favoriser les moisissures si elle s’installe.
Seuil à surveiller dans les pièces de vie.
Repère de confort pour dormir et récupérer.
Avant peinture, enduit ou finition définitive.
Une maison humide sèche mal, fatigue vite et se dégrade plus facilement
Hygrométrie = le taux d’humidité dans l’air. Si l’air est trop humide trop longtemps, la maison sèche mal et le confort baisse. Dans les pièces de vie, essayez de rester autant que possible sous les 60 % d’humidité relative.
Surveillez l’humidité relative
Si vous dépassez régulièrement 60 %, aérez, ventilez, chauffez légèrement ou cherchez la cause : séchage de matériaux, fuite, remontées, condensation, absence d’extraction.
Gardez une zone refuge tempérée
Une chambre à 15 °C dans une maison où les zones de chantier tombent à 10 ou 12 °C fatigue vite. Visez une zone refuge stable, confortable et sèche, surtout la nuit.
Ne forcez pas les finitions sur support humide
Si les supports restent froids, humides ou tachés, ne peignez pas “pour faire propre”. Une finition posée trop tôt peut cloquer, jaunir, moisir ou masquer un problème actif.
Le petit kit de contrôle qui évite les mauvaises surprises
- Hygromètre Pour suivre l’humidité dans la zone refuge.
- Thermomètre Pour éviter une zone de nuit trop froide.
- Ventilation régulière Sans envoyer les poussières vers les chambres.
- Chauffage sécurisé Si une pièce refuge devient trop froide.
Une maison habitée en travaux doit rester respirable, sèche et suffisamment tempérée. Sinon, la fatigue et les désordres techniques arrivent ensemble.
Eau chaude, cuisine provisoire, salle de bain : ce qu’il faut garder fonctionnel
Quand on vit dans une maison en travaux, certains postes ne sont pas négociables. Vous pouvez supporter un salon non fini. Vous pouvez vivre avec des cartons. Mais vous ne pouvez pas tenir longtemps sans hygiène, sans repas simple, sans eau chaude ou sans chambre correcte.
La salle d’eau
Si la maison possède deux salles d’eau, rénovez-les l’une après l’autre. Si elle n’en possède qu’une, la phase doit être courte, préparée et très bien coordonnée.
L’eau chaude
Ne lancez pas plusieurs interventions qui fragilisent en même temps ballon, chaudière, plomberie et salle de bain. Gardez une solution claire en cas de coupure : date, durée, responsable, alternative.
La cuisine provisoire
Elle n’a pas besoin d’être belle. Elle doit être pratique : plaque de cuisson, micro-ondes, point d’eau ou bassine organisée, plan de pose, frigo, poubelle, éclairage et prises sécurisées.
La chambre
La chambre doit être prioritaire. C’est la pièce qui permet de récupérer. Sans sommeil, les devis paraissent plus lourds, les artisans plus agaçants et les décisions plus urgentes qu’elles ne le sont vraiment.
Ordre conseillé si vous n’avez qu’une seule salle de bain
- Valider les matériaux Avant la dépose, vérifiez que les éléments essentiels sont choisis et disponibles.
- Confirmer les délais Receveur, robinetterie, revêtements, évacuations : aucun flou sur les livraisons.
- Bloquer les artisans La fenêtre d’intervention doit être courte, réaliste et coordonnée.
- Prévoir une douche temporaire Proche, travail, salle de sport, location courte ou autre solution claire.
- Ne pas démolir trop tôt Tant que les éléments essentiels ne sont pas disponibles, la salle d’eau reste en place.
Dans une maison occupée, la salle d’eau, l’eau chaude, la cuisine provisoire et la chambre passent avant les finitions plaisir.
Eau stagnante, purge des points d’eau et légionellose : le détail que beaucoup oublient
Dans une maison partiellement habitée, certaines arrivées d’eau peuvent rester inutilisées pendant plusieurs semaines : ancienne salle d’eau, robinet extérieur, chambre avec point d’eau, buanderie déplacée, étage fermé. Une eau qui stagne trop longtemps dans une canalisation mérite donc un minimum de vigilance.
Le risque n’est pas de paniquer, mais d’oublier un réseau qui dort
Légionellose = risque sanitaire lié à certaines eaux stagnantes, surtout dans des réseaux peu utilisés ou relancés sans précaution. Dans une maison classique, l’idée n’est pas de paniquer. Il faut surtout éviter de laisser des points d’eau dormir des semaines sans circulation.
Purger les points d’eau non utilisés
Faites couler chaque point d’eau non utilisé environ 2 minutes, au moins une fois par semaine, en évitant les projections inutiles. L’objectif est de renouveler l’eau dans les tronçons oubliés.
Surveiller l’eau tiède stagnante
Les réseaux d’eau tiède ou partiellement chauffés méritent une vigilance particulière. Si un ballon, une boucle ou une partie de réseau reste mal utilisée, demandez conseil à un professionnel.
Ne pas bricoler un réseau provisoire au hasard
Un tuyau temporaire, un raccord douteux ou une évacuation improvisée peuvent créer fuite, stagnation, odeur ou dégât des eaux. Le provisoire doit rester simple, visible et contrôlable.
Relancer un réseau oublié demande un minimum de méthode
Si une personne fragile vit dans la maison, si l’eau chaude sanitaire a été coupée longtemps, si le réseau a été modifié ou si certains points d’eau n’ont pas servi depuis plusieurs semaines, ne relancez pas tout à l’aveugle. Purgez, contrôlez les températures et demandez un avis qualifié si la situation dépasse le simple usage domestique.
Un chantier habité ne se pilote pas seulement avec des murs et des devis. Les réseaux d’eau doivent rester suivis, utilisés ou purgés.
Gravats, lessive, chaussures, déchets : la logistique des flux fait tenir le chantier
Un chantier habité se joue aussi dans les flux : les gravats qui traversent la maison, les sacs de déchets qui restent dans l’entrée, la machine à laver débranchée, les chaussures pleines de poussière, les artisans qui passent par la pièce de vie, les cartons qui envahissent la chambre.
Flux de gravats
Les gravats ne doivent pas dormir dans une zone de vie. Définissez avant les travaux où ils sont stockés, par où ils sortent, à quelle fréquence ils sont évacués et qui nettoie le passage.
Flux de linge
Si la buanderie ou la machine à laver est débranchée, prévoyez une solution : laverie, proche, machine temporairement déplacée ou créneau groupé.
Flux de chaussures
Créez un protocole d’entrée/sortie : chaussures chantier d’un côté, chaussures propres de l’autre, paillasson humide, sur-chaussures, sacs fermés et nettoyage quotidien des zones de passage.
Flux de matériaux
Les matériaux ne doivent pas bloquer les chambres, les toilettes, la cuisine provisoire ou les sorties. Un stockage mal pensé ralentit les artisans et vous prive de mètres carrés vitaux.
Avant de couper la journée, vérifiez les 4 passages critiques
- Entrée aucun sac de gravats ouvert, aucun outil dans le passage.
- Couloir sol praticable, poussière contenue, accès dégagé.
- Zone refuge porte fermée, aucun stockage, aucun aller-retour inutile.
- Fonctions vitales WC, eau, repas, couchage et prises accessibles.
Le vrai sujet : ce qui sort du chantier doit sortir de votre vie
Une maison habitée supporte mal les “tas provisoires”. Un sac de gravats dans l’entrée, trois cartons dans la chambre, une porte qui ne ferme plus et un couloir sale suffisent à créer une sensation de chantier permanent.
Chaque soir, les passages doivent être dégagés, les gravats contenus, la zone refuge fermée et les fonctions vitales accessibles.
Le coût réel de l’occupation : vivre dedans n’est pas toujours gratuit
Beaucoup de particuliers choisissent de vivre dans la maison pendant les travaux pour économiser un loyer ou une location temporaire. C’est logique. Mais il faut aussi compter le budget de survie : protections, stockage, repas simples, nettoyage, matériel provisoire, lessive, accès, fatigue logistique.
Ces montants sont des ordres de grandeur. Ils varient selon la région, la durée du chantier, le nombre d’occupants, les solutions déjà disponibles et le niveau de confort minimal que vous souhaitez préserver.
| Dépense | Ordre de grandeur | Pourquoi la prévoir ? | Impact possible sur le planning |
|---|---|---|---|
| Protections sols, bâches, rubans, films zippés | 50 à 250 € | Limiter les salissures, protéger les circulations et séparer les zones. | Peut faire gagner du temps de nettoyage chaque soir. |
| Aspirateur de chantier | 80 à 180 € | Éviter de détruire l’aspirateur domestique et mieux capter les poussières. | Réduit la pénibilité quotidienne et les reprises de nettoyage. |
| Cuisine provisoire | 80 à 300 € | Plaque mobile, micro-ondes, petite table, rallonges sécurisées, frigo complémentaire. | Permet de supporter un délai de pose plus long. |
| Repas extérieurs ou plats préparés | 100 à 400 € / mois | La cuisine provisoire réduit le coût, mais ne l’annule pas toujours. | Devient coûteux si la cuisine prend du retard. |
| Stockage externe ou garde-meuble | 60 à 180 € / mois | Éviter que les meubles encombrent la zone refuge et ralentissent les artisans. | Peut accélérer les interventions en libérant les pièces. |
| Solution douche temporaire | 30 à 150 € / semaine | Salle de sport, location courte, aide familiale, cabine provisoire selon faisabilité. | Évite de subir les retards de salle d’eau. |
| Laverie ou solution linge | 20 à 80 € / mois | Si la buanderie, la machine ou l’arrivée d’eau sont indisponibles. | Évite que le linge devienne un blocage logistique. |
| Sur-chaussures, paillassons, sacs, consommables | 20 à 80 € | Limiter les transferts entre zone rouge et zone verte. | Réduit les nettoyages répétés et les tensions. |
| Nettoyage renforcé | 30 à 200 € | Sacs, filtres, serpillières, produits, intervention ponctuelle si besoin. | Permet de garder la maison habitable malgré l’avancement. |
| Surcoût maison occupée | Variable | Nettoyage quotidien, protections, contraintes horaires, déplacements des meubles. | Peut rallonger le chantier de 10 à 20 % selon les contraintes. |
Budget de survie réaliste
Pour une rénovation habitée, prévoyez souvent 150 à 600 € de marge logistique dès le départ. Ce budget ne remplace pas les travaux. Il évite que chaque imprévu du quotidien devienne une urgence ou une tension.
Le relogement court n’est pas un échec
Une semaine de location, quelques nuits d’hôtel ou une solution chez un proche peuvent coûter moins cher qu’un chantier qui détruit votre sommeil, votre couple ou votre capacité à prendre de bonnes décisions. Parfois, quitter la maison 4 nuits est l’investissement le plus rentable du chantier.
Pour construire votre enveloppe globale, vous pouvez compléter cette approche avec le guide sur le budget d’une rénovation de logement.
Vivre dedans peut économiser un relogement, mais ajoute souvent un budget de protection, stockage, repas, lessive, accès et nettoyage.
Assurance, dommages-ouvrage, sécurité et responsabilité : le cadre à vérifier avant de vivre dans le chantier
Vivre dans une maison en travaux n’est pas seulement une question de confort. C’est aussi une question de responsabilité. Un outil laissé dans un passage, une trémie non protégée, une rallonge au sol, une porte ouverte ou une zone de stockage accessible aux enfants peuvent créer un vrai risque.
La dommages-ouvrage doit être posée avant les gros travaux, pas après le problème
Dommages-ouvrage = assurance qui permet de faire avancer plus vite certaines réparations quand des désordres graves relevant de la décennale apparaissent après travaux. Vous n’avez pas besoin d’en faire un sujet compliqué à ce stade : retenez surtout que, pour des travaux lourds, la question doit être posée avant de démarrer.
Prévenir votre assurance habitation
Si le chantier modifie fortement l’usage du logement, ouvre la maison, expose certains accès ou dure longtemps, contactez votre assureur. Vérifiez ce qui reste couvert, ce qui doit être déclaré et les exclusions possibles.
Vérifier les assurances des entreprises
Demandez les attestations adaptées aux travaux réalisés : responsabilité civile professionnelle, décennale quand elle est concernée, et cohérence entre les activités déclarées et les travaux prévus.
Penser à la dommages-ouvrage
Pour des travaux importants touchant à la structure, à l’étanchéité, à une extension, à une rénovation lourde ou à des ouvrages couverts par la décennale, posez clairement la question de l’assurance dommages-ouvrage avant le chantier.
Ne pas aggraver un sinistre
En cas de fuite, infiltration, dégât des eaux ou désordre pendant les travaux, l’occupation du logement peut compliquer la lecture de la situation : accès, sauvegarde des biens, poursuite du chantier, preuves, photos, responsabilités. Documentez tout et prévenez les assureurs rapidement.
Balisage physique des zones dangereuses
Une règle orale ne suffit pas. Les zones dangereuses doivent être clairement séparées : porte fermée, rubalise, barrière, protection de trémie, stockage hors accès, câbles rangés, outils retirés ou mis en sécurité.
Gestion des clés et des accès
Définissez qui possède les clés, à quels horaires les entreprises entrent, où elles passent, quelles pièces sont interdites et comment les objets de valeur sont protégés pendant les interventions.
Avant de vivre dans les travaux, vérifiez ces 5 points
- Les zones interdites sont-elles fermées ? Porte, barrière, rubalise ou séparation physique réelle.
- Les passages sont-ils dégagés ? Aucun outil, câble, rallonge ou matériau dans les circulations vitales.
- Les enfants et animaux sont-ils protégés ? Pas d’accès libre aux zones ouvertes, trémies, produits ou outils.
- Les assurances sont-elles vérifiées ? Habitation, responsabilité civile, décennale et activités réellement couvertes.
- Les responsabilités sont-elles écrites ? Horaires, accès, stockage, nettoyage, clés, photos et gestion des sinistres.
Si un accident arrive, le risque était-il réellement maîtrisé ?
Si un enfant, un animal ou un occupant se blesse dans une zone de chantier, est-ce que le risque était correctement balisé, l’accès limité et la responsabilité clarifiée ? Cette question doit être posée avant l’accident, pas après.
Dans une maison habitée, la sécurité ne repose pas sur “faire attention”. Elle repose sur des accès définis, des zones fermées, des assurances vérifiées et un balisage visible.
Réussir la cohabitation avec les artisans quand vous vivez sur place
Une maison occupée n’est pas un chantier classique. Les règles de passage, de bruit, de rangement, de nettoyage et d’accès doivent être clarifiées avant la signature.
Les artisans travaillent souvent plus facilement dans une maison vide. Dans une maison habitée, ils doivent protéger davantage, ranger plus souvent, faire attention aux horaires, aux enfants, aux animaux, aux meubles, au bruit et aux accès. Cette contrainte doit être discutée dès le devis.
Définir les accès
Indiquez par où les artisans entrent, où ils stationnent, où ils déposent les matériaux et quelles pièces sont interdites. Moins il y a d’improvisation, moins la maison se salit.
Prévoir un point eau / café / WC
Si possible, prévoyez un accès dédié ou clairement autorisé. Cela évite que les entreprises traversent la zone verte ou utilisent une salle d’eau que vous essayez de préserver.
Fixer le rangement quotidien
Par exemple : chaque soir, les outils sont regroupés, le passage est balayé, les sacs sont fermés, les câbles ne traversent pas les circulations et la zone refuge reste vide.
Accepter un possible surcoût
Une maison occupée peut demander plus de protections, de nettoyage et de manutention. Une entreprise sérieuse peut l’intégrer au devis plutôt que le subir ensuite dans la tension.
Charte de chantier occupé
Pour éviter les malentendus, ajoutez une charte simple au devis ou à vos échanges écrits. Elle n’a pas besoin d’être longue, mais elle doit être claire.
avant
travaux
- Horaires Heures d’arrivée, départ, pauses, bruit et livraisons.
- Bruit Pas de radio forte ni de musique de chantier à volume élevé.
- Zones interdites Chambre refuge, bureau, pièces enfants, stockage privé.
- WC / point d’eau Accès autorisé ou non, conditions d’utilisation et nettoyage.
- Tabac Interdiction de fumer à l’intérieur, même fenêtres ouvertes.
- Nettoyage quotidien Passage dégagé, outils regroupés, déchets fermés.
- Coupures Toute coupure d’eau, d’électricité ou de chauffage doit être annoncée.
- Clés Qui les possède, où elles sont déposées, quelles zones sont accessibles.
À ajouter dans vos échanges avant le devis
“Le logement restera occupé pendant les travaux. Merci de préciser dans le devis les protections prévues, le nettoyage intermédiaire, les coupures de réseaux, les zones de stockage, les contraintes d’accès et les règles de cohabitation.”
Une bonne cohabitation avec les pros se prépare avant la signature. Sinon, chacun découvre les contraintes au pire moment : quand la maison est déjà ouverte.
Santé mentale, couple et fatigue de chantier : la partie qu’on sous-estime toujours
Une rénovation habitée peut devenir l’un des plus gros facteurs de stress d’un foyer : sommeil perturbé, argent qui sort, décisions techniques, bruit, poussière, intimité réduite, impression de ne plus avoir de maison.
Le danger n’est pas seulement le chantier. C’est ce que le chantier fait à votre énergie, à votre patience et à votre relation.
Le chantier ne doit pas devenir le seul sujet
Si tous les repas, tous les trajets et toutes les soirées tournent autour des devis, des retards et des défauts, la rénovation envahit le couple autant que la maison.
La fatigue fausse les décisions
À bout, on choisit plus vite, on abandonne des points importants, on s’énerve plus facilement et on prend un retard de chantier comme une attaque personnelle.
Le relogement peut être un investissement
Une semaine de location ou quelques nuits ailleurs coûtent parfois moins cher qu’un conflit durable, une erreur de devis ou une décision technique prise pour “en finir”.
Une soirée par semaine, quittez la maison.
Pas de chantier, pas de Pinterest, pas de devis, pas de comptes, pas de discussion sur les artisans. L’objectif n’est pas de fuir le projet : c’est de rester capables de le piloter ensemble.
Quand rentrer chez soi devient une source de stress
Si vous ne dormez plus correctement, si chaque discussion finit en tension, si vous n’invitez plus personne, si vous n’avez plus une seule pièce neutre ou si vous redoutez de rentrer chez vous, le problème n’est plus seulement technique. Il faut réduire le chantier ouvert, prévoir un repli temporaire ou reprendre le planning à froid.
Enfants, télétravail, animaux : le chantier doit s’adapter à votre vraie vie
Une rénovation réussie sur le papier peut devenir invivable si elle oublie les rythmes du foyer. Les enfants n’ont pas la même tolérance au bruit, aux poussières ou aux changements de repères. Le télétravail demande du calme, une connexion stable et un éclairage correct. Les animaux peuvent circuler dans les zones dangereuses ou transporter des salissures.
Avec des enfants
- Gardez une pièce sans outil, sans vis, sans gravats.
- Évitez les phases très salissantes pendant les siestes ou devoirs.
- Bloquez les accès aux escaliers, trémies, câbles et zones de stockage.
- Expliquez les zones interdites avec des règles simples et visibles.
Avec du télétravail
- Prévenez les entreprises de vos créneaux d’appel.
- Gardez une pièce avec prise, lumière, chaise correcte et porte fermable.
- Évitez de planifier perçage, ponçage ou livraison pendant les réunions.
- Prévoyez un plan B : coworking, proche, bibliothèque, bureau ponctuel.
Avec des animaux
- Fermez les zones de chantier même hors horaires de travail.
- Attention aux clous, solvants, gaines, isolants et seaux ouverts.
- Gardez une zone calme pour limiter le stress.
- Nettoyez les pattes si l’animal traverse une zone sale.
Le bon calendrier technique n’est pas toujours le bon calendrier de vie
Beaucoup de tensions de chantier ne viennent pas d’un mauvais choix technique, mais d’un mauvais calendrier de vie. Une intervention bruyante au mauvais moment, une salle de bain déposée trop tôt, une chambre jamais terminée ou une zone propre mal protégée peuvent user plus sûrement qu’un devis un peu plus cher.
Le chantier doit respecter les rythmes du foyer. Sinon, même une bonne solution technique peut devenir impossible à vivre.
Les arbitrages à ne jamais faire sous fatigue
Plus un chantier habité dure, plus la fatigue pèse sur les décisions. C’est là que les erreurs coûteuses arrivent : accepter une finition trop vite, abandonner une ventilation prévue, supprimer une reprise de support, choisir un matériau moins adapté parce qu’il est disponible immédiatement, ou signer un devis simplement pour “que ça avance”.
Si la réponse est floue, on ne valide pas ce soir.
Ne supprimez pas la ventilation pour gagner du temps
Une maison rénovée, mieux isolée ou plus étanche, a besoin d’un renouvellement d’air cohérent. La ventilation n’est pas un confort secondaire.
Ne fermez pas un mur humide pour “faire propre”
Peinture, doublage ou isolation peuvent masquer temporairement un problème, mais aussi aggraver les désordres si la cause n’est pas traitée.
Ne terminez pas les sols avant les réseaux incertains
Si l’électricité, la plomberie ou le chauffage doivent repasser, finir trop tôt peut obliger à rouvrir ce qui vient d’être posé.
Ne choisissez pas uniquement selon la disponibilité
Un produit disponible demain mais mal adapté au support peut coûter plus cher qu’un produit attendu deux semaines mais cohérent avec la maison.
Ne gardez pas les enfants dans une zone sale
Même si “ce n’est que pour quelques jours”, organisez les phases salissantes. Les particules fines se déposent vite dans les textiles, jouets et matelas.
Ne pilotez pas tout au jour le jour
Une maison habitée demande plus d’anticipation qu’une maison vide : livraisons, accès, stockage, bruit, coupures, nettoyage, déchets, imprévus.
La bonne question avant chaque compromis
“Est-ce que je prends cette décision parce qu’elle est techniquement cohérente, ou parce que je suis fatigué de vivre dans les travaux ?” Si la réponse est la fatigue, laissez passer une nuit avant de valider.
La fatigue donne envie de fermer les yeux. C’est précisément le moment où il faut ralentir avant de signer, isoler, peindre ou refermer.
3 scénarios concrets pour phaser une rénovation en vivant dedans
Scénario 1 : rénovation légère en maison déjà habitable
Vous refaites les peintures, quelques sols, des rangements et une partie de la cuisine. Dans ce cas, vous pouvez souvent fonctionner pièce par pièce.
- Choisir une chambre refuge.
- Faire les pièces les plus salissantes en premier.
- Terminer une pièce avant d’en ouvrir une autre.
- Ventiler après peinture, colle ou pose de revêtement.
- Garder une semaine tampon pour les finitions oubliées.
Scénario 2 : maison ancienne avec humidité et travaux énergétiques
Ici, le risque est de vouloir aller trop vite vers l’isolation ou les finitions. Le phasage doit d’abord comprendre le comportement du bâti.
- Identifier les causes d’humidité : infiltration, remontées, condensation, ventilation.
- Éviter de doubler ou peindre les murs suspects trop tôt.
- Traiter ventilation et supports avant les finitions.
- Choisir des solutions compatibles avec le bâti ancien.
- Préserver une zone de vie sèche et saine pendant les travaux.
Scénario 3 : rénovation lourde avec reprise des réseaux
Si l’électricité, la plomberie, le chauffage et les cloisons sont repris, la maison peut rester occupée seulement avec un phasage très strict.
- Faire un diagnostic complet avant ouverture.
- Prévoir une zone refuge hors zone de réseaux.
- Regrouper les coupures d’eau et d’électricité.
- Planifier les pièces vitales avant les pièces esthétiques.
- Prévoir un relogement court sur les phases les plus lourdes.
Plus le scénario est lourd, plus la première démolition doit attendre
Avant d’ouvrir une pièce, vérifiez toujours trois choses : où vous dormez, où vous vous lavez et comment les réseaux restent accessibles. Si ces réponses sont floues, le chantier n’est pas encore prêt.
Plus le chantier touche aux réseaux, à l’humidité ou aux pièces d’eau, plus le phasage doit être pensé avant la première démolition.
Autorisations, diagnostics et entreprises : les vérifications qui évitent les blocages
Rénover en vivant dedans pousse parfois à démarrer vite pour “avancer”. Pourtant, certains points doivent être verrouillés avant la première dépose. Une autorisation d’urbanisme oubliée, un matériau dangereux découvert trop tard ou une entreprise mal coordonnée peuvent bloquer tout le chantier.
Travaux visibles depuis l’extérieur
Changement de fenêtres, façade, toiture, ouverture, modification d’aspect : vérifiez en mairie si une déclaration préalable ou un permis est nécessaire, surtout en zone protégée.
Amiante et plomb
Dans les logements anciens, certains matériaux ou anciennes peintures peuvent poser problème. Avant ponçage, perçage, découpe ou démolition, mieux vaut vérifier que l’intervention ne va pas disperser des poussières dangereuses.
Rénovation énergétique globale
Si vous visez une rénovation d’ampleur, anticipez l’audit, les devis, l’ordre des travaux et l’accompagnement. Les aides ne se gèrent pas après coup, surtout si le chantier est déjà lancé.
Devis et coordination
Demandez aux entreprises comment elles gèrent les salissures, les coupures, le stockage, l’accès au logement, les horaires et le nettoyage intermédiaire. Dans une maison habitée, ce sont des points de confort autant que des points techniques.
Pour sécuriser cette étape, vous pouvez consulter le guide pour lire un devis de rénovation, choisir une entreprise fiable et les autorisations de travaux en rénovation.
Les autorisations, diagnostics et devis ne sont pas de l’administratif secondaire. Dans une maison habitée, un oubli peut bloquer votre quotidien.
Votre chantier est-il compatible avec une maison habitée ?
Cochez les situations qui correspondent à votre projet. Ce mini-outil ne remplace pas une visite technique, mais il vous aide à repérer si votre rénovation peut se vivre sur place, si une solution temporaire de relogement doit être envisagée et quelle marge de confort prévoir.
Si le score est élevé, le problème n’est pas votre motivation. C’est le cumul des contraintes. Il faut alors réduire le chantier ouvert ou prévoir un repli.
Checklist avant de rénover une maison en vivant dedans
Avant les travaux
Les points à verrouiller avant d’ouvrir la maison, déposer une pièce ou engager les phases salissantes.
- Identifier une zone refuge fermable.
- Vérifier les autorisations si l’aspect extérieur change.
- Repérer les risques humidité, plomb, amiante, électricité, gaz.
- Valider les délais de livraison des matériaux essentiels.
- Prévoir où stocker les meubles et matériaux.
- Définir les horaires de bruit avec les entreprises.
- Vérifier votre assurance habitation si les travaux sont importants.
- Clarifier les accès, clés et zones interdites avec les entreprises.
- Prévoir un budget de survie et une marge de confort.
Pendant les travaux
Les gestes qui permettent de garder une maison habitable malgré la poussière, les coupures et les passages.
- Nettoyer régulièrement les zones de passage.
- Fermer la zone refuge pendant les interventions salissantes.
- Maintenir une solution de repas simple.
- Préserver une salle d’eau ou une solution de douche.
- Ne pas modifier le planning sous le coup de la fatigue.
- Photographier les réseaux avant fermeture des murs.
- Évacuer les gravats sans les stocker dans les zones de vie.
- Surveiller humidité et température dans la zone refuge.
- Purger les points d’eau peu utilisés une fois par semaine.
Avant de refermer
Les contrôles à faire avant de cacher les réseaux, poser les finitions ou refermer un support douteux.
- Vérifier que les supports sont secs et sains.
- Contrôler les arrivées et évacuations d’eau.
- Tester les prises, éclairages et circuits utiles.
- Confirmer que la ventilation fonctionne.
- Éviter de poser les finitions sur un problème non traité.
- Garder les factures, notices, photos et références produits.
Une checklist utile n’est pas une liste parfaite. C’est une liste que vous reprenez avant chaque phase critique : dépose, coupure, poussière, salle d’eau, cuisine, réseaux et fermeture des murs.
Recevoir cette checklist en PDF
Entrez votre email pour télécharger immédiatement la version PDF imprimable de cette checklist. Elle reprend les 3 phases : préparer, tenir et refermer.
Comment cette méthode de phasage a été construite ?
Une rénovation habitée ne se pilote pas seulement avec un ordre technique. Elle se pilote avec une méthode qui protège à la fois la maison, les occupants et la capacité à prendre de bonnes décisions.
Cette page repose sur une logique simple : dans une rénovation habitée, il faut croiser l’ordre technique des travaux avec les besoins fondamentaux du foyer. Une maison n’est pas seulement un chantier. C’est aussi un lieu où l’on dort, où l’on mange, où l’on respire, où l’on travaille et où l’on récupère.
La méthode proposée ici classe donc les priorités en trois niveaux : ce qui protège le bâtiment, ce qui protège les occupants et ce qui peut attendre sans créer de désordre. C’est cette hiérarchie qui permet de phaser les travaux sans perdre de vue le confort réel.
Humidité, structure, toiture, réseaux, ventilation, supports.
Sommeil, hygiène, repas, air sain, sécurité, fatigue.
Finitions, décoration, confort esthétique, ajustements non urgents.
Clément Tauvron • Étape Rénovation
Article rédigé par Clément Tauvron pour Étape Rénovation. L’objectif du site est d’aider les particuliers à mieux comprendre l’ordre des travaux, les risques techniques et les arbitrages concrets avant de s’engager dans une rénovation.
avant
d’agir
Cette page ne remplace pas une visite technique
Cette page donne une méthode de hiérarchisation et de phasage. Elle ne remplace pas une visite sur place, un diagnostic réglementaire, un audit énergétique, un avis de maître d’œuvre, un avis d’architecte, une vérification en mairie, un échange avec votre assureur ou l’intervention d’une entreprise qualifiée.
- Humidité importante ou active
- Matériaux anciens suspects
- Désordres structurels
- Installation électrique dangereuse
- Doute sur l’amiante ou le plomb
Sources utiles pour aller plus loin
Cette sélection regroupe des repères publics et officiels utiles pour vérifier un point administratif, sanitaire, technique ou réglementaire avant, pendant ou après une rénovation.
Autorisations et cadre administratif
Pour vérifier si vos travaux nécessitent une déclaration, un permis ou une vigilance particulière.
Réception, décennale et accompagnement
Pour mieux encadrer vos travaux, comprendre certaines garanties et structurer le projet.
Ventilation, aération et émissions
Pour éviter de transformer une rénovation en maison plus confinée, plus humide ou plus émissive.
Plomb, amiante et légionellose
Pour ne pas bricoler à l’aveugle dans un logement ancien ou relancer un réseau sans vigilance.
FAQ : Rénover une maison en vivant dedans
01 Peut-on vivre dans une maison pendant une rénovation complète ?
C’est possible dans certains cas, mais difficile si plusieurs postes vitaux sont touchés en même temps : eau, électricité, chauffage, cuisine, salle de bain, chambres. Pour une rénovation complète, il faut souvent prévoir une zone refuge et parfois un relogement temporaire pendant les phases lourdes.
02 Quand faut-il éviter de vivre dans la maison pendant les travaux ?
Il vaut mieux éviter de vivre dedans si les risques amiante ou plomb ne sont pas vérifiés avant travaux poussiéreux, si plusieurs fonctions vitales tombent ensemble, si une personne fragile est exposée à une forte poussière, si le chauffage est coupé en hiver, si l’humidité est active ou si aucune zone refuge n’est possible.
03 Quelle pièce rénover en premier quand on vit dans la maison ?
La priorité est de créer une pièce refuge : souvent une chambre propre, fermable, chauffée et ventilée. Ensuite, il faut sécuriser la salle d’eau, l’eau chaude, les réseaux et une solution de repas simple.
04 Comment limiter la poussière pendant les travaux ?
Il faut isoler les zones de chantier, fermer les portes, protéger les circulations, créer un sas, nettoyer régulièrement, éviter les courants d’air vers les chambres et regrouper les phases très poussiéreuses. En cas de doute sur amiante ou plomb, il ne faut pas poncer, percer ou démolir sans vérification adaptée.
05 Faut-il refaire la cuisine ou la salle de bain en premier ?
Si vous vivez sur place, la salle d’eau est souvent plus prioritaire que la cuisine esthétique. Vous pouvez vivre quelque temps avec une cuisine provisoire, mais beaucoup plus difficilement sans douche, sans eau chaude ou sans toilettes fonctionnelles.
06 Comment gérer une rénovation avec des enfants ?
Il faut une zone interdite au chantier, sans outil ni poussière, et des règles simples de circulation. Évitez les phases bruyantes ou poussiéreuses pendant les moments de sommeil, devoirs ou repas. Les produits, gravats, câbles et outils doivent rester hors d’accès.
07 Est-ce une bonne idée de faire les travaux pièce par pièce ?
Oui pour les finitions, les peintures, les sols ou certains aménagements. Mais ce n’est pas toujours adapté aux réseaux, à l’isolation, à la ventilation ou à l’humidité. Certains postes doivent être pensés globalement pour éviter de refaire deux fois le même travail.
08 Quand faut-il envisager de se reloger temporairement ?
Un relogement temporaire devient pertinent si la maison perd en même temps plusieurs fonctions vitales, si le chantier génère beaucoup de poussière, si vous avez de jeunes enfants, une personne fragile, du télétravail intensif ou des travaux lourds sur les réseaux et les pièces d’eau.
09 Faut-il purger les points d’eau pendant une rénovation habitée ?
Oui, si certains points d’eau restent inutilisés pendant plusieurs semaines. Faites couler régulièrement les robinets peu utilisés, environ 2 minutes une fois par semaine, et demandez un avis qualifié si le réseau d’eau chaude a été coupé longtemps ou modifié.
10 Peut-on isoler une maison tout en vivant dedans ?
Oui, mais il faut vérifier l’humidité, la ventilation et l’état des supports avant d’isoler. Une isolation posée trop vite sur un mur humide ou dans une maison mal ventilée peut créer de nouveaux désordres. Le phasage doit donc intégrer le comportement réel du bâtiment.
Une FAQ ne remplace pas un diagnostic, mais elle permet de repérer les questions à poser avant de casser, signer, isoler, déposer une salle d’eau ou accepter de vivre dans les travaux.
